(一)基坑(槽)土方量计算
1.基坑土方量计算

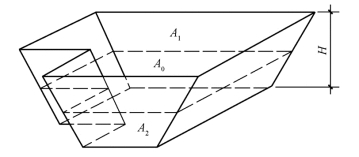

挖基坑是指挖土底面积在20 m2以内,且底长为底宽的3倍。基坑土方量可按立体几何中棱柱体(由两个平行的平面为底的一种多面体)体积公式计算,如图1-6所示。
式中H——基坑深度(m);
A0——基坑中截面面积(m2);
A1,A2——基坑上、下底面积(m2)。
图1-6 基坑土方量计算
2.基槽土方量计算

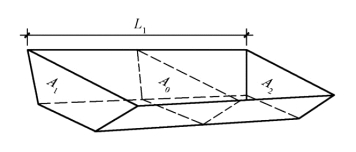

挖基槽是指挖土宽度在3 m以内,挖土长度等于或大于宽度的3倍以上。基槽土方量计算可沿长度方向分段计算,如图1-7所示。
式中V1——第一段的土方量(m3);
L1——第一段的长度(m)。
(www.daowen.com)
图1-7 基槽土方量计算
(二)基坑(槽)开挖的工艺流程和施工要点
1.工艺流程
基坑(槽)开挖的工艺流程为:测量放线→切线分层开挖→排降水→修边和清底。
2.施工要点
第一,开挖前应根据工程结构形式、土质条件、开挖深度、周围环境、施工方法、施工工期和地面荷载等资料,确定土方开挖方案和地下水控制施工方案。
第二,开挖应遵循“开槽支撑,先撑后挖,分层开挖,严禁超挖”和“分层、分段、对称、限时”的原则,自上而下水平分段分层进行,每层0.3 m左右,边挖边检查宽度和坡度,至设计标高。
第三,土方开挖应尽量防止对地基土的扰动。
第四,土方开挖过程中,应对控制桩、水准点、基坑(槽)平面位置、水平标高、边坡坡度等随时复测检查。
第五,开挖基坑(槽)土方,在场地允许的情况下要留足回填用的好土,多余土应一次运走,避免二次搬运。
第六,当在地下水位以下挖土时,应采用集水井或井点降水,将水降至坑、槽底以下500 mm,以方便基坑(槽)土方开挖。
第七,雨期施工时,应分段开挖,挖好一段浇筑一段垫层,并在基槽两侧围土堤或挖排水沟,以防地面水流入基坑(槽),应注意经常检查边坡和支撑情况,以防止土壁受水浸泡造成塌方。
第八,在距基坑(槽)底设计标高50 cm处,抄出水平线,钉上小木橛,然后用人工进行抄平、清底。
第九,开挖完毕,应由施工单位、设计单位、监理单位或建设单位、质量监督部门等有关人员共同到现场进行检查、鉴定验槽。
