1.材料及主要机具
(1)钢框木(竹)胶合板块。长度为900mm、1200mm、1500mm、1800mm、2400mm;宽度为300mm、450mm、600mm、750mm;高度为100mm、150mm和200mm的窄条,配以组合钢模板。
(2)定型钢角模。阴角模的尺寸为150mm×150mm×900mm(1200mm、1500mm、1800mm),阳角模的尺寸为150mm×150mm×900mm(1200、1500、1800),可调阴角模的尺寸为250mm×250mm×900mm(1200mm、1500mm、1800mm),以及可调T形调节模板,L形可调模板和连接角模等。

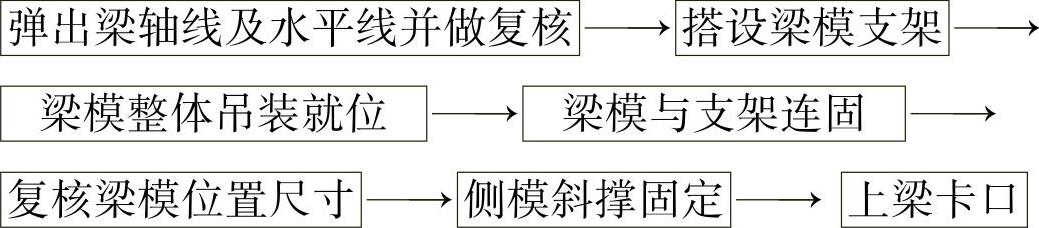

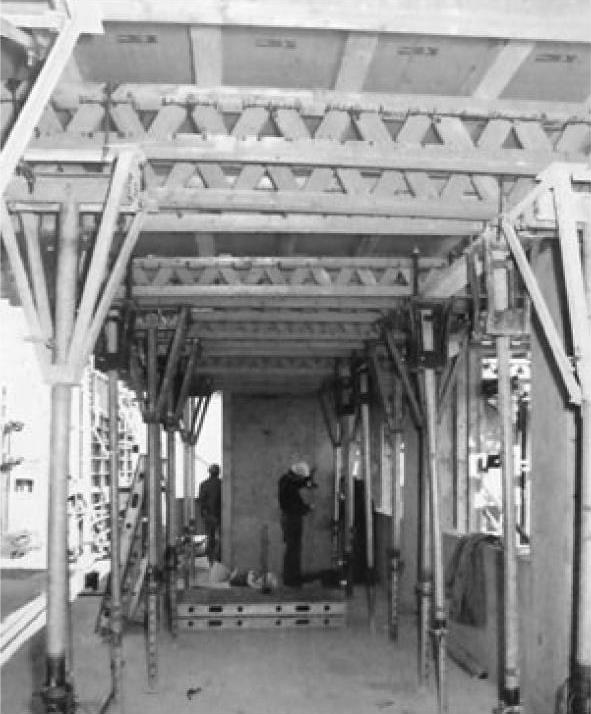

图4-12 操作平台及斜撑用法
(3)连接附件。U形卡、扣件、紧固螺栓、钩头螺栓、L形插销、穿墙螺栓、防水穿墙拉杆螺栓、柱模定型箍。
(4)支撑系统。定型空腔龙骨(桁架梁)、碗扣立杆、横杆、斜杆、双可调早拆翼托、单可调早拆翼托、立杆垫座、立杆可调底座、模板侧向支腿、木方。
(5)脱模剂。水质脱模剂。
(6)工具。铁木榔头、活动(套口)扳手、水平尺、钢卷尺、托线板、轻便爬梯、脚手板、起重机等。
2.作业条件
(1)确定所建工程的施工区、段划分。根据工程结构的形式、特点及现场条件,合理确定模板工程施工的流水区段,以减少模板投入,增加周转次数,均衡工序工程(钢筋、模板、混凝土工序)的作业量。
(2)确定结构模板平面施工总图。在总图中标记出各种构件的型号、位置、数量、尺寸、标高及相同或略加拼补即相同的构件的替代关系并编号,以减少配板的种类、数量,明确模板的替代流向与位置。
(3)确定模板配板平面布置及支撑布置。根据总图中梁、板、柱等尺寸及编号设计出配板图,应标记出不同型号、尺寸单块模板平面布置,纵横龙骨规格、数量及排列尺寸;柱箍选用的形式及间距;支撑系统的竖向支撑、侧向支撑及横向拉接件的型号、间距。预制拼装时,还应绘制标记出组装定型的尺寸及其与周边的关系。
(4)绘图与验算。在进行模板配板布置及支撑系统布置的基础上,要对其强度、刚度及稳定性进行严格的验算,合格后要绘制全套模板设计图,其中包括模板平面布置配板图、分块图、组装图、节点大样图、零件及非定型拼接件加工图。
(5)轴线、模板线(或模边借线)放线完毕后,水平控制标高引测到预留插筋或其他过渡引测点,并办好预检手续。
(6)模板承垫底部沿模板内边线用1∶3水泥砂浆根据给定标高线准确找平。外墙、外柱的外侧根部根据标高线设置模板承垫木方,与找平砂浆上平交圈,以保证标高准确和不漏浆。
(7)设置模板(保护层)定位基准,即在墙、柱主筋上距地面5~8cm,根据模板线按保护层厚度焊接水平支杆,以防模板水平位移。
(8)柱、墙、梁模板钢筋绑扎完毕;水电管线、预留洞、预埋件安装完毕,绑好钢筋保护层垫块,并办完隐预检手续。
3.预组拼装模板
(1)拼装模板的场地应夯实平整,条件允许时应设拼装操作平台。
(2)按模板设计配板图进行拼装,所有卡件连接件应有效紧固。
(3)柱、墙模板在拼装时,应预留清扫口、振捣口。
(4)组装完毕的模板,要按图样要求检查其对角线、平整度、外形尺寸及紧固件数量是否有效、牢靠,并涂刷脱模剂,分规格堆放。

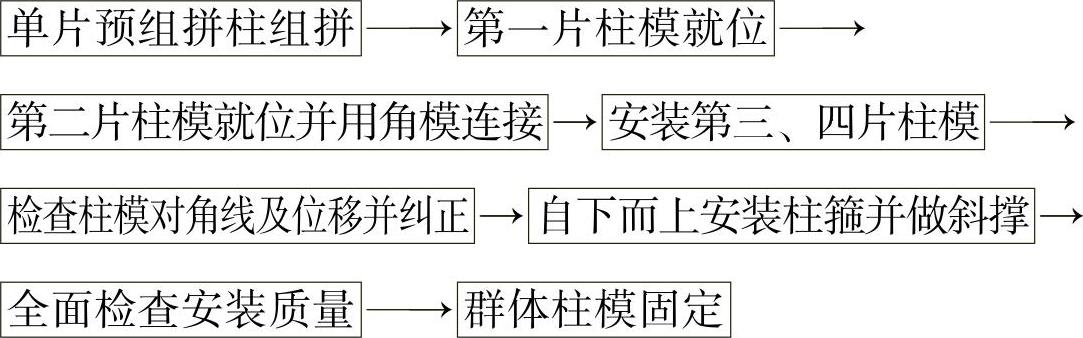

4.柱模板安装工艺

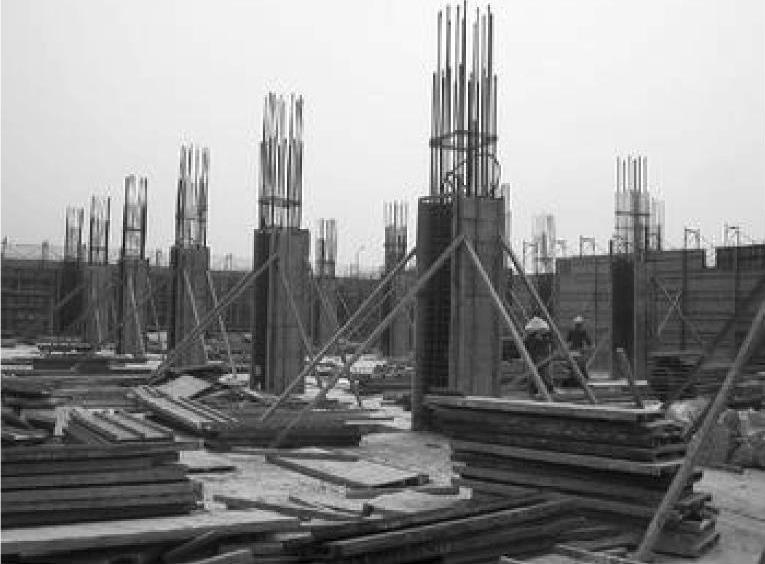

柱模板安装如图4-13所示。

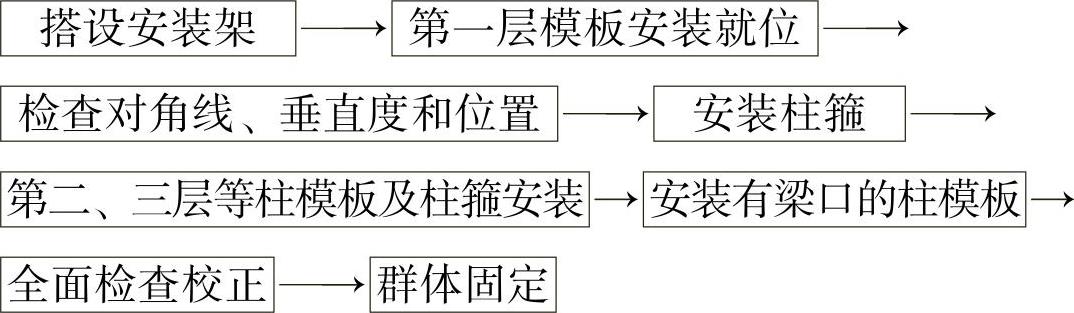

图4-13 柱模板
(1)单块就位组拼工艺流程。
(2)单块安装柱模板施工要点。
1)先将柱的第一层四面模板就位组拼好,每面带一阴角模或连接角模,用U形卡正反交替连接。
2)使模板四面按给定柱截面线就位,并使之垂直,对角线长度相等。
3)用定型柱套箍固定,楔板到位,钢销插牢。
4)以第一层模板为基准,以同样方法组拼第二层、三层,直至到带梁口柱模板。用U形卡对竖向、水平接缝正反交替连接。在适当高度进行支撑和拉接,以防倾倒。
5)对模板的轴线位移、垂直偏差、对角线、扭向等全面校正,并安装定型斜撑,或将一般拉杆和斜撑固定在预先埋在楼板中的钢筋环上,每面设两个拉(支)杆,与地面呈45°。以上述方法安装一定流水段的模板。检查安装质量,最后进行群体的水平(支)杆及剪刀支杆固定。
6)将柱根模板内清理干净,封闭清理口。
(3)单片预组拼柱模板工艺流程。
(4)单片预组拼模板安装施工要求。
1)单片模板为一柱四片,每片带一角模。组拼时相邻两块板的每一孔都要用U形卡卡紧。大截面柱模设圆形龙骨时,用钩头螺栓外垫蝶形扣件与平板边肋孔卡紧。模板组拼要按图留设清扫口,组装完毕要检查模板的对角线、平整度和外形尺寸,并编号、涂刷脱模剂,分规格堆放。
2)吊装就位第一片模板,并设临时支撑或用钢丝与柱主筋绑扎临时固定。
3)随即吊装第二片柱模,用阴角模或连接角模与第一块柱模连接,呈L形,并用U形卡卡紧模板边肋与角模一翼,做好支撑或固定。
4)如上述完成第三、四片柱模的吊装就位与连接,使之呈方桶形。
5)自下而上安装柱套箍,校正柱模轴线位移、垂直偏差、截面、对角线,并做支撑。
6)以上述方法安装一定流水段柱模后,全面检查安装质量,并做群体的水平拉(支)杆及剪力支杆固定。
(5)整体预组拼柱模板安装工艺流程。
(6)整体预组拼柱模板安装施工要点。
1)吊装前,先检查整体预组拼的柱模板上下口的截面尺寸、对角线偏差,连接件、卡件、柱箍的数量及紧固程度。检查柱筋是否有碍柱模的套装,并用钢丝将柱顶筋先绑拢在一起,以利柱模从顶部套入。
2)当整体柱模安装于基准面上,模板下口服线后,用四根斜撑或带有花篮螺栓的缆风绳与柱顶四角连接,另一端锚于地面,校正其中心线、柱边线、柱模桶体扭向及垂直度后,支撑固定。当柱高超过6m时,不宜单根支撑,宜几根柱同时支撑,连成构架。(www.daowen.com)
3)梁柱模板分两次支设时,最上一层模板应保留不拆,以利于二次支梁柱模板的连接与接槎通顺。
5.墙模板安装工艺

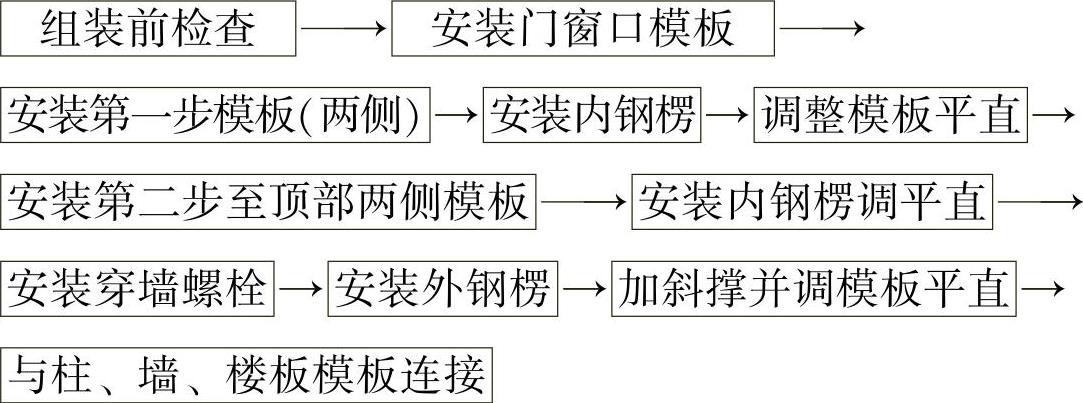

墙模板安装如图4-14所示。

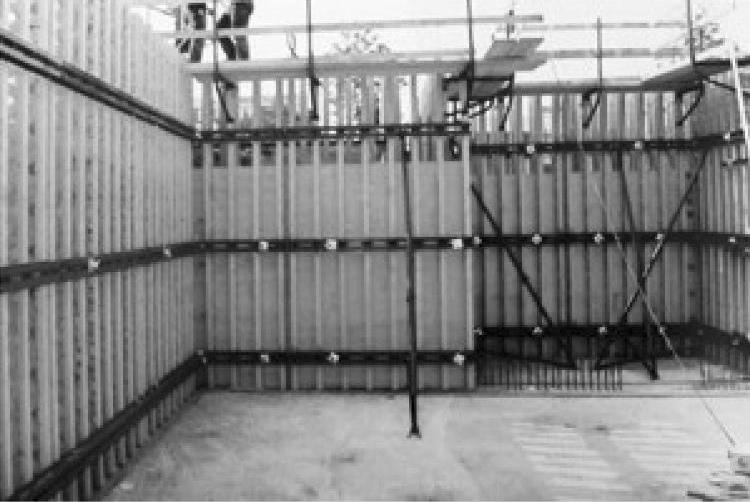

图4-14 墙模板
(1)墙模板单块就位组拼安装工艺流程。
(2)墙模板单块就位组拼安装施工要点。
1)在安装模板前,按位置线安装门窗洞口模板,与墙体钢筋固定,并安装好预埋件或木砖等。
2)安装模板宜采用墙两侧模板同时安装。模板边安装锁定边插入穿墙螺栓或对拉螺栓和套管,并将两侧模板对准墙线使之稳定,然后用钢卡或蝶形扣件与钩头螺栓固定于模板边肋上,调整两侧模板的平直。
3)用同样方法安装其他模板到墙顶部,内钢楞外侧安装外钢楞,并将其用方钢卡或蝶形扣件与钩头螺栓和内钢楞固定,穿墙螺栓由内外钢楞中间插入,用螺母将蝶形扣件拧紧,使两侧模板成为一体。安装斜撑,调整模板垂直度,合格后与墙、柱、楼板模板连接。
4)钩头螺栓、穿墙螺栓、对接螺栓等连接件都要连接牢靠,紧固力度一致。

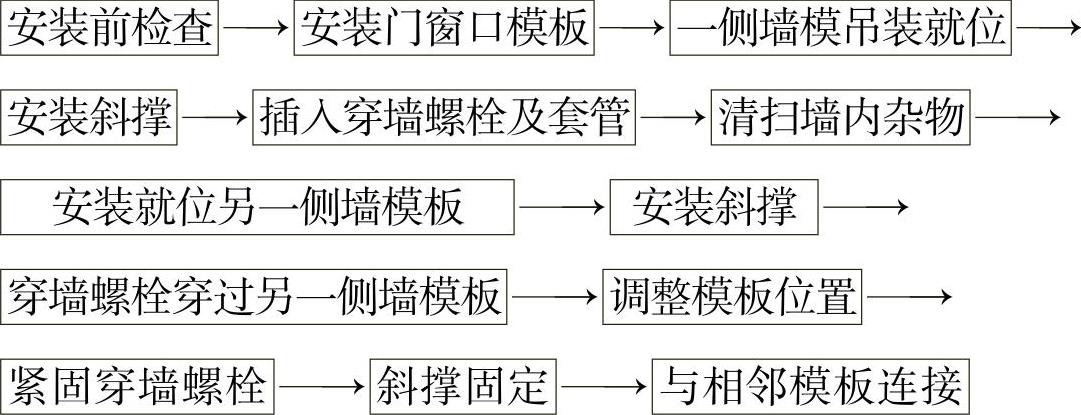

(3)预组拼墙模板工艺流程。
(4)预组拼墙模板安装施工要点。
1)检查墙模板安装位置的定位基准面墙线及墙模板编号,符合图样后,安装门窗口等模板及预埋件或木砖。
2)将一侧预组拼墙模板按定位线吊装就位,安装斜撑或使工具型斜撑调整至模板与地面呈75°,使其稳定坐落于基准面上。
3)安装穿墙螺栓或对拉螺栓和支固塑料套管。要使螺栓杆端向上,套管套于螺杆上,清扫模内杂物。
4)以同样方法就位另一侧墙模板,使穿墙螺栓穿过模板并在螺栓杆端戴上扣件和螺母,然后调整两块模板的位置和垂直度,与此同时调整斜撑角度。合格后,固定斜撑,紧固全部穿墙螺栓的螺母。
5)模板安装完毕后,全面检查扣件、螺栓、斜撑是否紧固、稳定,模板拼缝及下口是否严密。

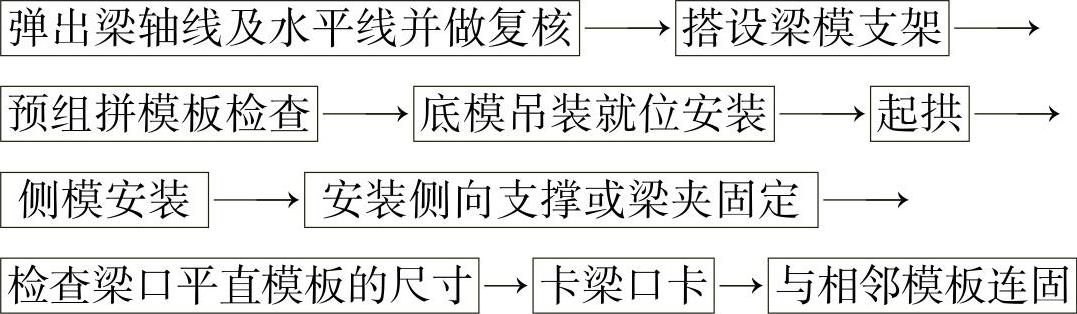

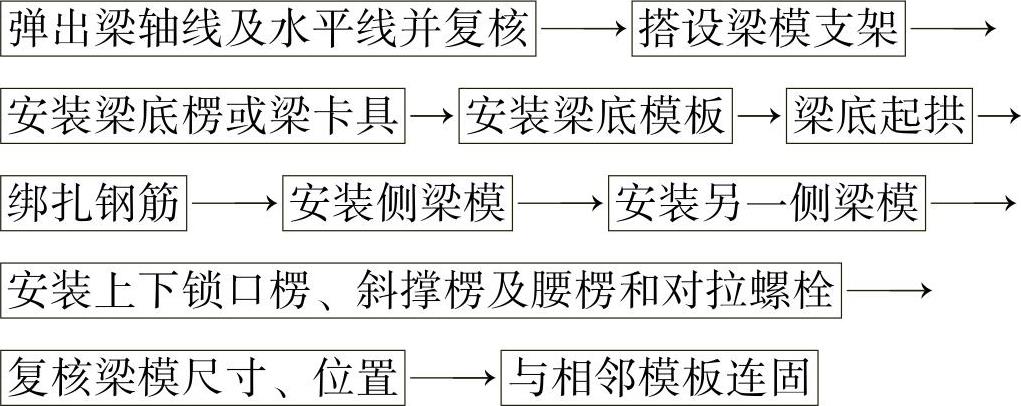

6.梁模板安装工艺
(1)梁模板单块就位安装工艺流程。
(2)梁模板单块就位安装施工要点。
1)在柱混凝土上弹出梁的轴线及水平线(梁底标高引测用),并复核。
2)安装梁模支架之前,首层为土壤地面时应平整夯实,无论首层是土壤地面或楼板地面,在专用支柱下脚要铺设通长脚手板,并且楼层间的上下支座应在一条直线上。支柱一般采用双排(按设计确定),间距以60~100cm为宜。支柱上连固10cm×10cm木楞、定型钢楞或梁卡具。支柱中间和下方加横杆或斜杆,立杆加可调底座。
3)在支柱上调整预留梁底模板的厚度,符合设计要求后,拉通线安装梁底模板并找直,底模上应拼上连接角模。
4)在底模上绑扎钢筋,经验收合格后,清除杂物,安装梁侧模板,将两侧模板与底板连接角模用U形卡连接。用梁卡具或安装上下锁口楞及外竖楞,附以斜撑,其间距一般宜为75cm。梁高超过60cm时需加腰楞,并穿对拉螺栓或穿墙螺栓加固。侧梁模上口要拉线找直,用定型夹子固定。
5)复核检查梁模尺寸,与相邻梁柱模板连接固定。有楼板模板时,在梁上连接阴角模,与板模拼接固定。
(3)梁模板单片预组合模板安装工艺流程。
(4)梁模板单片预组拼模板安装施工要点。
检查预组拼模板的尺寸、对角线、平整度、钢楞的连接、吊点的位置及梁的轴线及标高,符合设计要求后,先把梁底模吊装就位于支架上,与支架连固并起拱。分别吊装梁两侧模板,与底模连接。安装侧支撑固定,检查梁模板位置、尺寸无误后,再将钢筋骨架吊装就位,或在梁模上绑扎入模就位。卡上梁上口卡,与相邻模板连固。其操作细节要点与单块就位安装工艺相同。
(5)梁模整体预组合模板安装工艺流程。
(6)梁模整体预组合模板安装施工要点。
复核梁模标高及轴线,搭设双排梁模支架。短向两支柱间安装钢(木)楞。梁底模长向连固通长钢(木)楞,以增加底模整体性,便于吊装。复核预组合梁模的尺寸、连接件、钢(木)楞及吊点位置,进行试吊。吊运时,梁模上口加支撑,以增加整体刚度。吊装就位,校正梁轴线、标高、梁模底两边长纵楞,与支架横楞固定。梁侧模用斜撑固定。
7.楼板模板安装工艺
楼板模板安装如图4-15所示。
图4-15 楼板模板
(1)楼板模板单块就位安装工艺流程。
(2)楼板模板单块就位安装施工要点。
1)支架搭设前楼地面及支柱托脚的处理。支架的支柱(可用早拆翼托支柱从边跨一侧开始),依次逐排安装,同时安装钢(木)楞及横拉杆,其间距按模板设计的规定确定。一般情况下,支柱间距为80~120cm,钢(木)楞间距为60~120cm,需要装双层钢(木)楞时,上层钢(木)楞间距一般为40~60cm。
2)支架搭设完毕后,要认真检查板下钢(木)楞与支柱的连接,以及支架安装的牢固与稳定,根据给定的水平线,认真调节支模翼托的高度,将钢(木)楞找平。
3)铺设定型组合钢框竹(木)模板块。先用阴角模与墙模或梁模连接,然后向跨中铺设平模。相邻两块模板用U形卡满安连接。U形卡紧方向应正反相间,并用一定数量的钩头螺栓(或按设计)与钢楞连接。也可用U形卡预组拼单块模板后再铺设,以减少仰面,在板面下作业。最后对于不够整模数的模板和窄条缝,采用拼缝模或木方嵌补,但拼缝应严密。
4)模板铺设完毕后,用靠尺、塞尺和水平仪检查平整度与楼板上表面标高,并进行校正。
免责声明:以上内容源自网络,版权归原作者所有,如有侵犯您的原创版权请告知,我们将尽快删除相关内容。
