【摘要】:设计无规定时,应遵循先支后拆,后支先拆;先拆不承重部分的模板,后拆承重部分的模板;自上而下,先拆侧向支撑,后拆竖向支撑等原则。表2-4 底模拆除时的混凝土强度要求2)侧模拆除时的混凝土强度应能保证其表面及棱角不受损伤。3)模板拆除时,不应对楼层形成冲击荷载。拆除的模板和支架宜分散堆放并及时清运。
(1)拆除模板的顺序和方法应按照模板设计的规定进行。设计无规定时,应遵循先支后拆,后支先拆;先拆不承重部分的模板,后拆承重部分的模板;自上而下,先拆侧向支撑,后拆竖向支撑等原则。
(2)模板工程作业组织应遵循支模与拆模统一由一个作业班组进行作业的原则,其好处是支模时就能考虑拆模的方便和安全,并且拆模时人员熟知情况,易找拆模关键点位,对拆模进度、安全、模板及配件的保护都有利。
(3)模板拆除时,结构混凝土的表面状况和强度应符合以下要求
1)底模及其支架拆除时的混凝土强度应符合设计要求;
当设计无具体要求时,混凝土强度应符合表2-4的规定;检查数量:全数检查;检验方法:检查同条件养护试件强度试验报告。

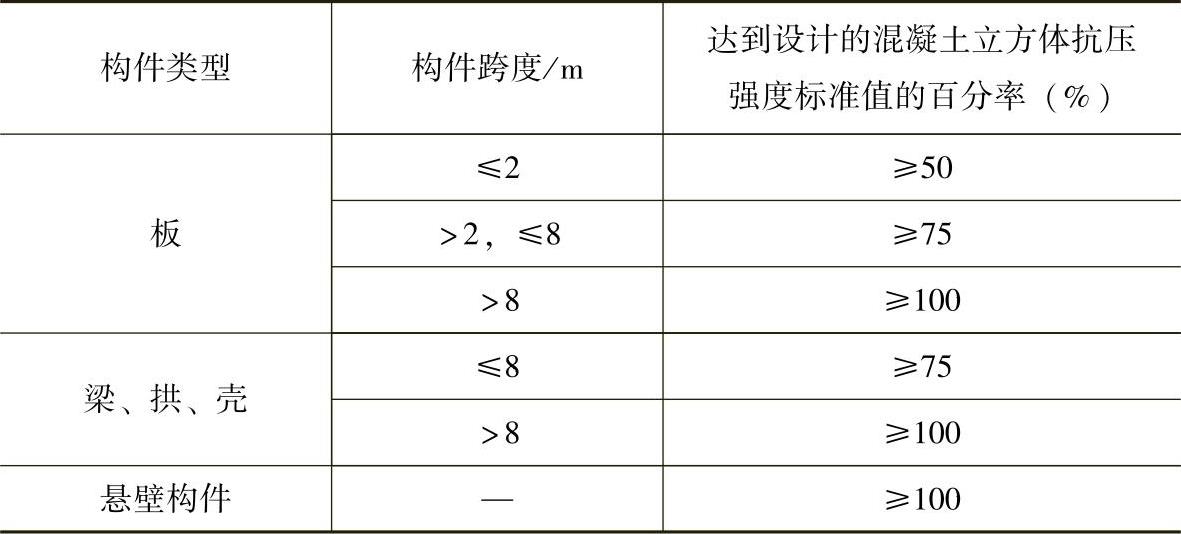

表2-4 底模拆除时的混凝土强度要求
2)侧模拆除时的混凝土强度应能保证其表面及棱角不受损伤。
3)模板拆除时,不应对楼层形成冲击荷载。拆除的模板和支架宜分散堆放并及时清运。
(4)固定在模板上的预埋件、预留孔和预留洞均不得遗漏,且应安装牢固,其偏差应符合表2-5的规定。(www.daowen.com)

表2-5 模板上的预埋件、预留孔和预留洞允许偏差
(续)
注:检查中心线位置时,应沿纵、横两个方向量测,并取其中的较大值。
(5)现浇结构模板安装的偏差应符合表2-6的规定。

表2-6 现浇结构模板安装的允许偏差
免责声明:以上内容源自网络,版权归原作者所有,如有侵犯您的原创版权请告知,我们将尽快删除相关内容。
有关模板工从新手到高手的文章
