现浇混凝土楼梯有梁式和板式两种结构形式。前者每梯段两侧底下都设有承重梁,后者没有。

图2-8所示为双跑式楼梯模板安装图。反三角木是由若干三角木块连续钉在方木上而成,三角木块的直角边长等于踏步的高及宽,厚为50mm,方木断面为50mm×100mm,每一梯段反三角木至少配一块,梯段较宽者要多配。外帮板的宽度不小于梯段总厚(包括踏步及板厚),厚为50mm,长度依梯段长而定。在外帮板内侧画出各踏步形状及尺寸,并在踏步高度线一侧留出踏步侧板厚度,钉上木挡,以便钉踏步侧板用,如图2-9所示。

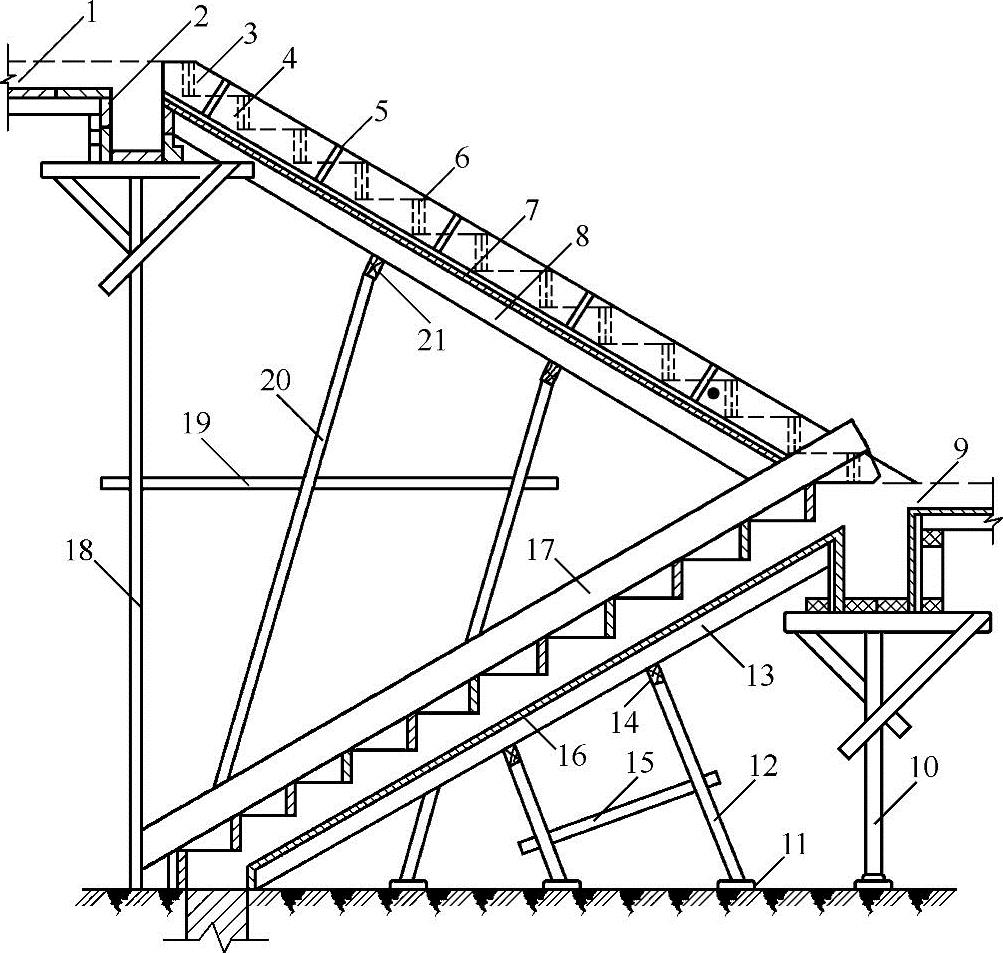

图2-8 双跑式楼梯模板

1—楼面平台模板 2—楼面平台梁模板 3—外帮侧板 4—木挡 5—外帮板木挡 6—踏步侧板 7、16—楼梯底板 8、13—搁栅 9—休息平台梁及平台板模板 10、18—木顶撑 11—垫板 12、20—牵杠撑 14、21—牵杠 15、19—拉撑 17—反三角木

现以先砌墙体后浇楼梯的施工方法介绍楼梯模板安装步骤。(www.daowen.com)

先立平台梁、平台板的模板以及梯基的侧板。在平台梁和柱基侧板上钉托木,将搁栅支于托木上,搁栅的间距为400~500mm,断面为50mm×100mm。搁栅下立牵杠及牵杠撑,牵杠断面为50mm×150mm,牵杠撑间距为1~1.2m,其下垫通长垫板。牵杠应与搁栅相互垂直。牵杠撑之间应用拉杆相互拉接。然后在搁栅上铺梯段底板,底板厚为25~30mm。底板纵向应与搁栅相互垂直。在底板上画出梯段宽度线,依线立外帮板,外帮板可用夹木或斜撑固定。再在靠墙的一面立反三角木,反三角木的两端与平台梁和梯基的侧板钉牢。然后在反三角木与外帮板之间逐块钉踏步侧板,踏步侧板一头钉在外帮板的木挡上,另一头钉在反三角木的侧面上。如果楼梯较宽,应在梯段中间再加设反三角木。

如果是先浇楼梯后砌墙体,则梯段两侧都应设外帮板,梯段中间加设反三角木,其余安装步骤与先砌墙体做法相同。

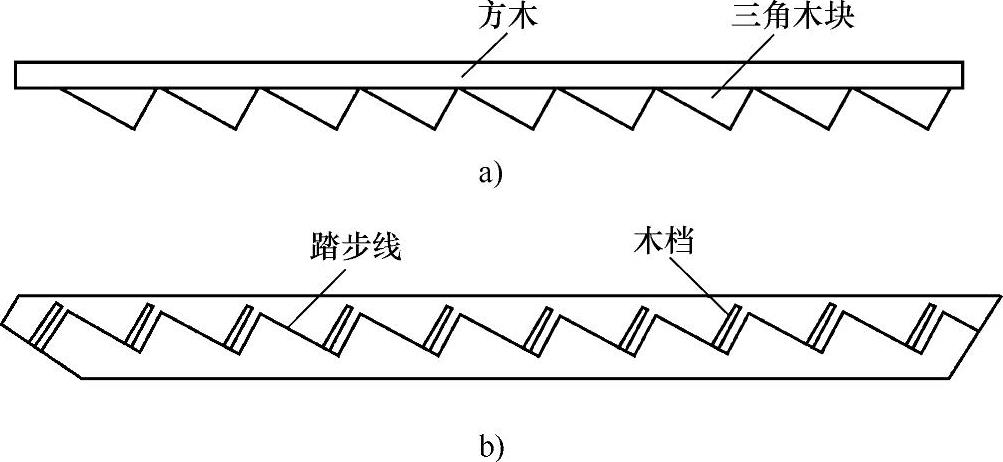

图2-9 反三角木及外帮板

a)反三角木 b)外帮板
