1)钢筋加工及配送
工作内容:钢筋加工;箍筋、纵筋加工。
方法:钢筋箍筋按图加工,纵筋按图下料,如表6.3 所示。

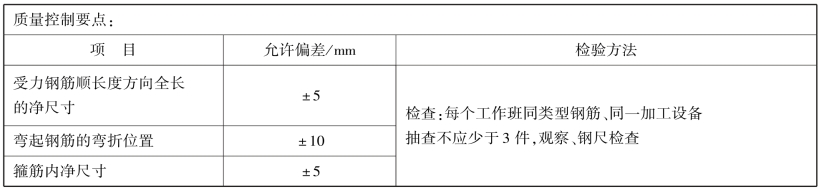

表6.3 钢筋加工和下料表
人员:5 人。
工种:钢筋工。
工具:钢筋切断机、钢筋弯曲机。
工作量:1 d 一层的钢筋用量。
2)节点钢筋绑扎工艺流程
以T 形柱节点(图6.24)为例介绍节点钢筋绑扎工艺流程。

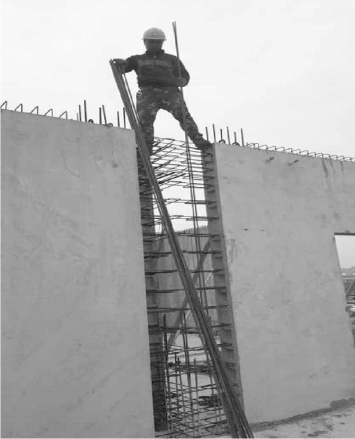

图6.24 T 形柱节点
工作内容:钢筋绑扎。
方法:根据现浇节点钢筋图,将竖向纵筋从墙顶上插入节点纵向钢筋,穿过相应的箍筋,并与箍筋初步固定。
根据图纸要求从下至上放置箍筋,并保证每个箍筋间隔绑扎;从上至下插入纵筋,并绑扎固定,如表6.4所示。
人员:6 人。
工种:钢筋工。
工具:扎钩、锤子、梯子。
材料:扎丝。
工作量:58 个节点柱钢筋。

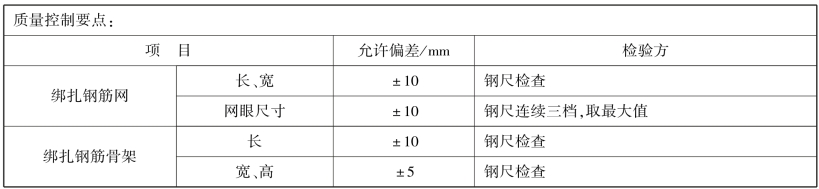

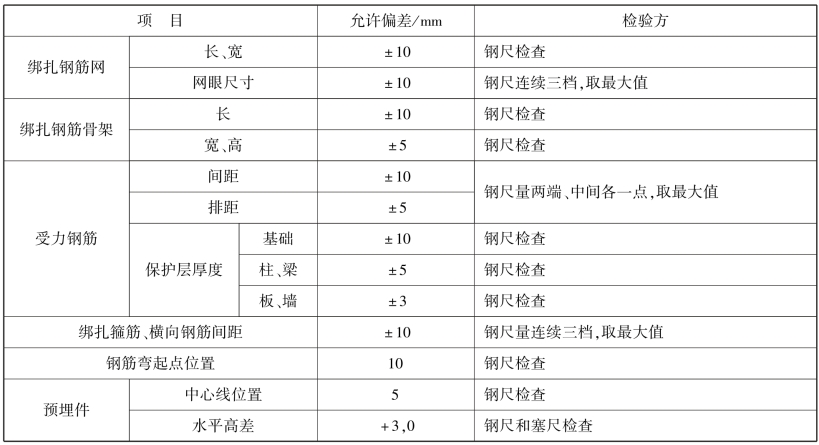

表6.4 质量控制表(www.daowen.com)
续表
3)节点钢筋绑扎关键控制点
钢筋的规格、形状、尺寸、数量、间距、锚固长度、接头位置、保护层厚度必须符合设计要求和施工规范的规定,钢筋与模板间要设置足够数量等宽钢筋。本工程钢筋保护层垫块确定采用等宽钢筋。钢筋绑扎如图6.25所示。

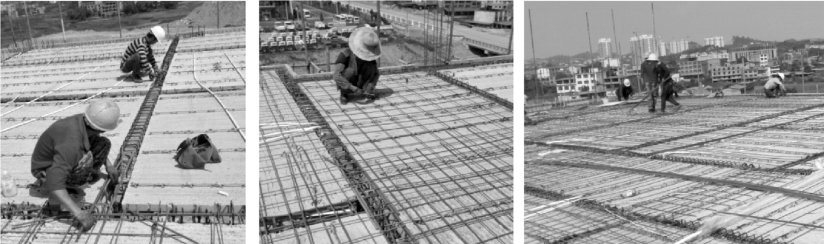

图6.25 钢筋绑扎
4)钢筋准备工作
①检查半成品钢筋的型号、直径、形状、尺寸和数量是否与设计相符,如有错漏,应及时纠正。
②绑扎丝采用22#镀锌铁丝(250 mm 长)。
③钢筋保护层垫块:梁底、板底采用水泥砂浆/混凝土垫块。
④施工缝处理:按规范对墙、柱根据施工缝进行处理。
⑤清理干净黏附在墙柱钢筋上的混凝土浮浆或其他污染物。
⑥标识轴线、墙柱外皮尺寸线、标高控制线。
⑦检查钢筋偏位情况,若有偏位调整到正确位置。
5)楼板钢筋施工
①工艺流程:安放板底钢筋保护层垫块—架空安装楼面钢筋—安装板负筋(若为双层钢筋则为上层钢筋)并设置马镫—设置板厚度模块—自检、互检、交接检—报监理验收。
②梁底钢筋保护层采用砂浆/混凝土垫块,侧面采用等宽钢筋。

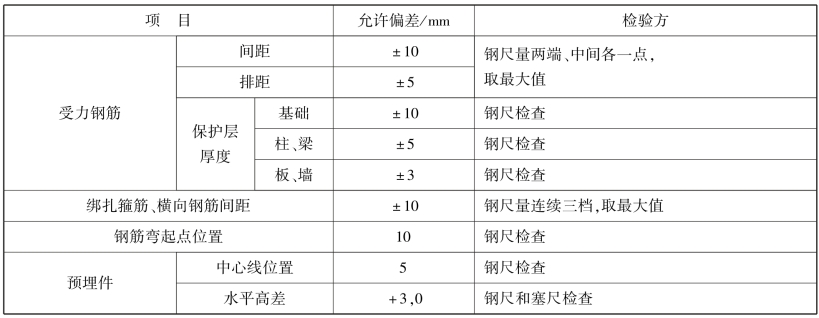

③质量控制点如表6.5 所示。
表6.5 质量控制点表
