(1)工艺流程
预制楼梯工艺流程如图5.49、图5.50 所示。
(2)划控制线
在楼梯平台的板面上标出楼梯上、下梯段板安装位置控制线(左右、前后控制线),在楼梯间两侧现浇剪力墙墙面上标出标高控制线,并对其进行复核。
(3)铺设找平层
在上下楼梯梁启口处铺2 cm 厚强度等级≥M15 水泥砂浆找平层,找平层标高要控制准确。

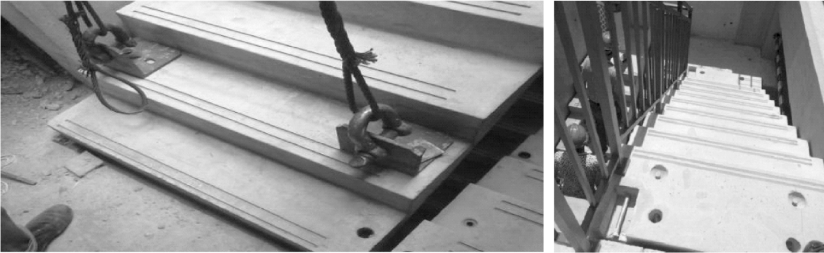

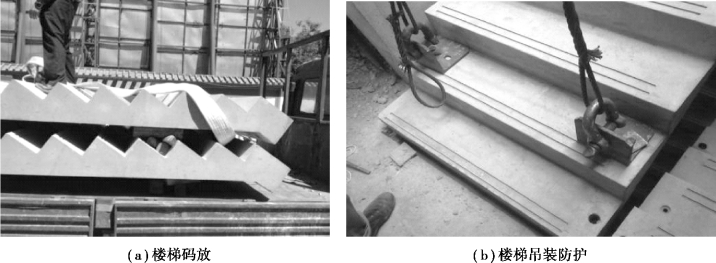

图5.49 预制楼梯进场及吊装

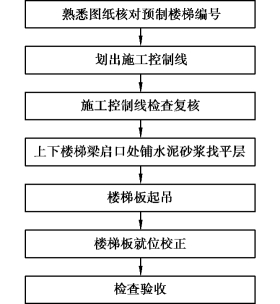

图5.50 预制楼梯安装工艺流程
(4)预制楼梯板起吊
①为了便于预制楼梯板吊装就位,需采用水平吊装,吊具上安装手动吊葫芦。
②预制楼梯板起吊时将吊具上的吊装用螺栓与楼梯板预埋的内螺纹连接吊点连接,楼梯起吊前,要检查好吊点部位连接是否牢固。
③塔吊缓慢将预制楼梯板吊起,待板的底边升至距地面500 mm 时略作停顿,利用手动吊葫芦的倒链将楼梯板调整至踏步面呈起吊状态,并再次检查吊挂是否牢固,板面有无污染破损,若有问题必须立即处理。确认无误后,继续提升使之慢慢靠近安装作业面,如图5.51 所示。
④吊装时不得随意增加构件吊装点。
⑤预制构件码放及吊装应考虑受力点。(www.daowen.com)
(5)预制楼梯板就位
就位时预制楼梯板保证踏步平面呈水平状态从上吊入安装部位,在作业层上空约300 mm 处略作停顿;施工人员手扶楼梯板调整方向,将楼梯板的边线与梯梁上的安放位置线对准;放下时要停稳慢放,严禁快速猛放,以避免冲击力过大造成板面震裂。
(6)预制楼梯板校正调整
预制楼梯板基本就位后再用撬棍进行微调,直到位置正确,搁置平实。安装预制楼梯板时,应特别注意标高的准确,校正无误后再脱钩。楼梯板调整时侧面距结构墙体要预留30 mm 的空隙,为楼梯间保温砂浆抹灰层预留空间。

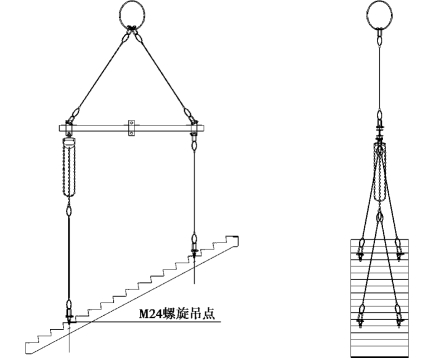

图5.51 预制楼梯板吊装示意图
(7)预制楼梯与现浇楼梯梁连接

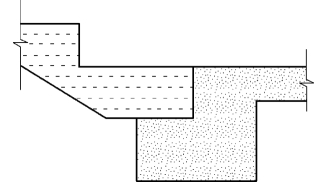

预制楼梯与现浇楼梯梁之间的连接,如图5.52 所示。在梯梁上预埋2 根ϕ20 钢筋,与预制楼梯上的预留洞对准后安装,然后填砂浆进行固定。
图5.52 预制楼梯与现浇楼梯梁之间的连接
(8)预制楼梯的固定
预制楼梯固定铰端做法如图5.53 所示,活动铰端做法如图5.54 所示。

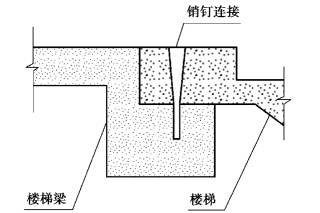

图5.53 预制楼梯固定铰端做法
图5.54 预制楼梯活动铰端做法
预制楼梯安装后要求用胶合板覆盖固定,以达到保护的效果。
免责声明:以上内容源自网络,版权归原作者所有,如有侵犯您的原创版权请告知,我们将尽快删除相关内容。
