1)预制阳台板(空调板)安装
预制阳台板(空调板)安装工艺流程如图5.43 所示,要点如下:
①阳台板进场、编号,按吊装流程清点数量。
②安装前应搭设临时固定与搁置排架。控制标高与阳台板板身线。在墙上弹出构件外挑尺寸及两侧边线,校核高度。
③按编号和吊装流程逐块安装就位。
④悬挑板的临时支撑应有足够的刚度和稳定性,各层支撑应上下垂直。
⑤吊装上层悬挑板时,下层至少保留三层支撑。
⑥构件就位需调节时,可采用撬棍将构件仔细地与控制线进行校核,将构件调整至正确位置,将锚固钢筋理顺就位。
⑦将锚固钢筋与圈梁或板主筋进行绑扎或焊接。
图5.43 阳台安装工艺流程
⑧塔吊吊点脱钩,进行下一叠合阳台板安装,并循环重复。
⑨楼层浇捣混凝土完成,混凝土强度达到设计、规范要求后,拆除构件临时固定点与搁置的排架。
装配式结构的阳台一般设计成封闭式阳台结构,其楼板采用钢筋桁架叠合板,安装做法如图5.44 所示;另外,还有一种悬挑式全预制阳台,如图5.45 所示。外墙空调板如图5.46 所示;太阳能板也是全预制悬臂式结构,是按设计甩出钢筋通过后浇混凝土与结构连接,如图5.47 所示。整体外观效果如图5.48 所示。
2)阳台板施工技术要点
①每块预制构件吊装前测量并弹出相应周边(隔板、梁、柱)控制线。(www.daowen.com)
②板底支撑采用钢管脚手架+可调顶托+100 mm×100 mm 木方(或工字形木等),板吊装前应检查是否有可调支撑高出设计标高,校对预制梁及隔板之间的尺寸是否有偏差,并做相应调整。
③预制构件吊至设计位置上方3~6 cm 处调整位置,使锚固筋与已完成结构预留筋错开,便于就位,构件边线基本与控制线吻合。
④当一跨板吊装结束后,要根据板周边线、隔板上弹出的标高控制线对板标高及位置进行精确调整,误差控制为2 mm。

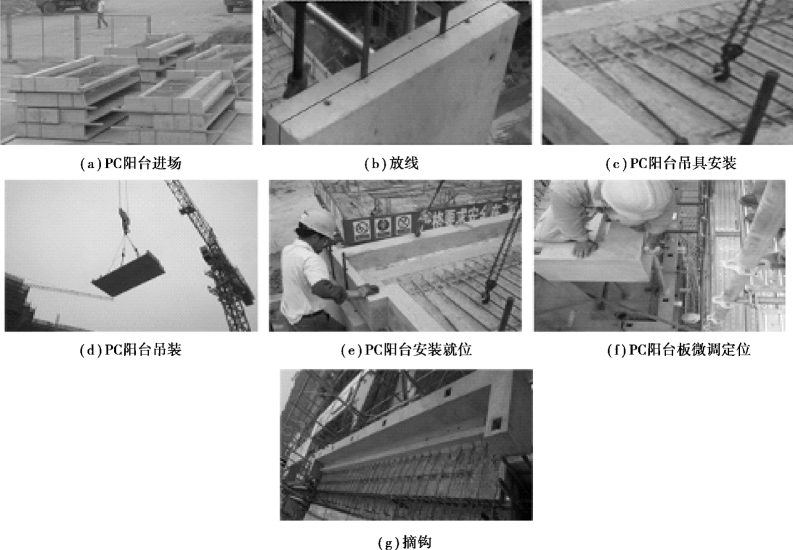

图5.44 叠合式阳台板安装做法

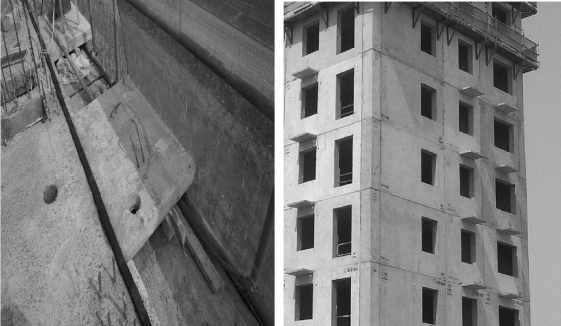

图5.45 悬挑式全预制阳台板

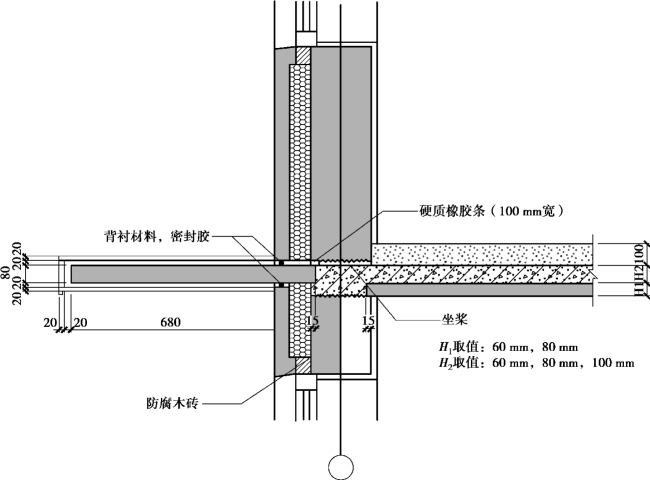

图5.46 外墙空调板构造做法

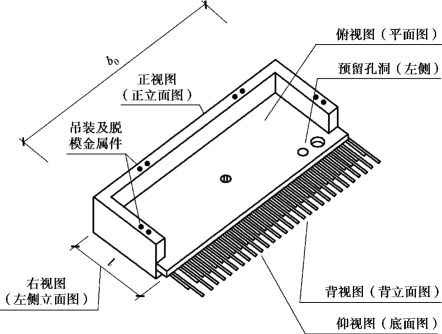

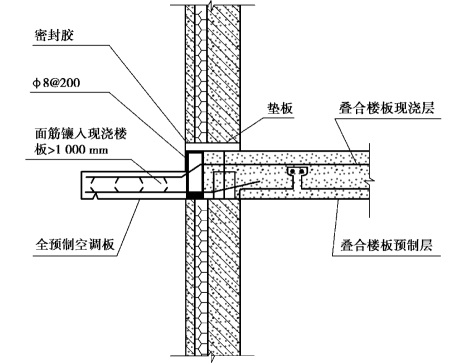

图5.47 太阳能板连接
图5.48 整体外观效果
3)施工阳台板重点注意事项
①悬臂式全预制阳台板、空调板、太阳能板甩出的钢筋都是负弯矩筋,首先应注意钢筋绑扎位置准确。同时,在后浇混凝土过程中要严格避免踩踏钢筋而造成钢筋向下位移。
②施工荷载宜均匀布置,并不应超过设计规定。
③在连接点叠合构件浇筑混凝土前,应进行隐蔽工程验收,其主要内容应包括:混凝土粗糙面的质量;键槽的规格、数量、位置;钢筋的牌号、规格、数量、位置、间距等;钢筋的连接方式、接头位置、接头数量、接头面积百分率等;钢筋的锚固方式及锚固长度;预埋件、预埋管线的规格、数量和位置。
④预制构件的板底支撑必须在后浇混凝土强度达到100%后拆除。编者认为对于装配式结构,即使建筑设计有阳台、飘窗、空调板等,在深化和拆分设计时或设计成简支构件或将其和墙板做成一体由工厂解决,千万不要设计成后装悬臂式构件。因为构件不大但脚手和支撑一点儿不能少,安全隐患突出。
