理论教育 装配式梁的制作与安装

装配式梁的制作与安装

时间:2023-08-25 理论教育 版权反馈
【摘要】:1)预制梁安装流程预制柱安装完成之后,开始对预制梁或预制叠合梁进行安装,安装过程遵守如下标准:①预制梁或叠合梁的安装顺序遵循先主梁后次梁、先低后高的原则。图5.30梁吊装过程2)叠合梁就位装配式结构梁基本以叠合梁形式出现。图5.32叠合梁节点钢筋碰撞图5.33叠合梁节点钢筋避让4)主次梁吊装与安装主次梁吊装与安装如图5.34 所示。图5.34主次梁的吊装与安装

装配式梁的制作与安装

1)预制梁安装流程

预制柱安装完成之后,开始对预制梁或预制叠合梁进行安装,安装过程遵守如下标准:

①预制梁或叠合梁的安装顺序遵循先主梁后次梁、先低后高的原则。

②安装前,测量并修正临时支撑标高,确保与梁底标高一致,并在柱上弹出梁边控制线,安装后根据控制线进行精密调整。

③安装前,复核柱钢筋和梁钢筋位置、尺寸,检查柱钢筋与梁钢筋位置是否有冲突。

④测出柱顶与梁底标高误差,柱上弹出梁边控制线。

⑤在构件上表明每个构件所属的吊装顺序和编号,便于吊装工人辨认。

⑥梁底支撑可以采用“立杆支撑+可调顶托+方木”,预制梁的标高通过速接支撑体系的顶丝来调节。

⑦梁起吊时,用吊索勾住扁担梁的吊环,吊索应有足够的长度以保证吊索和扁担梁之间的角度不小于60°。

⑧当梁初步就位后,两侧人员借助柱头上的梁定位线和撬棍将梁精确校正,在调平同时将下部可调支撑上紧,这时方可松去吊钩。

⑨主梁吊装结束后,根据柱上已放出的梁边和梁端控制线,检查主梁上的次梁缺口位置是否正确。如不正确,做相应处理后方可吊装次梁,梁在吊装过程中要按柱的位置对称吊装。

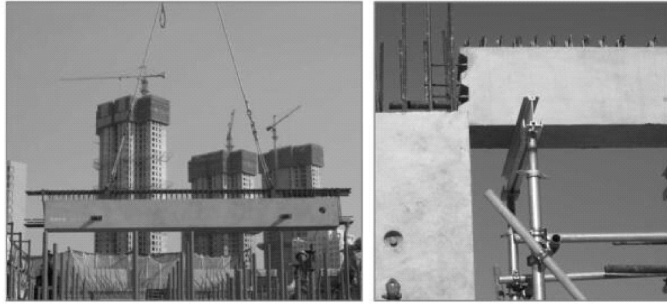

⑩叠合梁的临时支撑,应在后浇混凝土强度达到要求后方可拆除。预制梁的安装过程,如图5.30 所示。

图5.30 梁吊装过程(www.daowen.com)

2)叠合梁就位

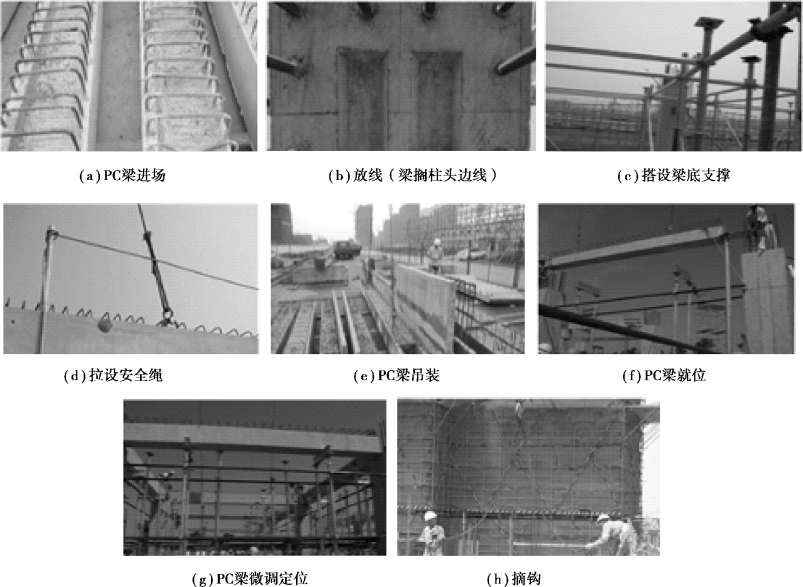

装配式结构梁基本以叠合梁形式出现。叠合梁吊装的定位和临时支撑非常重要,准确的定位决定着安装质量,而合理地使用临时支撑不仅是保证定位质量的手段,也是保证施工安全的必要措施,如图5.31 所示。

图5.31 叠合梁吊装

3)钢筋连接

关于钢筋连接,普通钢筋混凝土工程梁柱节点钢筋交错密集但有调整的空间,而装配式混凝土结构后浇混凝土节点间受空间限制,很容易发生如图5.32 所示的情况。因此,①要在拆分设计时即考虑好各种钢筋的关系,直接设计出必要的弯折;②吊装方案要按拆分设计考虑吊装顺序,吊装时则必须严格按吊装方案控制先后,如图5.33 所示。

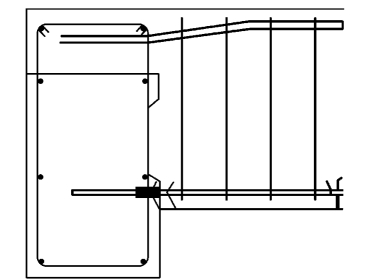

图5.32 叠合梁节点钢筋碰撞

图5.33 叠合梁节点钢筋避让

4)主次梁吊装与安装

主次梁吊装与安装如图5.34 所示。

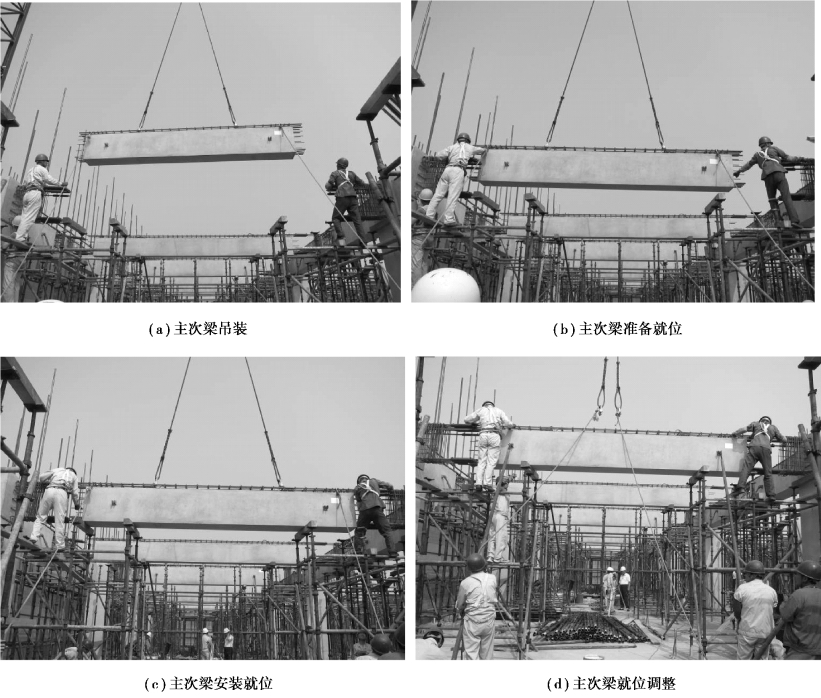

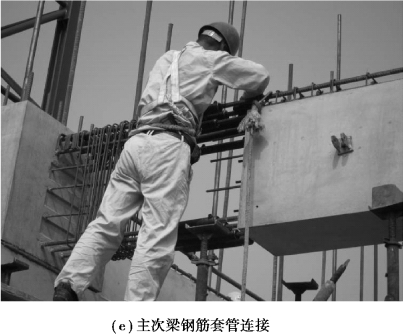

图5.34 主次梁的吊装与安装

免责声明:以上内容源自网络,版权归原作者所有,如有侵犯您的原创版权请告知,我们将尽快删除相关内容。

我要反馈
