【摘要】:设置龙门板步骤为:先钉设龙门桩,根据建筑场地的水准点,在每个龙门桩上测设±0高程线,然后根据±0高程线钉设龙门板,最后根据轴线桩,用经纬仪或全站仪将墙、柱的轴线投到龙门板顶面上,并钉小钉标示,所钉小钉作为轴线钉。附近如果有固定建筑物,最好把轴线投测到建筑物上。图12-9龙门板与轴线控制桩1—龙门桩;2—龙门板;3—轴线钉;4—线绳;5—轴线控制桩;6—轴线桩图12-10基槽高程测设

建筑物放线测量-土木工程测量学第2版

建筑物放线的作业顺序是根据建筑物的主轴线控制点或其他控制点,首先将建筑物的外墙轴线交点测设到实地上,并用木桩固定,桩顶钉上小钉作为标志,然后测设其他各轴线交点位置,再根据基础宽度和放坡标出基槽开挖位置。

1)建筑物各轴线交点的测设

在建筑物主轴线的测设完成后,再根据建筑物平面图,将建筑物其他轴线测设出来,如图12-9(a)所示。测设的方法是,在角点设站,用经纬仪定向,用钢尺量矩,或用全站仪依次定出各轴线间的交点,并用木桩标定。然后轴线间的距离,其误差不得超过轴线长度的1/2000。最后根据中心轴线,用石灰在地面上撒出基槽开挖边线,以便开挖施工。

2)龙门板的设置

由于施工开槽时轴线桩要被挖掉,为了施工与恢复轴线方便,一般民用建筑中,常在基槽开挖线外一定距离(1.5m)处钉设龙门板,如图12-9(b)所示。

设置龙门板步骤为:先钉设龙门桩,根据建筑场地的水准点,在每个龙门桩上测设±0高程线,然后根据±0高程线钉设龙门板,最后根据轴线桩,用经纬仪或全站仪将墙、柱的轴线投到龙门板顶面上,并钉小钉标示,所钉小钉作为轴线钉。在基槽开挖后,在轴线钉之间拉紧钢丝,吊垂球即可恢复轴线桩点,如图12-9(b)所示。龙门板高程的测设容许误差为±5mm;轴线点投点容许误差为±5mm。

3)轴线控制桩的测设

由于龙门板在挖槽与施工时不易保存,现在实际施工中采用较少。采用较多的是轴线控制桩方法,作为以后恢复轴线的依据,如图12-9(a)所示,轴线控制桩又称引桩。(www.daowen.com)

引桩的位置应避免施工干扰和便于引测,一般应在基槽开挖边线2m以外的地方。在多层建筑物施工中,引桩是向上层投测轴线的依据。为了便于向上投点,引桩应在较远的地方测设。附近如果有固定建筑物,最好把轴线投测到建筑物上。

为了保证轴线控制桩的精度,最好在测设轴线桩的同时一并测设轴线控制桩;在大型建筑物放样时,一般都是先测引桩,再根据引桩测设轴线桩。

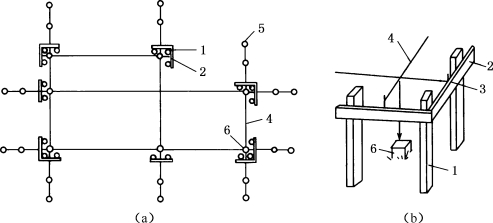

图12-9 龙门板与轴线控制桩

1—龙门桩;2—龙门板;3—轴线钉;4—线绳;5—轴线控制桩;6—轴线桩

图12-10 基槽高程测设
