园桥的结构物基础根据埋置深度分为浅基础和深基础,小桥涵常用的基础类型是天然地基上的浅基础,当设置深基础时常采用桩基础。基础所用的材料大多为混凝土或钢筋混凝土结构,石料丰富地区也常采用石砌基础。

扩大基础的施工一般采用明挖的方法,当地基土质较为坚实时,可采取放坡开挖,否则应作各种坑壁支撑;在水中开挖基坑时,应预先修筑围堰,将水排干,然后再开挖基坑。明挖扩大基础的施工主要内容包括定位放样、基坑开挖、基坑排水、基底处理与圬工砌筑。

1.定位放样

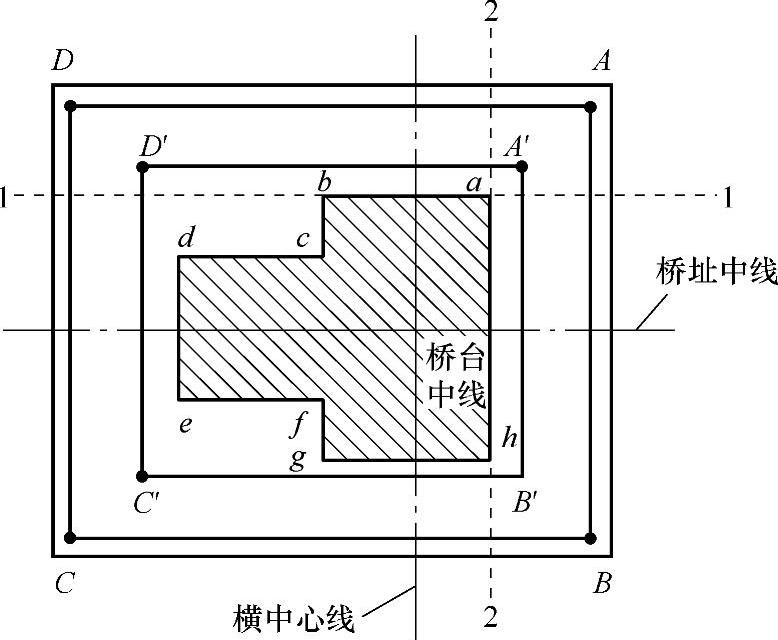

在基坑开挖前,需进行基础的定位放样工作,即将设计图上的基础位置准确地设置到桥址位置上来。基坑各定位点的标高及开挖过程中标高检查应按一般水准测量方法进行。如图4-4所示为桥台基础定位放样。

2.基坑开挖

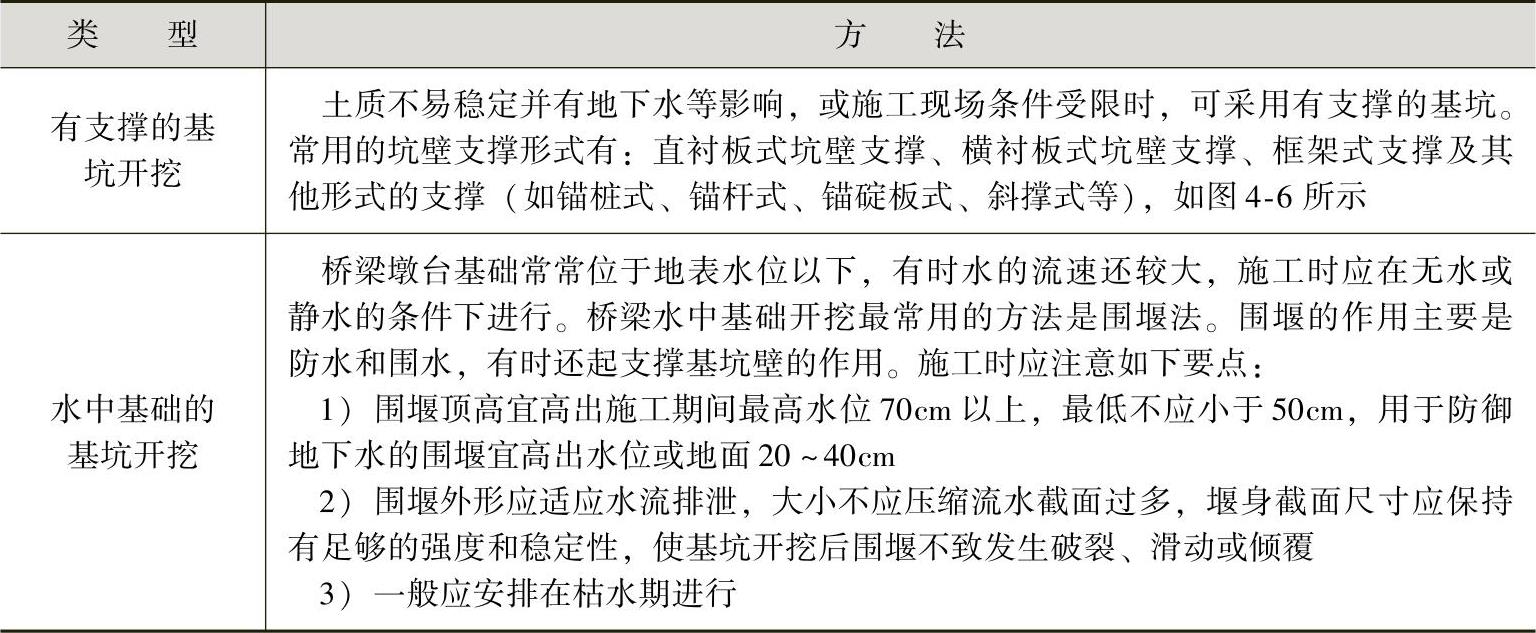

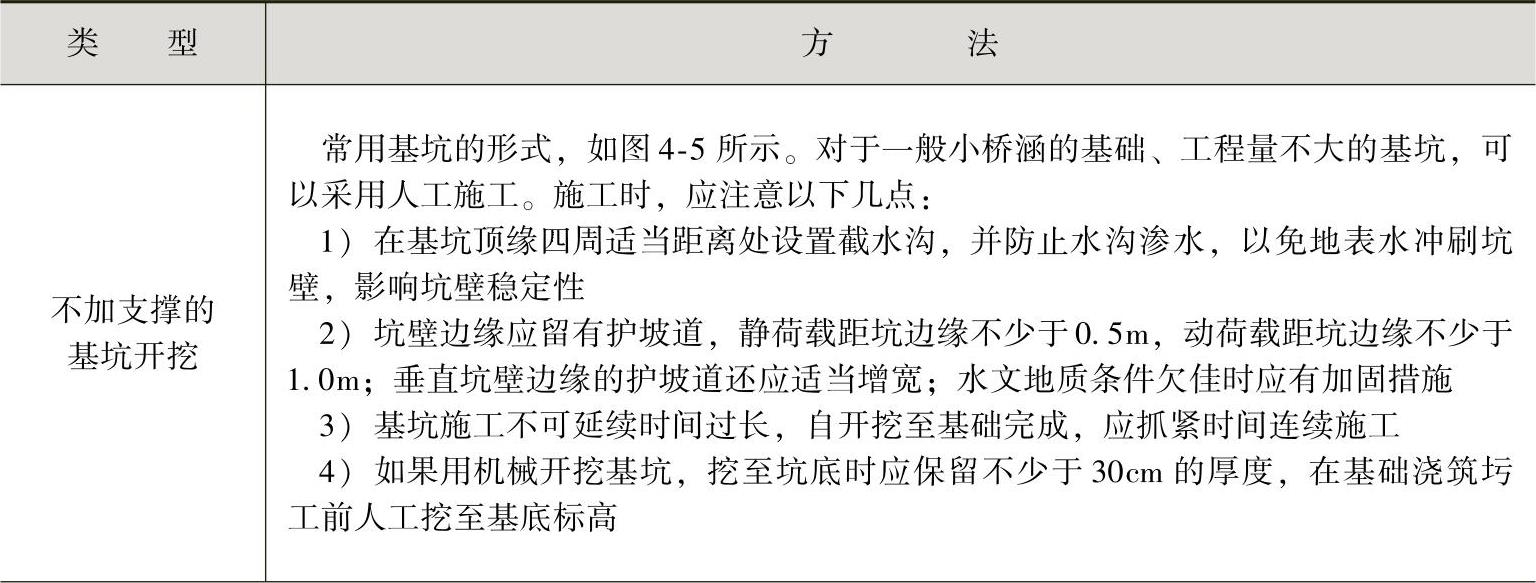

基坑开挖应根据土质条件、基坑深度、施工期限以及有无地表水或地下水等因素采用适当的施工方法,各类型基坑开挖方法,见表4-1。


图4-4 桥台基础定位放样示意图

4-1 基坑开挖方法


(续)

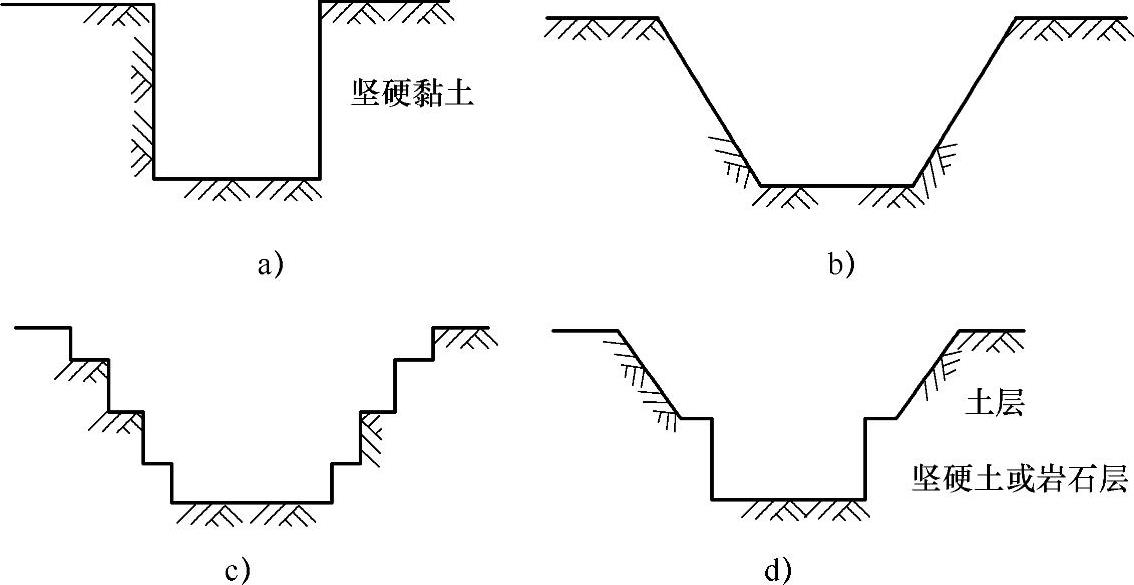

图4-5 不加支撑的基坑开挖形式

a)垂直坑壁 b)斜坡坑壁 c)阶梯坑壁 d)上层斜坡下层垂直坑壁

3.基坑排水

基坑排水的方法有两种,即集水排坑法和井点排水法。(www.daowen.com)

(1)集水坑排水法。集水坑底宽不小于0.3m,纵坡为0.1%~0.5%,一般设在下游位置,坑深应大于进水笼头高度,并用荆笆、竹篾、编筐或木笼围护,以避免泥沙阻塞吸水笼头。

(2)井点排水法。当土质较差有严重流沙现象,地下水位较高,挖基较深,坑壁不易稳定,用普通排水方法很难解决,这时可采用井点排水法。

4.基底处理

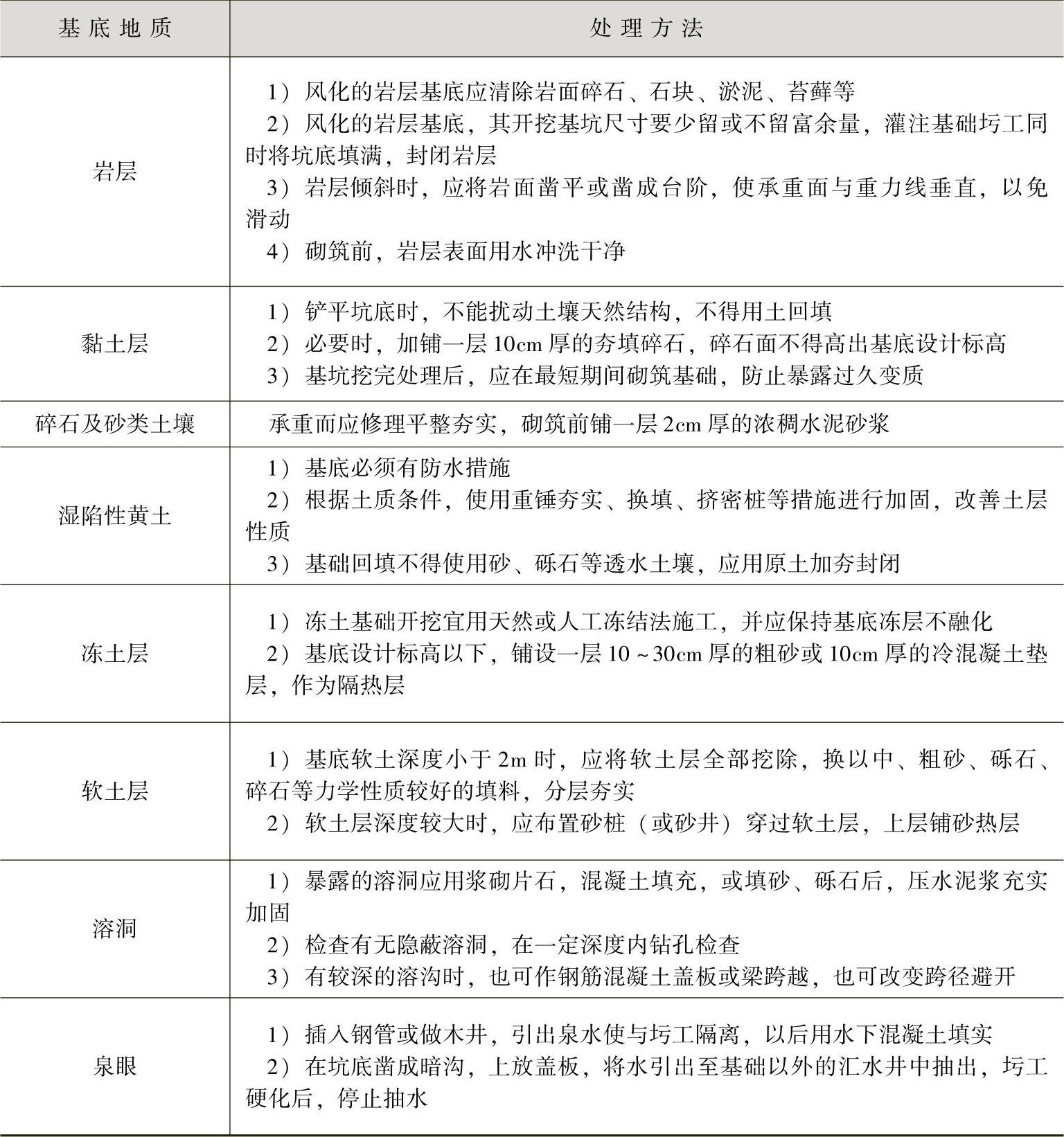

天然地基基础的基底土壤好坏对基础、墩台以及上部结构的影响很大,一般应进行基底的处理工作,具体处理方法,见表4-2。

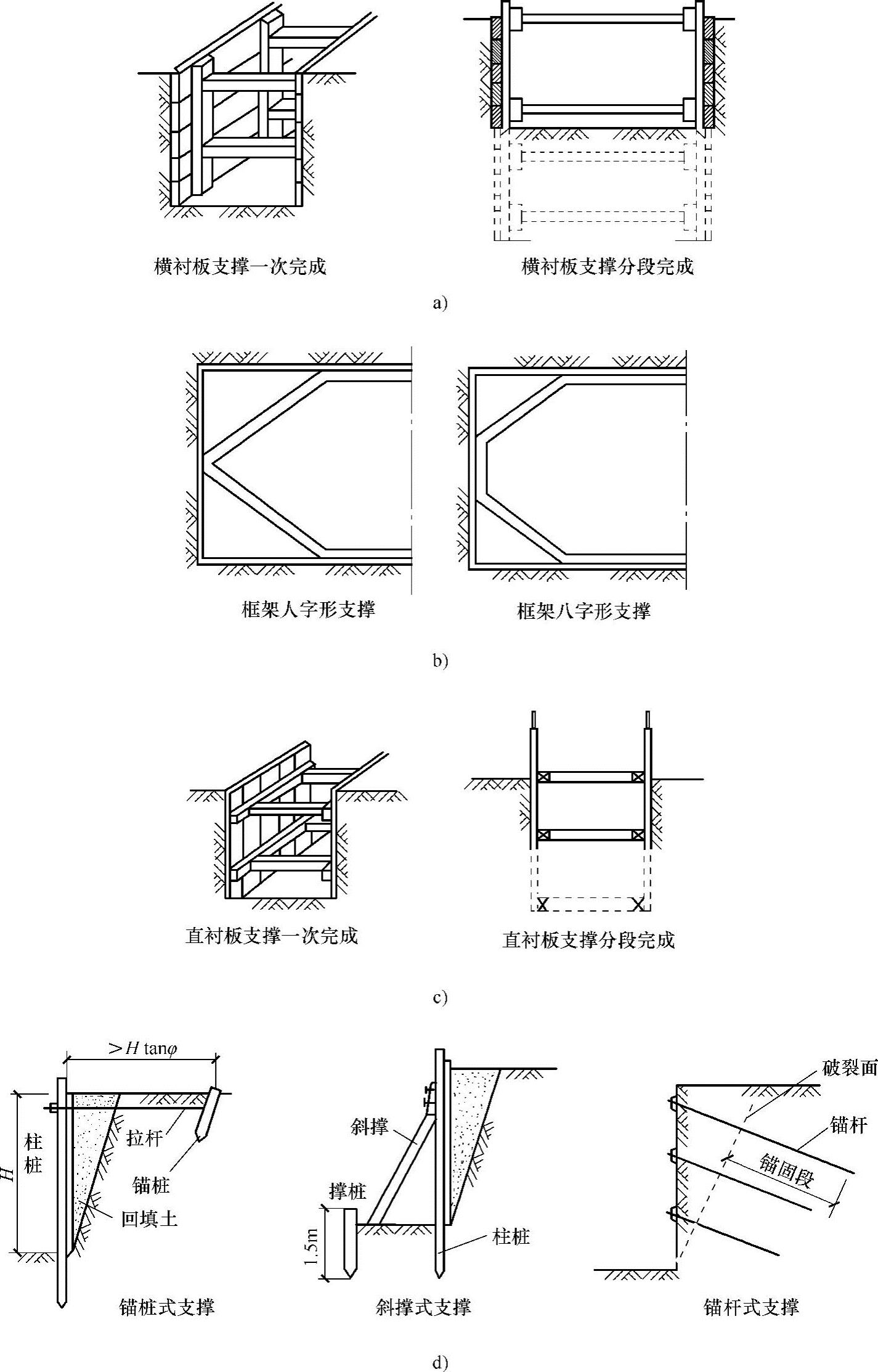

图4-6 有支撑的基坑形式

4-2 基底处理方法一览表


5.圬工砌筑

在基坑中砌筑基础圬工,可分为无水砌筑、排水砌筑和水下灌筑三种情况。基础圬工用料应在挖基完成前准备好,以确保能及时砌筑基础,防止基底土壤变质。

(1)排水砌筑。这是保证在无水状态下的砌筑圬工。禁止带水作业及用混凝土将水赶出模板外的灌注方法;基础边缘部分应严密隔水;水下部分圬工必须待水泥砂浆或混凝土终凝后方可允许浸水。

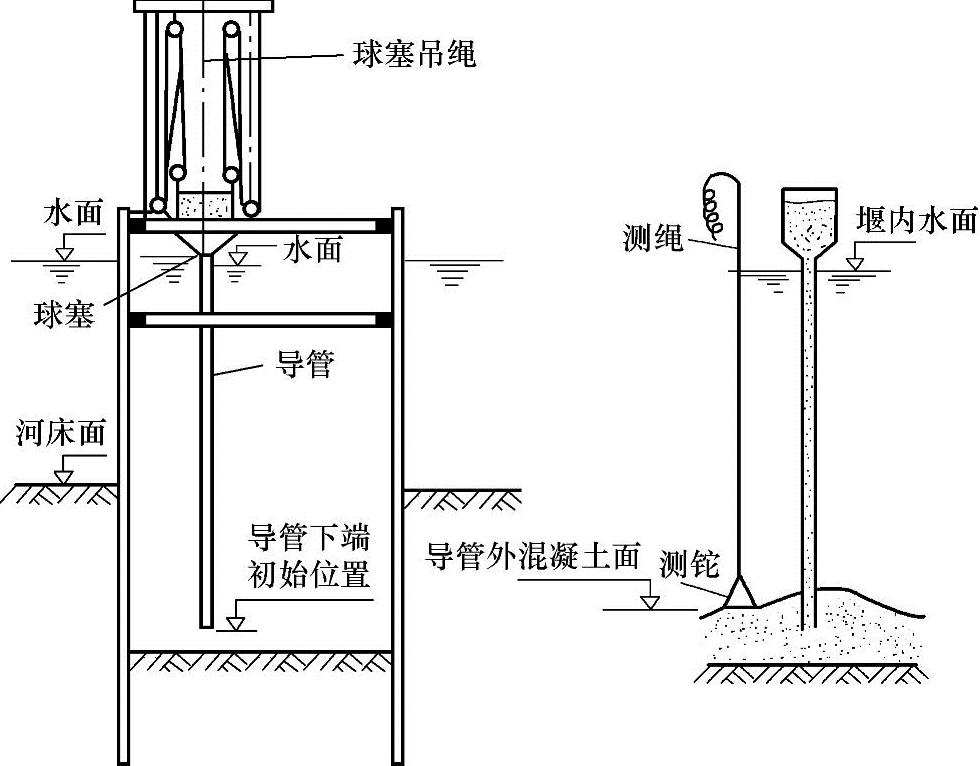

(2)水下灌筑。该法一般只有在排水困难时采用。基础圬工的水下灌筑分为水下封底和水下直接灌筑基础两种。前者封底后仍要排水再砌筑基础,封底只是起封闭渗水的作用,其混凝土只作为地基而不作为基础本身,适用于板桩围堰开挖的基坑。水下封底混凝土为满足防渗漏的要求,最小厚度一般为2m左右。水下混凝土的灌注方法采用的是垂直移动导管法,如图4-7和图4-8所示。对于大体积的封底混凝土,可分层分段逐次灌注。对于强度要求不高的围堰封底水下混凝土,也可以一次由一端逐渐灌注到另一端。采用导管法灌注水下混凝土要注意几个问题:导管应试拼装,充水加压,检查导管有无漏水现象;为使混凝土有良好的流动性,粗集料粒径以2~4cm为宜;必须确保灌注工作的连续性,在灌注过程中正确掌握导管的提升量,埋入深度一般不应小于0.5m。

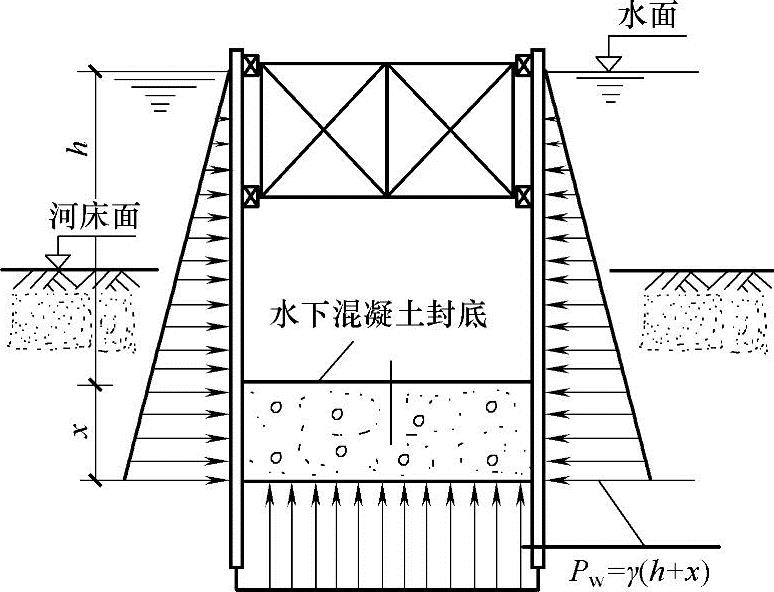

图4-7 基础的封底混凝土


图4-8 垂直导管法灌注水下混凝土
