【摘要】:实行市场调节价的建设工程监理及相关服务收费,由发包人和监理人协商确定收费额。发包人与监理人根据项目的实际情况,在规定的浮动幅度范围内协商确定施工监理服务收费合同额。发包人委托其中一个监理人对建设工程项目施工监理服务总负责的,该监理人按照各监理人合计监理服务收费额的4%~6%向发包人收取总体协调费。表2.4建设工程监理及相关服务人员工日费用标准

建设工程监理服务收费

建设工程监理及相关服务收费根据建设项目的性质不同,分别实行政府指导价或市场调节价。依法必须实行监理的建设施工阶段的监理收费实行政府指导价,其他建设工程阶段的监理收费和其他阶段的监理与相关服务收费实行市场调节价。

实行政府指导价的建设工程施工阶段的监理收费,其基准价根据《建设工程监理及相关服务收费标准》计算,浮动幅度为上下20%。发包人和监理人应当根据建设工程的实际情况在规定的浮动幅度内协商确定收费额。实行市场调节价的建设工程监理及相关服务收费,由发包人和监理人协商确定收费额。

建设工程监理与相关服务收费,应当体现优质优价的原则。在保证工程质量的前提下,由于建设工程监理与相关服务节省投资,缩短工期,取得显著经济效益的,发包人可根据合同约定奖励监理人。

1)建设工程施工监理服务计算方式

铁路、水运、公路、水电、水库工程的施工监理服务收费按建筑安装工程费分档定额计费方式计算收费。其他工程的施工监理服务收费按照建设项目工程概算投资额分档定额计费方式计算收费。

(1)施工监理服务收费的计算

施工监理服务收费按照下列公式计算:

施工监理服务收费=施工监理服务收费基准价×(1±浮动幅度值)

(2)施工监理服务收费基准价的计算

施工监理服务收费基准价是按照收费标准计算出的施工监理服务基准收费额。发包人与监理人根据项目的实际情况,在规定的浮动幅度范围内协商确定施工监理服务收费合同额。

施工监理服务收费基准价=施工监理服务收费基价×专业调整系数×工程复杂程度调整系数×高程调整系数

施工监理服务收费基价 施工监理服务收费基价是完成国家法律法规、行业规范规定的施工阶段监理服务内容的酬金。施工监理服务收费基价按表2.2确定,计费额处于两个数值区间的,可采用直线内插法确定施工监理服务收费基价。

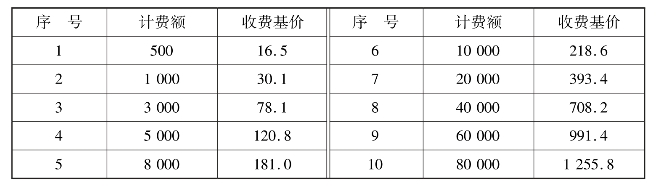

表2.2 施工监理服务收费基价表单位:万元

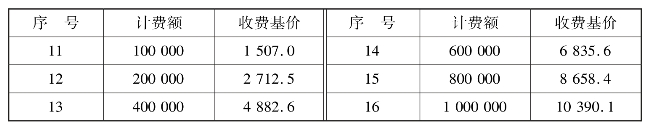

续表

注:计费额大于1 000 000万元的,以计费额乘以1.039%的收费率计算收费基价。其他未包含的收费由双方协商议定。

施工监理服务收费调整系数 施工监理服务收费标准的调整系数包括专业调整系数、工程复杂程度调整系数、高程调整系数。

①专业调整系数是对不同专业建设项目的施工监理工作复杂程度和工作量差异进行调整的系数。计算施工监理服务收费时,专业调整系数在表2.3中查找确定。

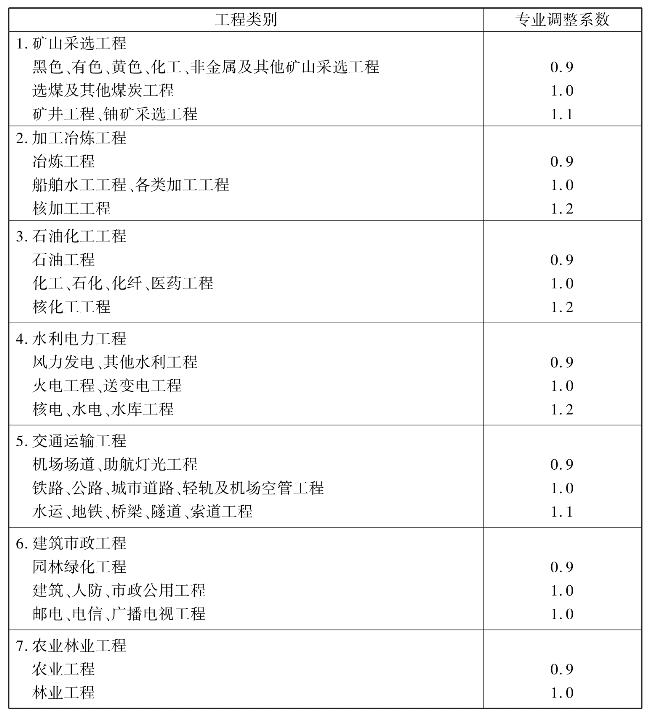

表2.3 施工监理服务收费专业调整系数表(www.daowen.com)

②工程复杂程度调整系数是对同一专业建设工程的施工监理复杂程度和工作量差异进行调整的系数。工程复杂程度分为一般、较复杂、复杂3个等级,其调整系数分别为:一般(Ⅰ级)0.85,较复杂(Ⅱ级)1.0,复杂(Ⅲ级)1.15。计算施工监理服务收费时,工程复杂程度在相应章节的《工程复杂程度表》中查找确定。

③高程调整系数如下:

a.海拔高程2 001 m以下的为1;

b.海拔高程2 001~3 000 m为1.1;

c.海拔高程3 000~3 500 m为1.2;

d.海拔高程3 500~4 000 m为1.3;

e.海拔高程4 001 m以上的,高程调整系数由发包人和监理人协商确定。

(3)施工监理服务收费的计费额

施工监理服务收费以建设项目工程概算投资额分档定额计费方式收费的,其计费额为工程概算中的建筑安装工程费、设备购置费和联合试运转费之和,即工程概算投资额。设备购置费和联合试运转费占工程概算投资额40%以上的工程项目,其建筑安装工程费全部计入计费额,设备购置费和联合试运转费按40%的比例计入计费额。但其计费额不应小于建筑安装工程费与其相同且设备购置费和联合试运转费等于工程概算投资额40%的工程项目的计费额。

工程中有利用原有设备并进行安装调试服务的,以签订工程监理合同时同类设备的当期价格作为施工监理服务收费的计费额;工程中有援配设备的,应扣除签订工程监理合同时同类设备的当期价格作为施工监理服务收费的计费额;工程中有引进设备的,按照购进设备的离岸价格折算成人民币作为施工监理服务收费的计费额。

施工监理服务收费以建筑安装工程费分档定额计费方式收费的,其计费额为工程概算中的建筑安装工程费。作为施工监理服务收费计费额的建设项目工程概算投资额或建筑安装工程费均指每个监理合同中约定的工程项目范围的投资额。

(4)施工监理部分发包与联合承揽服务收费的计算

①发包人将施工监理服务中的某一部分工作单独发包给监理人,按照其占施工监理服务工作量的比例计算施工监理服务收费,其中质量控制和安全生产监督管理服务收费不宜低于施工监理服务收费总额的70%。

②建设工程项目施工监理服务由两个或者两个以上监理人承担的,各监理人按照其占施工监理服务工作量的比例计算施工监理服务收费。发包人委托其中一个监理人对建设工程项目施工监理服务总负责的,该监理人按照各监理人合计监理服务收费额的4%~6%向发包人收取总体协调费。

2)其他阶段的相关服务计费方式

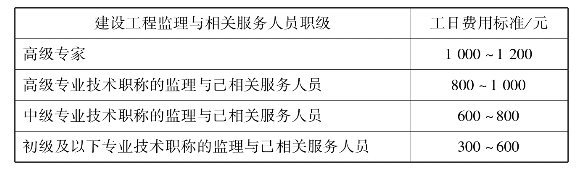

其他阶段的相关服务收费一般按相关服务工作所需工日和表2.4的规定收费。
