【摘要】:在分部分项工程量清单的编制过程中,由招标人负责前六项内容填列,金额部分在编制最高投标限价或投标报价时分别由招标人或投标人填列。经典例题剖析[例1]招标工程量清单是招标文件的组成部分,其准确性由()负责。

工程量清单编制方法-建设工程造价管理基础知识

点评:本考点主要要求掌握工程量清单编制的内容,关于考核的内容、形式,考生可以参照经典例题剖析的题目,通过题目的训练理解本考点的具体内容。

知识要点集成

一、工程量清单编制概述

表6-11 工程量清单编制概述

续表6-11

注:1.国有资金投资的工程建设项目包括:①使用各级财政预算资金的项目;②使用纳入财政管理的各种政府性专项建设基金的项目;③使用国有企事业单位自有资金,并且国有资产投资者实际拥有控制权的项目。
2.国家融资资金投资的工程建设项目包括:①使用国家发行债券所筹资金的项目;②使用国家对外借款或者担保所筹资金的项目;③使用国家政策性贷款的项目;④国家授权投资主体融资的项目;⑤国家特许的融资项目。
3.国有资金(含国家融资资金)为主的工程建设项目是指国有资金占投资总额50%以上,或虽不足50%但国有投资者实质上拥有控股权的工程建设项目。

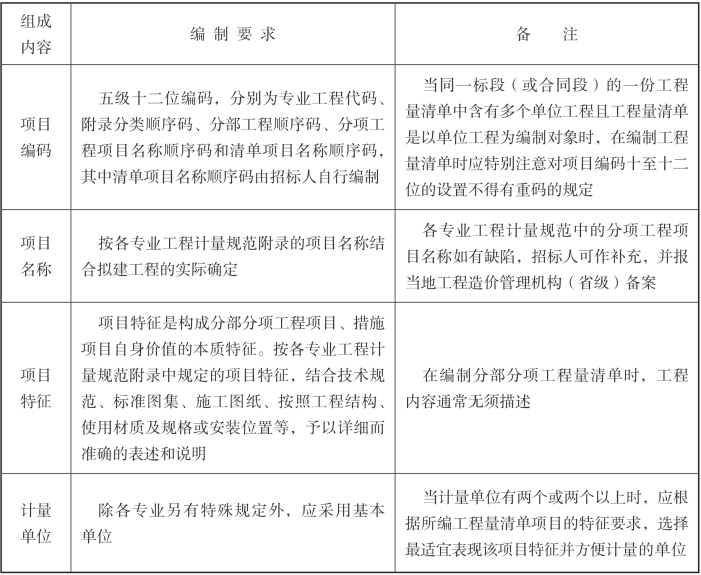

二、分部分项工程项目清单

表6-12 分部分项工程项目清单

续表6-12

注:1.“分部工程”是单位工程的组成部分,系按结构部位、路段长度及施工特点或施工任务将单位工程划分为若干分部的工程;“分项工程”是分部工程的组成部分,系按不同施工方法、材料、工序及路段长度等分部工程划分为若干个分项或项目的工程。

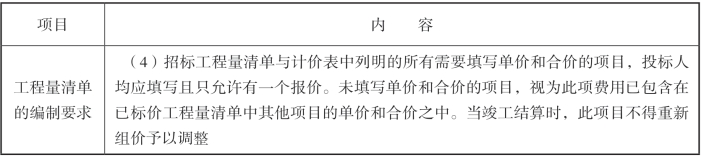

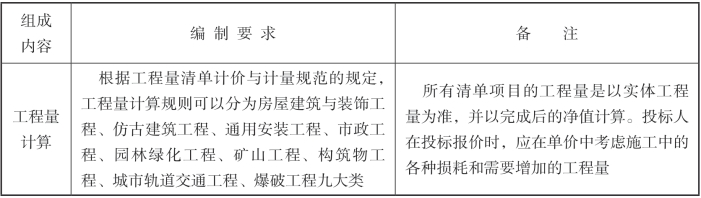

2.分部分项工程项目清单为闭口清单,未经允许投标人对清单内容不允许做任何更改。分部分项工程项目清单必须载明项目编码、项目名称、项目特征、计量单位和工程量。在分部分项工程量清单的编制过程中,由招标人负责前六项内容填列,金额部分在编制最高投标限价或投标报价时分别由招标人或投标人填列。
3.补充项目的编码由专业工程计算规范的代码前两位(第一级)与B和三位阿拉伯数字组成,则补充项目编码应从01B001开始。

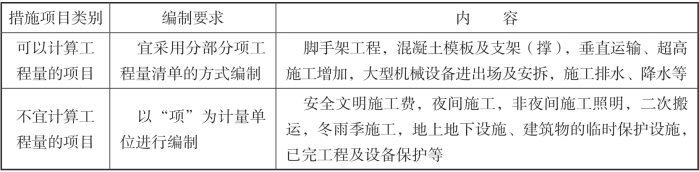

三、措施项目清单

表6-13 措施项目清单

注:措施项目清单的编制依据主要包括:①施工现场情况、地勘水文资料、工程特点;②常规施工方案;③与建设工程有关的标准、规范、技术资料;④拟定的招标文件;⑤建设工程设计文件及相关资料。

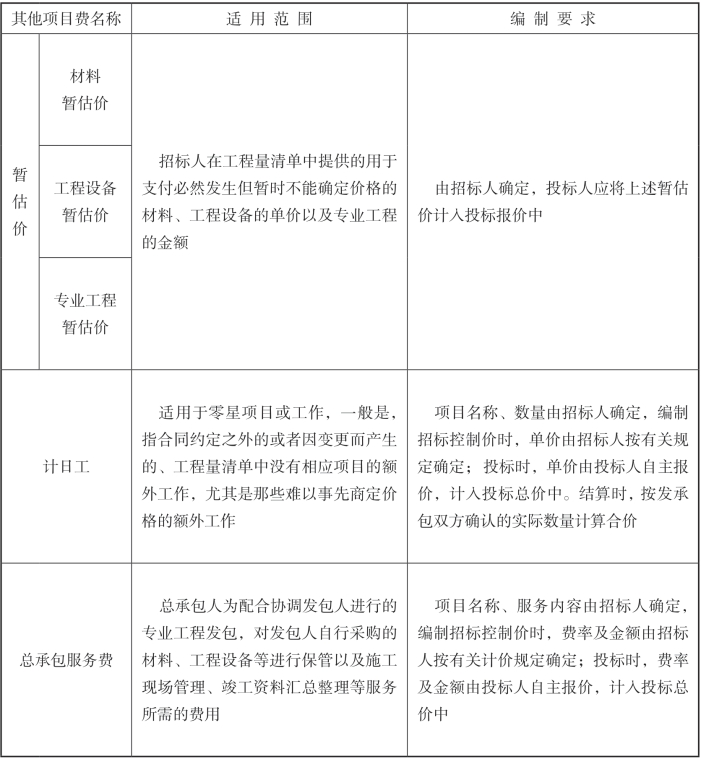

四、其他项目清单

表6-14 其他项目清单

续表6-14

注:1.需要纳入分部分项工程量清单项目综合单价中的暂估价应只是材料、工程设备暂估单价,以方便投标人组价。
2.专业工程暂估价一般应是综合暂估价,包括人工费、材料费、施工机具使用费企业管理费和利润,不包括规费和税金。

五、规费、增值税项目清单

规费项目清单应按照下列内容列项:社会保险费,包括养老保险费、失业保险费、医疗保险费、工伤保险费、生育保险费,住房公积金

增值税以“分部分项工程费+措施项目费+其他项目费+规费-按规定不计税的工程设备金额”为计算基数。

规费和增值税必须按国家或省级、行业建设主管部门的规定计算,不得作为竞争性费用。

经典例题剖析

[例1]招标工程量清单是招标文件的组成部分,其准确性由()负责。

A.招标代理机构

B.招标人

C.编制工程量清单的造价咨询机构

D.招标工程量清单的编制人

答案:B

[解析]承包人招标工程量清单是招标文件的重要组成部分,招标人对编制的招标工程量清单的准确性和完整性负责,投标人依据招标工程量清单进行投标报价。

[例2]分部分项工程量清单项目编码以五级编码设置,其中第四级编码为()。(www.daowen.com)

A.专业工程代码 B.附录分类顺序码

C.分部工程顺序码 D.分项工程项目名称顺序码

答案:D

[解析]分部分项工程量清单项目编码以五级编码设置,用十二位阿拉伯数字表示。一、二、三、四级编码为全国统一,即一至九位应按计价规范附录的规定设置;第五级即十至十二位应根据拟建工程的工程量清单项目名称设置,不得有重码。各级编码代表的含义分别为:第一级表示专业工程代码(分两位);第二级表示附录分类顺序码(分两位);第三级表示分部工程顺序码(分两位);第四级表示分项工程项目名称顺序码(分三位);第五级表示工程量清单项目名称顺序码(分三位)。

[例3]确定一个清单项目综合单价不可缺少的重要依据和区分清单项目的依据是()。

A.项目名称 B.项目特征

C.项目编码 D.项目计量单位

答案:B

[解析]项目特征是构成分部分项工程项目、措施项目自身价值的本质特征。项目特征是对项目的准确描述,是确定一个清单项目综合单价不可缺少的重要依据,是区分清单项目的依据,是履行合同义务的基础。

[例4]为了便于措施项目费的确定和调整,通常采用分部分项工程量清单方式编制的措施项目有()。

A.脚手架工程 B.垂直运输工程

C.二次搬运工程 D.已完工程及设备保护

E.施工排水、降水

答案:A、B、E

[解析]措施项目中可以计算工程量的项目清单宜采用分部分项工程量清单的方式编制。包括脚手架工程,混凝土模板及支架(撑),垂直运输、超高施工增加,大型机械设备进出场及安拆,施工排水、降水等。

[例5]下列内容中不应列入其他项目清单价的是()。

A.暂列金额 B.总承包服务费

C.专业工程暂估价 D.分包工程费用

答案:D

[解析]其他项目清单包括暂列金额、暂估价、计日工和总承包服务费,不包含分包工程费用。

[例6]关于总承包服务费的支付,下列说法中正确的是()。

A.建设单位向总承包单位支付

B.分包单位向总承包单位支付

C.专业承包单位向总承包单位支付

D.专业承包单位向建设单位支付

答案:A

[解析]总承包人为配合协调发包人进行的专业工程发包,对发包人自行采购的材料、工程设备等进行保管以及施工现场管理、竣工资料汇总整理等服务所需的费用。

[例7]招标人在工程量清单中提供的用于支付必然发生但暂不能确定价格的材料,工程设备的单价及专业工程的金额是()。

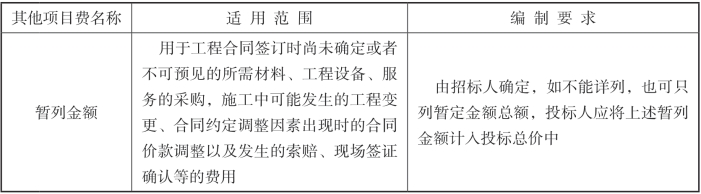

A.暂列金额 B.暂估价

C.总承包服务费 D.价差预备费

答案:B

[解析]暂估价是指招标人在工程量清单中提供的用于支付必然发生但暂时不能确定价格的材料、工程设备的单价以及专业工程的金额,包括材料暂估单价、工程设备暂估单价、专业工程暂估价。

[例8]根据《建筑安装工程费用项目组成》(建标〔2003〕206号)文件的规定,下列不属于规费的是()。

A.住房公积金 B.工伤保险费

C.失业保险费 D.劳动保险费

答案:D

[解析]规费项目清单应按照下列内容列项:社会保险费,包括养老保险费、失业保险费、医疗保险费、工伤保险费、生育保险费,住房公积金。
