资源费用曲线分析结果

时间:2023-07-26 理论教育 版权反馈
【摘要】:由于资源费用曲线是一个类似于S的曲线,故又常称为S曲线。用资源费用曲线可简明和粗略地反映预算在项目整个生命周期之中的计划投放和实际消耗情况。

资源费用曲线分析结果

1.基本概念

由项目投入总资源费用或人力等资源费用的累计额与项目进展时间的关系得到的曲线被称为项目资源费用曲线。由于资源费用曲线是一个类似于S的曲线,故又常称为S曲线。

2.特点和应用对象

由于资源费用曲线是以二维平面曲线方式来展现项目资源消耗情况的,它具有绘制简单、解读容易的特点,故而得到了广泛的使用。资源费用曲线常被用作资源计划和控制工具。

(1)资源计划工具。用资源费用曲线可简明和粗略地反映预算在项目整个生命周期之中的计划投放和实际消耗情况。预算可分为基准预算和计划预算。基准预算是合同规定的投资限额,计划预算是最希望的投放费用,它是计划实施中资源耗用的控制目标;而基准预算则是计划预算的变动控制指标。

(2)资源控制工具。在计划实施过程中,人们常常把反映项目进展和资源耗用情况的已完成工作的预算费用和已完成工作的实际费用在不同报告期的值画在同一张时刻表上,以显示项目是超预算还是在预算的范围之内;如果再画上计划完成工作预算费用,并对比它们之间的差异,就可以从中分析得出项目实施进展的偏差状况;为项目费用和进度控制提供有关依据。(www.daowen.com)

3.示例

资源费用曲线的表层作用是展示资源的费用投放计划和资源费用的实际耗用情况,而资源费用曲线的重要作用在于资源费用和进度的控制。根据计划完成工作预算费用在一张时刻表上画出它的S曲线;再在现场跟踪、信息收集和整理得出有关数据的基础上,在同一张时刻表上将已完成工作的实际费用和已完成工作的预算费用(挣值)的S曲线画出,这样对照两者之间的差异,便可以得出有关项目实施进度和预算完成的情况,四种S曲线见图28-7。

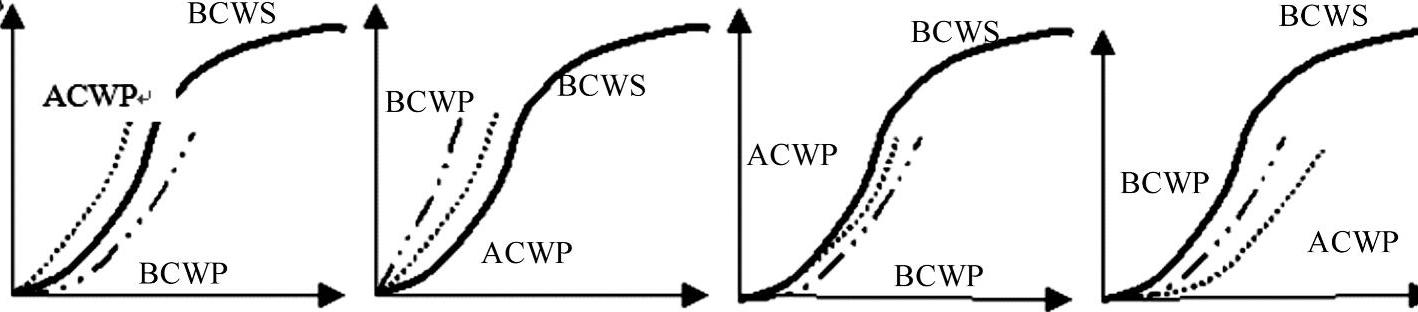

28-7 四种S曲线
