【摘要】:国防项目进度控制IDEF0见图13-9。图13-9 项目进度控制IDEF01.进度控制的类型国防项目进度控制,按照不同管理层次,可分为三类:国防项目总进度控制,即国防项目经理等高层次管理部门对各里程碑事件的进度控制。国防项目主进度控制,主要是国防项目部门对国防项目中每一主要事件的进度控制。前期遗留问题的解决情况,本报告期间发生的问题及存在的隐患,计划采取的改进措施及其理由。

【教程】国防项目进度控制及解决方案

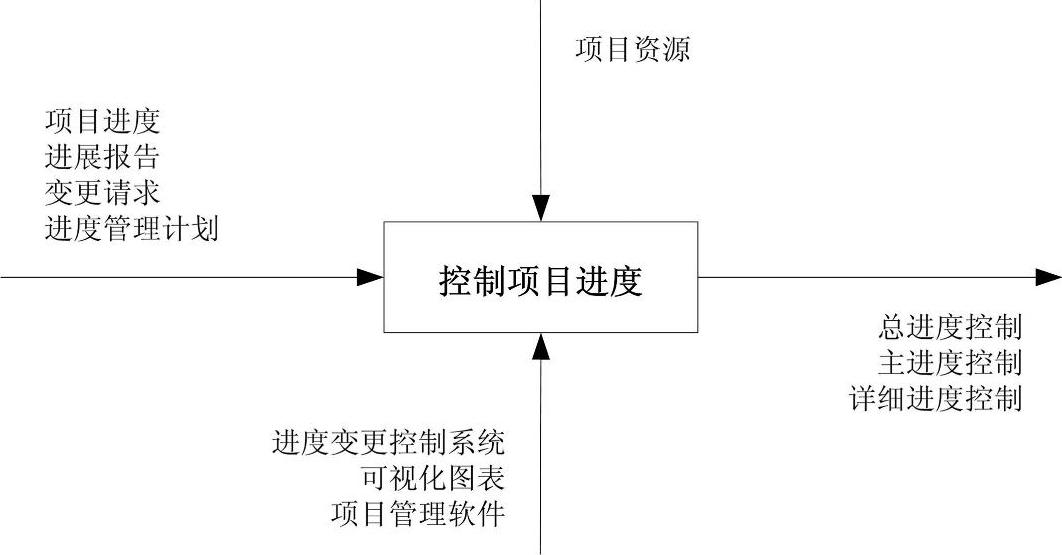

国防项目进度控制IDEF0见图13-9。


13-9 项目进度控制IDEF0

1.进度控制的类型

国防项目进度控制,按照不同管理层次,可分为三类:

(1)国防项目总进度控制,即国防项目经理等高层次管理部门对各里程碑事件的进度控制。

(2)国防项目主进度控制,主要是国防项目部门对国防项目中每一主要事件的进度控制。

(3)国防项目详细进度控制,主要是各部门对各具体工作进度计划的控制,这是进度控制的基础。

2.进度控制的依据

国防项目进度控制的依据包括:

(1)国防项目进度。

(2)进展报告。进展报告包括国防项目进展、趋势预测、预算情况、困难和危机等。

(3)变更请求。变更请求包括口头的、书面的、直接的、间接的、计划内的、计划外的等,可以是正式的,也可以是非正式的。

(4)进度管理计划。

3.进度控制的过程机制

(1)进度变更控制系统。该系统描述了国防项目进度变更的过程,包括文书工作、处理过程、改进措施等。

(2)可视化图表。包括里程碑图、甘特图、实际进度前锋线、费用成本曲线、资源负荷图等。

(3)国防项目管理软件。

4.国防项目进展的跟踪(www.daowen.com)

(1)日常观测跟踪。包括:

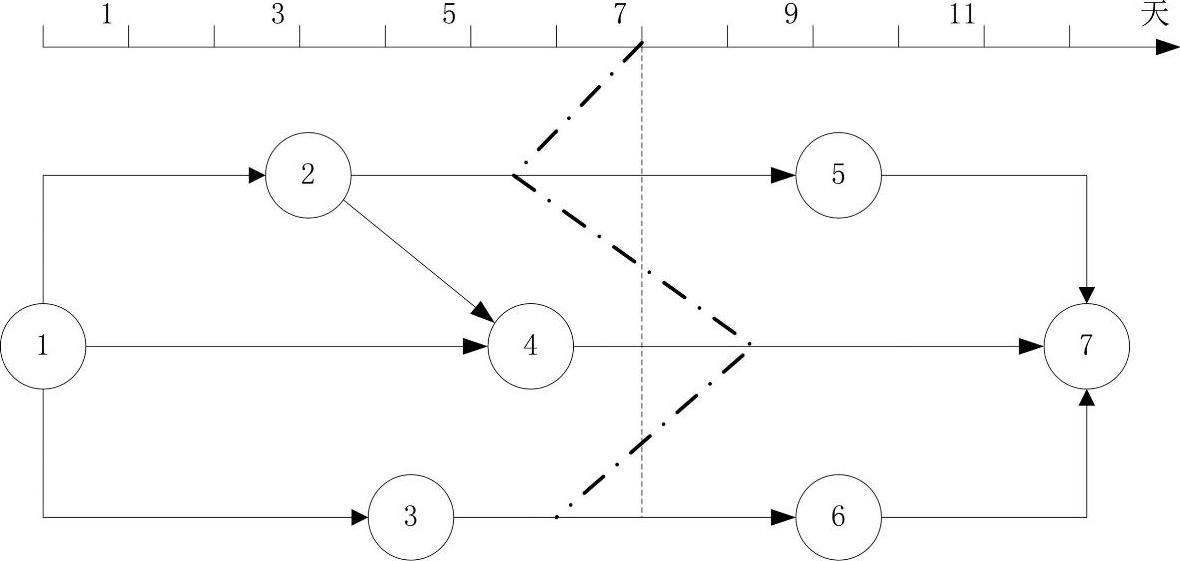

实际进度前锋线记录法。实际进度前锋线,是一种在时间坐标网络中记录实际进度情况的曲线,简称为前锋线。它是网络计划执行过程中,某一时刻正在进行的各工作的实际进度前锋的连线,实际进度前锋线见图13-10中的点划线。


13-10 实际进度前锋线

图上记录法。当采用非时标网络计划时,可直接在图上用文字或符号记录。绘制实际进度网络图,可明显表达实际与计划不相符合的情况,有助于计划工作的总结和资料的积累。

报告表法。将实际进度状况反映在表上,即为报告表法。报告表法的具体表现形式及其内容应根据报告表的形式而定。

(2)定期观测跟踪。包括:

观测、检查关键工作的进度和关键线路的变化情况,以便采取措施调整或保证计划工期的实现。

观测、检查非关键工作的进度,以便更好地发掘潜力、调整或优化资源,以保证关键工作按计划实施。

检查工作之间的逻辑关系变化情况,以便适时进行调整。

有关国防项目范围、进度计划和预算变更的信息。

定期观测、检查有利于国防项目进度动态监测的组织工作,使观测、检查具有计划性,成为例行性工作。

(3)国防项目进展报告。包括:

本报告期间取得的主要成果和达到的关键性目标,国防项目工作量完成情况以及里程碑实现情况。

与计划相比,国防项目的成本、进度和工作范围的实施情况,以及完成工作的质量情况。

前期遗留问题的解决情况,本报告期间发生的问题及存在的隐患,计划采取的改进措施及其理由。

下一个报告期内期望达到的目标及预期实现的里程碑。
