【摘要】:当围堰石渣堤、风化沙、反滤料和戗堤正式进占填筑时,测量控制的主要工作就是跟进测量桩号,进尺、填筑方量、水上和水下边坡检测,以便指挥部掌握截流进展和填筑强度。戗堤进占水下边坡检测采用GPS测量水下地形图,在计算机上剖绘断面并与设计断面比较判定水下边坡是否填筑到位。对连续24h进占情况进行分析,戗堤进尺46.6m,填筑断面方量52680m3。表7-31上游戗堤进占测量数据表

进占测量控制工作方案及数据分析

围堰石渣堤、风化沙、反滤料和戗堤正式进占填筑时,测量控制的主要工作就是跟进测量桩号,进尺、填筑方量、水上和水下边坡检测,以便指挥部掌握截流进展和填筑强度。将全站仪架设在已知控制点上,测量镜站点的三维坐标,测量坐标经正交变换得到相对于戗堤轴线的桩号和偏距。每间隔1h测量一次桩号,桩号之差即为进尺。若数值为正,表明戗堤进尺;为负表明戗堤退尺,此时应及时变换料种和加大抛投强度,确保戗堤进尺。

水上边坡验收测量时,测量方法与测量进尺一样。利用坡比关系计算出理论偏距并与实测偏距比较即可判定边坡是否填筑到位。

戗堤进占水下边坡检测采用GPS测量水下地形图,在计算机上剖绘断面并与设计断面比较判定水下边坡是否填筑到位。

按照设计标准断面与高程之间的函数关系推算出桩号断面的理论面积,按照方量表的格式填写,并计算得出断面方量。在每小时上报桩号时报送断面填筑量。(www.daowen.com)

以上游截流戗堤为例。表7-31反映了2002年10月30日8点~2002年11月1日8点共计24h戗堤进占情况。

对连续24h进占情况进行分析,戗堤进尺46.6m,填筑断面方量52680m3。有些时段填筑断面方量为零,表明戗堤没有进尺,需要认真分析原因,应及时变换料种并加大抛投强度。夜间进行施工测量,有车辆多、照明差、临近水边、堤头坍塌等危险因素存在,致使测量作业非常危险。采用红色激光指向仪,将其架设在戗堤和石渣堤轴线在右岸的延长线上,拨轴线方位角使发射的红色激光指向戗堤和石渣堤前进方向,指导夜间施工。既降低了测量作业强度,减小了危险性,又方便了施工。

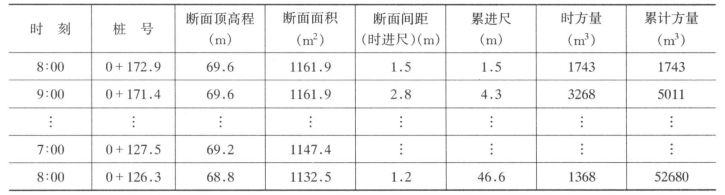

表7-31 上游戗堤进占测量数据表
