1.基本资料的收集
测绘资料只是许多综合信息资料中的一个重要的基础资料,要通过对测绘资料进行分析后找出堤头进占的一些规律,这就需要收集尽可能多的基础信息,才可能得出正确的结论。因此,在资料分析系统中必须首先建立以下基本信息的数据库:
(1)堤头进尺。各个堤头在一定时间段的进占桩号。
(2)填筑的物料及工程量。各个堤头在一定时间段进占到一定桩号后所填筑各种物料的工程量。

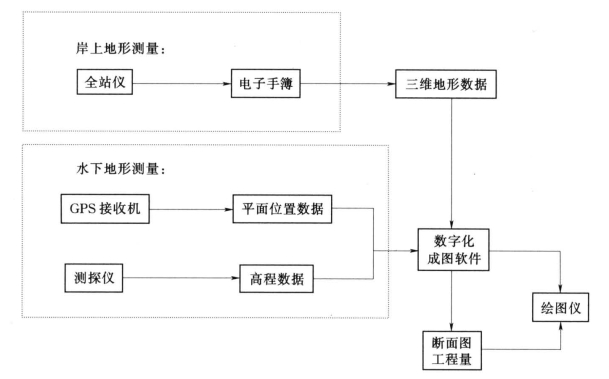

图6-20 断面测绘工作流程图
(3)流量。整个长江的流量、左、右岸堤头间的流量及明渠的分流情况。
(4)流速。长江流速、左、右岸堤头间及明渠的流速情况。
(5)落差。主要通过测定上游围堰上、下游及下游围堰上、下游的水位来确定。
(6)水深。可在测绘的地形图及在地形图自动绘制的断面图上得到反映。(www.daowen.com)
(7)水下地形。依据实测的地形图掌握堤头及水下地形的变化情况。
(8)水下填筑坡度。依据所测绘的地形图及依地形图自动绘制的断面图,主要掌握堤头在一定时间段进占后,其上、下游及轴线方向的水下坡度情况。
(9)情况记载。是否出现堤头坍塌或其他情况的记载。
上述各项基础资料,均可在施工现场通过有关专业主管部门或监测部门获取。
2.典型测绘资料及测绘图
在平抛垫底的过程中,根据测绘监测的内容及计划,采用先进的设备和技术,组织了强有力的测绘监测工作,记录、整理、描绘、发布了大量的测绘监测信息资料和测绘图,并做到了准确、及时、可靠,保障了平抛垫底的顺利进行。
由于平抛垫底期间的有关测绘监测资料和图纸很多,不可能一一附上,在本报告中仅选取其中有典型代表意义的测绘资料及测绘图,并在所收集的其他基础资料的基础上,对其加以分析。
平抛垫底工程施工进度及第二阶段平抛垫底工程量见表6-9和表6-10。
平抛垫底上游围堰施工图见图6-21。
平抛垫底下游围堰施工图见图6-22。
