水下爆破施工:安全控制与程序优化

时间:2023-07-01 理论教育 版权反馈
【摘要】:图4-1施工程序水下钻孔时,首先在钻爆区附近的岸上架设测量控制仪器,作为施工放样使用。第一排孔装药完成后钻爆船移位进行下排孔的施工。钻孔爆破时,严格控制单段起爆药量,在施工区附近有结构物时,利用加密钻孔,减小单孔装药量、单孔单段起爆。每日的爆破严格遵守三峡工程对放炮时间的有关规定。为防止意外和水柱影响,爆破时警戒距离不少于200m。表4-2爆破安全距离水中冲击波对人员安全距离。

水下爆破施工:安全控制与程序优化

1.施工程序(见图4-1)

2.施工方法

水下爆破钻孔采用钻爆船(钻爆平台),钻爆船由400t的平板驳改装而成,每条钻爆船上根据进度要求和工程量情况布置4~6台CQ100型潜孔钻机,配4~6台20m3/min空压机。钻机固定在平板驳的侧弦,间距为孔距。动力由一台150~250kW柴油发电机提供。

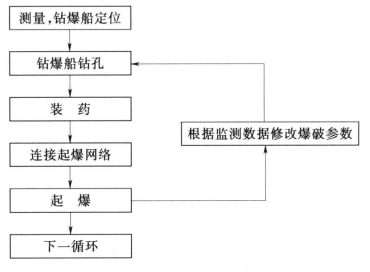

图4-1 施工程序

水下钻孔时,首先在钻爆区附近的岸上架设测量控制仪器,作为施工放样使用。根据设计孔网用全站仪指挥钻机就位,使钻机精确定位于钻孔点上,做到钻孔准确,防止漏钻和叠钻。调整钻机垂直度(按要求倾角要小于1度)。定位完成后开钻。钻孔时根据施工当天的水位和钻孔点的设计要求、清炸的底部高程以及炮孔超深值计算钻孔深度,施工中要求一定要钻至该深度,以避免二次爆破。当钻孔深度达到设计要求后,即可装药。装药的最大段起爆药量由爆破试验确定。药包用竹条绑好后沿套管自沉入孔底,并保证要装到孔底。炸药采用抗水防冻的乳化药。药卷直径为φ95mm,长度L为400mm。用毫秒延期分段非电雷管(导爆管长30m)引爆。第一排孔装药完成后钻爆船移位进行下排孔的施工。钻孔爆破时,严格控制单段起爆药量,在施工区附近有结构物时,利用加密钻孔,减小单孔装药量、单孔单段起爆。当各排炮孔装药完成后,由炮工检查炮线数量,若相符即接上起爆雷管,检测线路导通后,将钻爆船移到安全区域,同时由安全员进行水上和陆上的警戒,发出预备放炮的信号,待各路警戒人员回答警戒完毕后,由爆破现场指挥员发出爆破信号,炮工随即起爆。每日的爆破严格遵守三峡工程对放炮时间的有关规定。

3.爆破安全距离(见表4-2)(www.daowen.com)

(1)飞石对人体的安全距离。由于一次用药量不大于100kg,水深一般在10m以上,可以不考虑飞石。为防止意外和水柱影响,爆破时警戒距离不少于200m。

(2)地震波对建设物的安全距离。根据爆破地震安全距离公式R=(K/V)1/qQ1/3;一般K=200,q=1.5;混凝土V=8cm/s。

表4-2 爆破安全距离

(3)水中冲击波对人员安全距离。每次用药量以100kg计,游泳人员安全距离要大于700m,潜水人员安全距离要大于900m。

(4)对航行船舶的安全距离,上游要大于1000m,下游要大于1500m。

(5)对施工船舶的影响,木船为150m,铁质船为100m。
