清淤施工优化隔流堤基础

时间:2023-07-01 理论教育 版权反馈
【摘要】:图3-10隔流堤典型断面图按合同工期要求,1996年3月隔流堤工程全线完工。基于上述原因,决定将合同工期提前10个月,即在1995年汛前完成隔流堤基础清淤,稍后完成隔流堤填筑。经过精心组织,精心施工,在各有关方面通力支持下,终于在1995年4月,全线完成了隔流堤基础清淤任务,随后又完成了与隔流堤相关的GJ围堰和CD围堰基础的清淤。

清淤施工优化隔流堤基础

三峡水利枢纽工程隔流堤位于左岸永久船闸及临时船闸下游引航道的右侧,全长3620m,典型断面见图3-10。它是分隔长江主河道与下游引航道的永久性建筑物,其主要作用是在下游航道形成静水通航条件,束窄河床以便于冲沙,且兼作下引航道施工围堰。根据设计要求,隔流堤填筑以前,必须将葛洲坝枢纽蓄水以后的淤积物全部清除,总清淤量510万m3

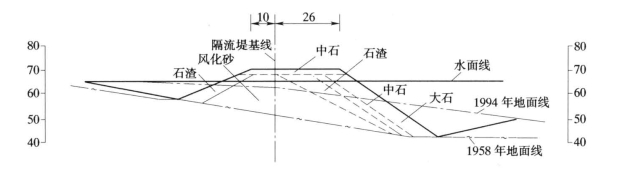

图3-10 隔流堤典型断面图(单位:m)

按合同工期要求,1996年3月隔流堤工程全线完工。经过认真研究,发现按合同工期施工有如下几个缺点。①其间要经过1995年汛期,汛期隔流堤的5个填筑端面需要做裹头保护,汛后待清除裹头才能继续清淤,这样,势必增加工程量且给后续的防渗处理带来较大困难;②隔流堤在1995年汛期不封口,势必造成回淤,从已有的资料分析,1993年、1994年2个汛期总回淤量逾100万m3;③1995年汛前,正值临时船闸、升船机工程的开挖高峰,将工期推至1996年3月,势必造成土石方二次转运,失去了随挖随选随填的大好时机,造成了浪费。(www.daowen.com)

基于上述原因,决定将合同工期提前10个月,即在1995年汛前完成隔流堤基础清淤,稍后完成隔流堤填筑。这种重大的战略决策也考虑到为后续的下引航道工程争取宝贵的时间,从而更有效地保证1997年按期实现截流。

工期的压缩增加了施工的难度,月平均清淤强度由原来的38.8万m3增至77.5万m3。3620m长的作业区域全线施工,在短短6个月时间内完工,施工组织的难度非常大。

经过精心组织,精心施工,在各有关方面通力支持下,终于在1995年4月,全线完成了隔流堤基础清淤任务,随后又完成了与隔流堤相关的GJ围堰和CD围堰基础的清淤。总清淤量达610万m3(其中深水清淤达58万m3)。
