【摘要】:从1996年2月至1996年5月,首先对施工区内的覆盖层进行清除,从1996年6月至1996年11月进行水下爆破;从1996年12月至1997年5月进行石方开挖。

施工历程:水下爆破与石方开挖

1.导流明渠进出口水下开挖工程

导流明渠进出口水下开挖,从1996年2月开始,至1997年5月结束,历时16个月,期间经历一个汛期。高峰开挖强度达到3万m3/月。从1996年2月至1996年5月,首先对施工区内的覆盖层进行清除,从1996年6月至1996年11月进行水下爆破;从1996年12月至1997年5月进行石方开挖。投入施工设备包括一艘钻爆船,两艘绞吸式挖泥船,两艘铲扬式挖泥船及一艘抓斗船。

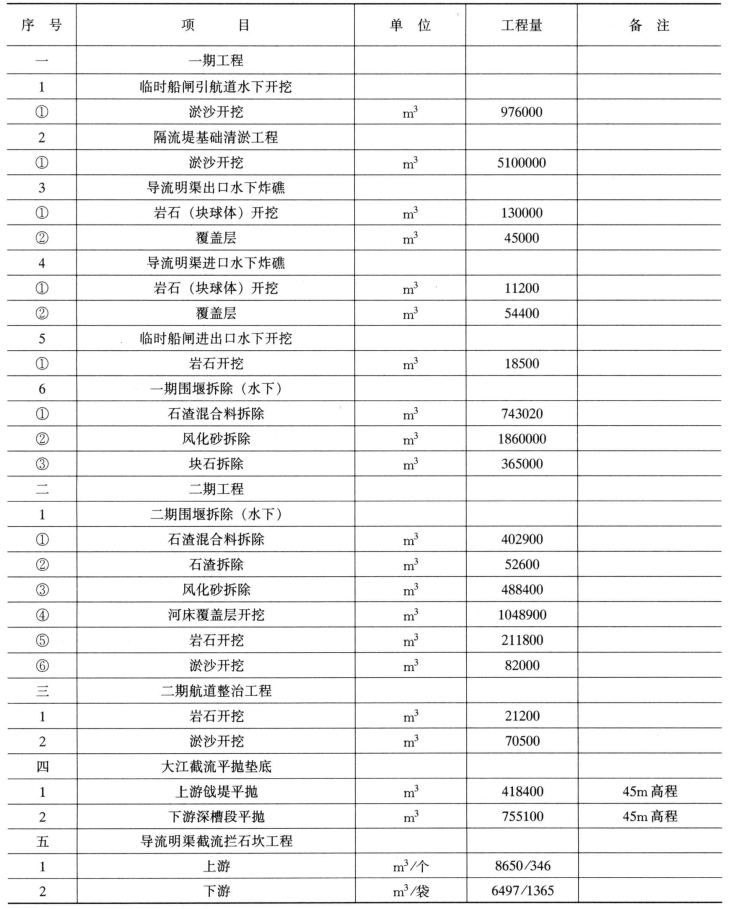

表1-1 水下工程主要工作量表

2.临时船闸进出口水下开挖工程

临时船闸进出口水下开挖,从1996年12月至1997年5月,历时6个月,高峰开挖强度达到7000m3/月。从1996年12月至1997年2月进行水下爆破。1997年3月至1997年5月进行石方开挖。投入施工设备包括一艘钻爆船,一艘铲扬式挖泥船。

3.二期航道整治工程

二期航道整治工程从1997年1月至1997年8月。从1997年1月至1997年3月,对施工区内的淤沙进行清淤。1997年3月至1997年6月进行水下爆破。1997年6月至1997年8月进行石方开挖。投入两艘清淤船,两艘钻爆船及一艘抓斗船。高峰开挖强度2.5万m3/月。(www.daowen.com)

4.一期围堰水下拆除工程

一期围堰水下拆除从1997年1月开始,至1997年10月结束。历时10个月,其间经历一个汛期,高峰强度达到28万m3/月。投入一艘抓斗船,两艘链斗式挖泥船及两艘铲扬式挖泥船。

5.二期围堰水下拆除工程

二期围堰水下拆除工程从2002年3月开始至2003年4月结束,历时14个月,期间经历一个汛期,高峰强度达到34万m3/月。投入750m3/h链斗式挖泥船两艘,铲扬式挖泥船两艘,抓斗船两艘,钻爆船两艘。

6.大江截流平抛垫底工程

平抛垫底是减少陆上进占水深,减少堤头坍塌规模及次数的有效手段,具有使河床底粉细砂遭冲刷的作用,减少围堰陆上抛填的施工强度,在二期上、下游围堰平抛高程不低于40m高程至45m高程,这一工程措施大大地缩短了大江截流合龙时间,使得大江截流顺利实现。上游戗堤平抛工程从1996年12月开始,至1997年10月结束,总量41.84万m3。下游深槽段平抛工程从1997年3月开始,至1997年10月结束,总量75.51万m3

7.三期截流拦石坎工程

由于截流流量较大,流速及落差等水力学指标均高,加之导流明渠渠底平坦光滑,在戗堤进占过程中抛填料有一定量的流失,为了增强戗堤进占材料的稳定性,对龙口进行加糙和拦石坎措施施工。加糙和拦石坎工程从2002年9月19日开始,至2002年10月14日结束,上游总量8650m3/346个,下游总量6497m3/1365袋。
