1.大型机械设备进出场及安拆
1)清单分项

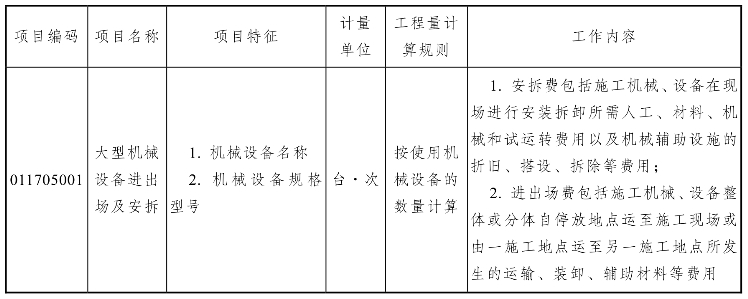

大型机械设备进出场及安拆清单分项见表13.18。
表13.18 大型机械设备进出场及安拆
2)定额说明
(1)常用大型机械场外运输费(25 km以内)将机械空车回程费,综合到机械费用中。
(2)自升式塔式起重机的安拆高度以塔顶高度30 m为准,以后每增加塔身10 m(每标准节为2.5 m×4)的安装和拆卸,人工增加12个(工日),本机台班0.5个(台班)。自升式塔式起重机的附着臂(附墙)安拆费,按人工增加10个(工日)/每道。
(3)塔式起重机及自升式塔式起重机25 km以内运输费是以塔顶高度30 m计算的,超过30 m时若运输标准节(每标准节为2.5 m),每4个标准节收取人工1.2个(工日),8 t载重汽车1.2个(台班),16t汽车吊0.6个(台班)。
(4)26 km至35 km场外运输按25 km以内表列的机械费增加15%,36 km起按《湖北省汽车运价规则实施细则》(鄂交运〔2011〕140号)执行。原表中各子项人工费、材料费等仍需计算。
(5)拖式铲运机的场外运输费按相应规格的履带式推土机乘以1.10系数计算。
(6)静力压桩机、三轴搅拌桩机安装和拆卸一次费用及场外运输费按规格型号综合考虑。
(7)塔式起重机(包括自升式塔式起重机)、走道式及轨道式打桩机的轨道(管道)枕木铺设、拆除以及垫层、路基压实修筑费用未包含在定额内,发生时按实计算。
(8)塔式起重机(包括自升式塔式起重机)塔吊固定式基础处理设计有规定的,按设计要求计算,执行《湖北省房屋建筑与装饰工程消耗量定额及全费用基价表》相应项目。没有规定的,发生时,费用按实计算。
(9)运输车辆、汽车式起重机过桥如需收取费用,按当地人民政府有关文件规定收费。
3)工程量计算规则
清单计算规则与定额计算规则相同。
定额计算规则:
(1)大型机械每安装和拆卸一次费用均以“台次”计算。
(2)大型机械场外运输费用均以“台次”计算。
2.施工排水降水
1)清单分项及清单计算规则

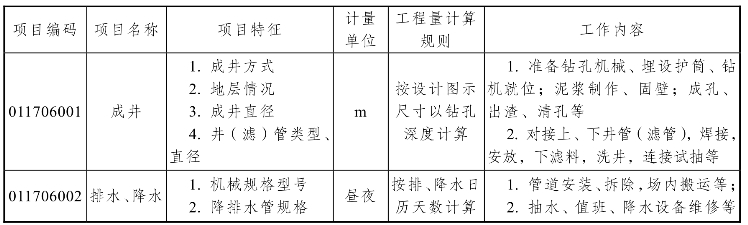

施工排水是指为保证工程在正常条件下施工,所采取的排水措施所发生的费用;施工降水是指为保证工程在正常条件下施工,所采取的降低地下水位的措施所发生的费用。清单分项见表13.19。
表13.19 施工排水降水
注:相应专项设计不具备时,可按暂估量计算。
2)定额说明
(1)轻型井点以50根为一套,喷射井点以30根为一套,使用时累计根数轻型井点少于25根,喷射井点少于15根,使用费按相应定额乘以系数0.7。
(2)井管间距应根据地质条件和施工降水要求,按施工组织设计确定,施工组织设计未考虑时,可按轻型井点管距1.2 m、喷射井点管距2.5 m确定。
(3)直流深井降水成孔直径不同时,只调整相应的黄砂含量,其余不变;PVC-u加筋管直径不同时,调整管材价格的同时,按管子周长的比例调整相应的密目网及铁丝。
(4)排水井分集水井和大口井两种。集水井定额项目按基坑内设置考虑,井深在3 m以内,按本定额计算。如井深超过3 m,定额按比例调整。大口井按井管直径分两种规格,抽水结束时回填大口井的人工和材料未包括在消耗量内,实际发生时应另行计算。
(5)施工排水降水的成井费用中,不包括出水连接管安拆费用,发生时按批准的施工组织设计另计。
(6)抽排明水,编制预算时按抽水量执行相应项目;工程结算时按实际使用抽水机台班执行相应项目。
(7)安装工程管道沟及人(手)孔坑抽水、布放光(电)缆人(手)孔抽水,执行本章相应项目。
3)定额工程量计算规则
1、轻型井点、喷射井点排水的井管安装、拆除以“根”为单位计算, 使用以“套·天”计算;真空深井、自流深井排水的安装拆除以每口井计算,使用以每口“井·天”计算。
2、使用天数以每昼夜(24 h)为一天,并按施工组织设计要求的使用天数计算。
3、井点降水总根数不足一套时,可按一套计算使用费,超过一套后,超过部分按实计算。
4、抽明水工程量,按抽水量时以体积计算,按抽水机使用台班时以台班量计算。
3.总价措施费
采用全费用工程量清单计价,总价措施费已包含在分部分项工程及单价措施项目的全费用综合单价中,不需列项。

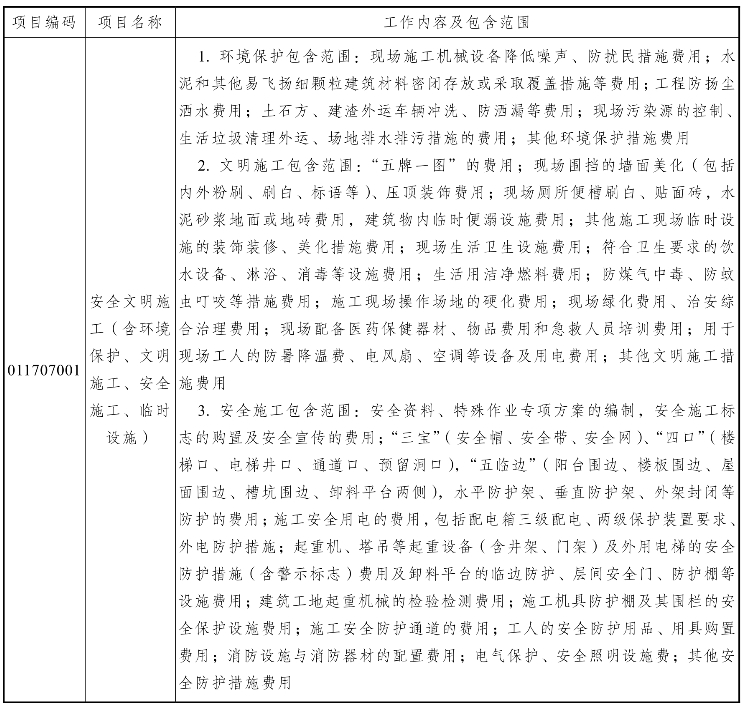

采用工程量清单计价,总价措施费需按计价规范列项,见表13.20。
表13.20 总价措施项目
续表
4.工程实例
【例】某工程土方开挖采用一台履带式挖掘机,斗容量2 m3,挖掘机由A工地运至施工现场,试计算挖掘机的进出场费及全费用综合单价;该建筑物垂直运输采用自升式塔式起重机,高50 m,由A工地运至施工现场,试计算:① 履带式挖掘机的进出场费及全费用综合单价;② 塔式起重机的安拆费及进出场费及全费用综合单价。(鄂建办〔2019〕93号规定,增值税税率调整为9%)

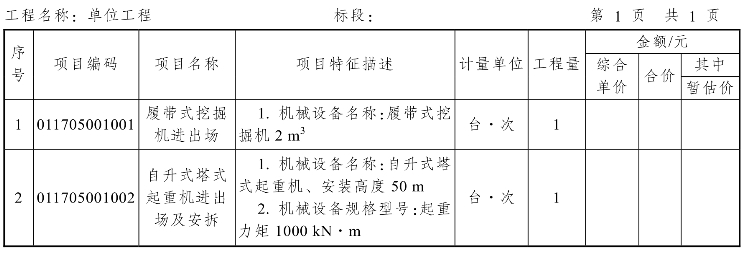

【解】(1)编制工程量清单。
分部分项工程和单价措施项目清单与计价表见表13.21。
表13.21 分部分项工程和单价措施项目清单
(2)计算工程费用及全费用综合单价。
全费用综合单价与全费用定额基价都是由人工费、材料费、机械费、费用、增值税构成。
① 011705001001履带式挖掘机进出场。
对清单项组价的定额项为G5-17,定额工程量同清单工程量

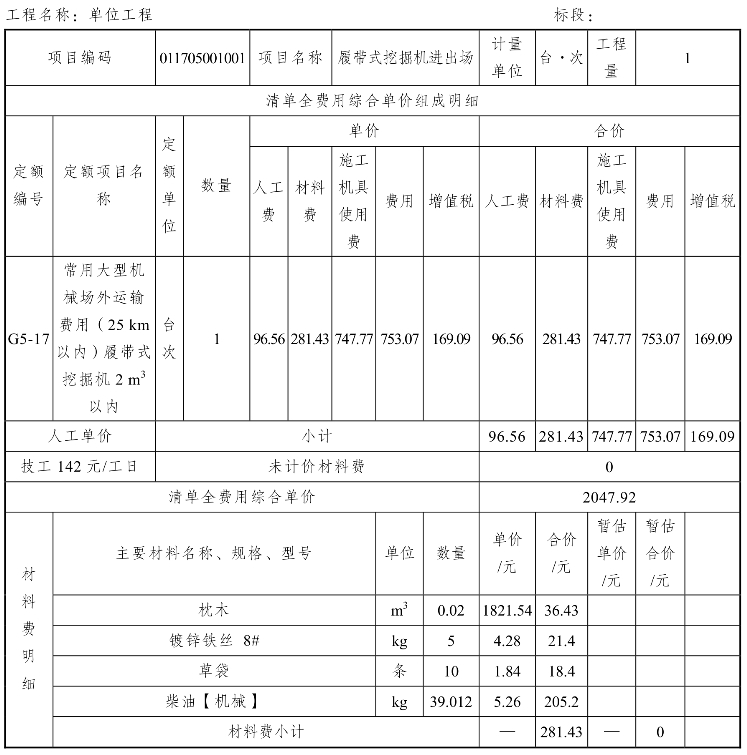

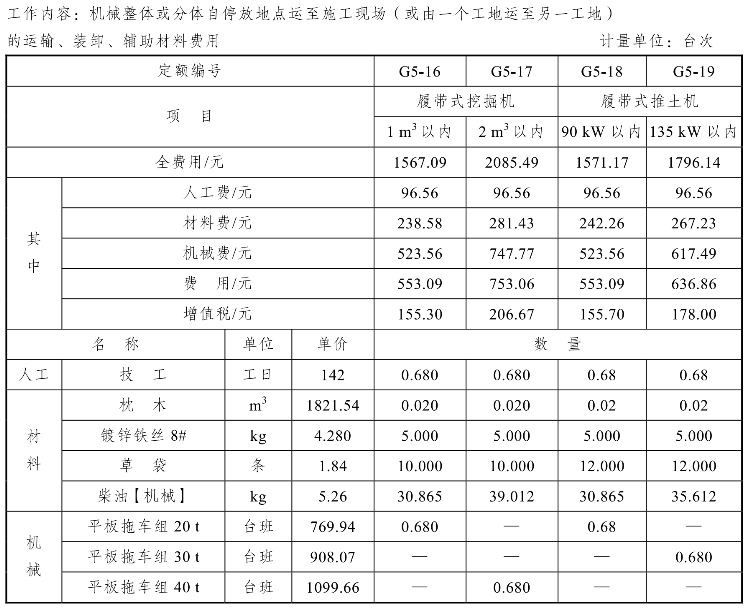

表13.22 履带式挖掘机进出场消耗量定额及全费用基价表
按鄂建办〔2019〕93号规定,增值税税率调整为9%,调整定额项的全费用单价:
(www.daowen.com)
全费用定综合单价为2047.92元。
② 011705001002自升式塔式起重机进出场及安拆。

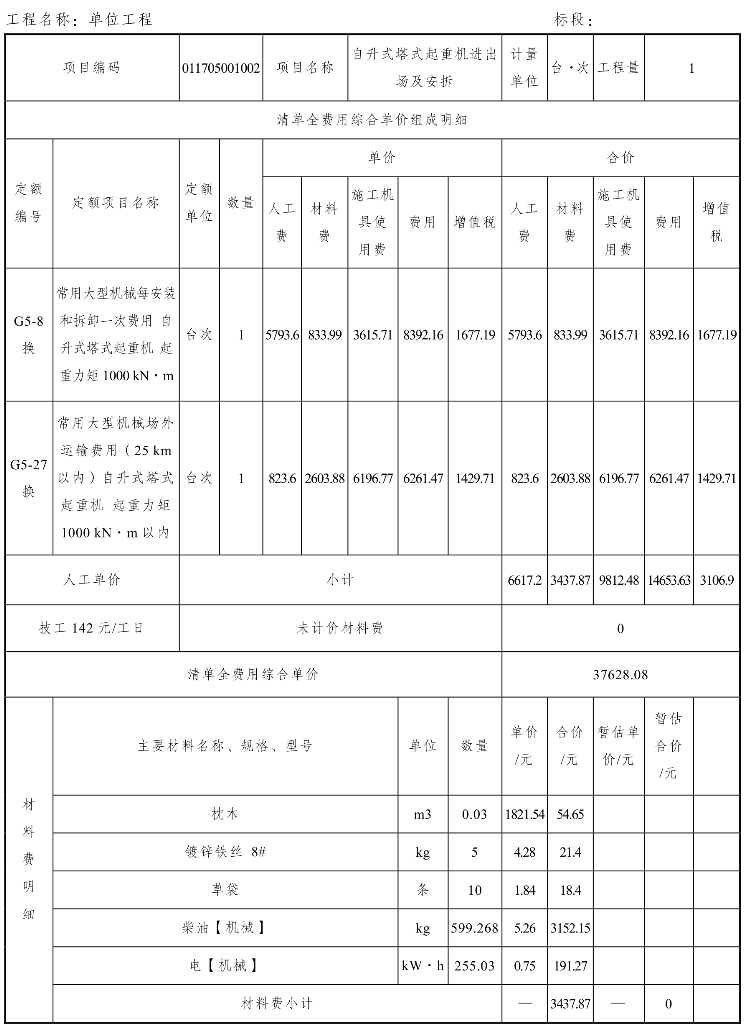

对清单项组价的定额项为G5-8及G5-27,两项定额工程量同清单工程量,见表13.23和表13.24。
表13.23 全费用综合单价分析表
表13.24 全费用综合单价分析表
查得有关定额说明:自升式塔式起重机的安拆高度以塔顶高度30 m为准,以后每增加塔身10 m(每标准节为2.5 m×4)的安装和拆卸,人工增加12个(工日),本机台班0.5个(台班)。自升式塔式起重机的附着臂(附墙)安拆费,按人工增加10个(工日)/每道。
自升式塔式起重机25 km以内运输费是以塔顶高度30 m计算的,超过30 m时若运输标准节(每标准节为2.5 m),每4个标准节收取人工1.2个(工日),8t载重汽车1.2个(台班),16t汽车吊0.6个(台班)。
鄂建办〔2019〕93号规定,增值税税率调整为9%。
此题塔顶高度为50 m,需增加8个标准节,根据以上定额说明需调整全费用定额单价。
G5-27 全费用定额单价调整:

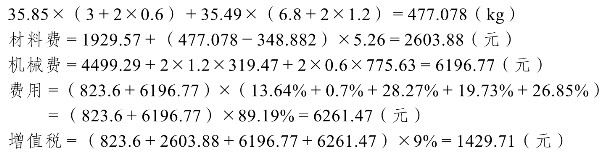

柴油原有的消耗量为348.882 kg
调整后的消耗量为
调整后的全费用定额基价为
823.6+2603.88+6196.77+6261.47+1429.71=17315.43(元)

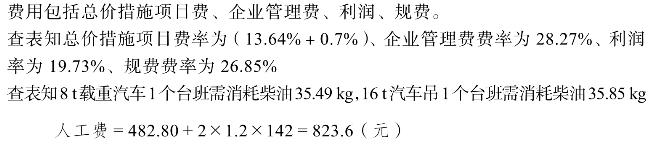

G5-8 全费用定额单价调整:
费用包括总价措施项目费、企业管理费、利润、规费。
查表知总价措施项目费率为(13.64%+0.7%)、企业管理费费率为28.27%、利润率为19.73%、规费费率为26.85%
查表知自升式塔式起重机1个台班需消耗电170.02 kw·h
人工费=5793.6+2×12×142=9201.6(元)
电原有的消耗量为85.01 kw·h
调整后的消耗量为
调整后的全费用定额基价为

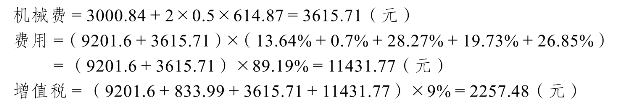

9201.6+833.99+3615.71+11431.77+2257.48=27340.55
塔式起重机的安拆费及进出场费
17315.43×1+27340.55×1=37628.09(元)
全费用定综合单价为
【习题】
一、多项选择题
1.为有利于措施费的确定和调整,根据现行工程量计算规范。适宜采用单价措施项目计价的有( )。
A.夜间施工增加费 B.二次搬运费
C.施工排水、降水费 D.超高施工增加费
E.垂直运输费
2.根据《房屋建筑与装饰工程工程量计算规范》(GB 50854—2013),关于综合脚手架,说法正确的有( )。
A.工程量按建筑面积计算
B.用于屋顶加层时应说明加层高度

C.项目特征应说明建筑结构形式和檐口高度
D.同一建筑物有不同的檐高时,分别按不同檐高列顶
E.项目特征必须说明脚手架材料
3.根据《房屋建筑与装饰工程工程量计算规范》(GB 50854—2013),措施项目工程量计算有( )。
A.垂直运输按使用机械设备数量计算
B.悬空脚手架按搭设的水平投影面积计算
C.排水、降水工程量,按排水、降水日历天数计算
D.整体提升架按所服务对象的垂直投影面积计算
E.超高施工增加按建筑物超高部分的建筑面积计算
4.根据《房屋建筑与装饰工程工程量计算规范》(GB 50854—2013),措施项目工程量计算正确的是( )。
A.里脚手架按建筑面积计算
B.满堂脚手架按搭设水平投影面积计算
C.混凝土墙模板按模板与墙接触面积计算
D.混凝土构造柱模板按图示外露部分计算模板面积
E.超高施工增加费包括人工、机械降效,供水加压以及通信联络设备费用
二、计算题
某新建工程(无组织排水),地下室一层,层高4.2 m,建筑面积2500 m2。地上共8层,每层层高4.5 m,每层建筑面积2500 m2,设计室外地面标高为-0.45 m。采用塔吊施工,计算该工程垂直运输及高层增加费。
免责声明:以上内容源自网络,版权归原作者所有,如有侵犯您的原创版权请告知,我们将尽快删除相关内容。
