1.项目划分
《房屋建筑与装饰工程工程量计算规范》(GB 50854—2003)中,混凝土模板及支架(撑)工程有基础、柱、梁、墙、板、天沟、檐沟、雨篷、楼梯、其他现浇构件、地沟、台阶、扶手、散水、后浇带、化粪池、检查井等共计32个子目。
对现浇混凝土模板采用两种方式进行编制,即:对现浇混凝土工程项目,一方面“工作内容”中包括模板工程的内容,以立方米计量,与混凝土工程项目一起组成综合单价;另一方面又在措施项目中单列了现浇混凝土模板工程项目,以平方米计量,单独组成综合单价。
对此,就有三层内容:一是招标人根据工程的实际情况在同一个标段(或合同段)中将两种方式中选择其一,二是招标人若采用单列现浇混凝土模板工程,必须按本规范所规定的计量单位,项目编码、项目特征描述列出清单,同时,现浇混凝土项目中不含模板的工程费用,三是若招标人若不单列现浇混凝土模板工程项目,不再编列现浇混凝土模板项目清单,现浇混凝土工程项目的综合单价中包括了模板的工程费用。

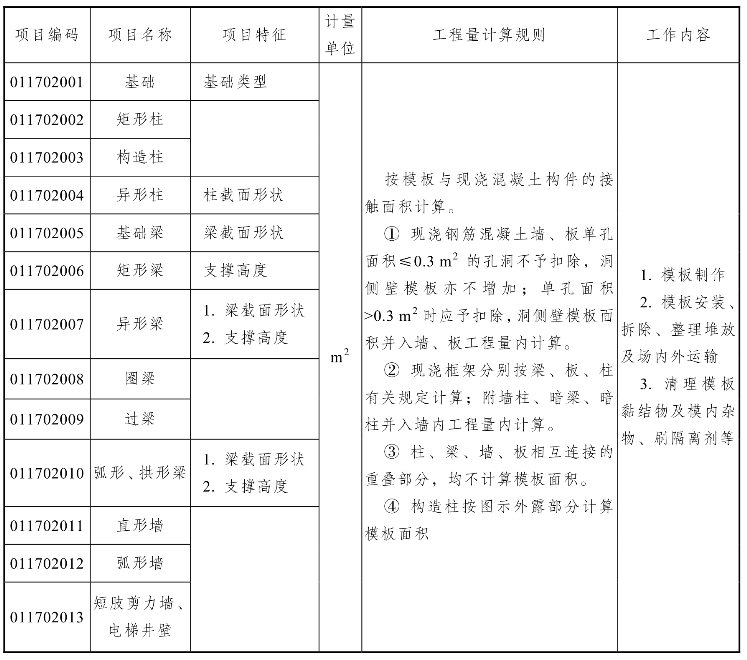

规范规定,混凝土模板及支撑(支架)项目,只适用于以平方米计量,按模板与混凝土构件的接触面积计算。以立方米计量的模板及支撑(支架),按混凝土及钢筋混凝土实体项目执行,其综合单价中应包含模板及支撑(支架)。原槽浇灌的混凝土基础,不计算模板。若现浇混凝土梁、板支撑高度超过3.6 m时,项目特征应描述支撑高度。采用清水模板时,应在特征中注明。其部分清单子目如表所示
表13.1 模板工程
续表
2.定额说明
(1)模板分组合模板、胶合板模板、木模板、大钢模板、铝合金模板。
(2)模板按企业自有编制。组合钢模板、铝合金模板包括装箱及回库维修耗量。
(3)胶合板模板取定规格为1830 mm×915 mm×12 mm,周转次数按5次考虑。实际施工选用的模板厚度不同时,模板厚度和周转次数不得调整,均按本章定额执行。模板材料价差,无论采用何种厚度,均按定额取定的模板厚度计取。
(4)本章定额捣制构件均按支撑在坚实的地基上考虑。如属于软弱地基、湿陷性黄土地基、冻胀性土等所发生的地基处理费用,按实结算。
(5)梁、板、柱、墙的支模高度3.6 m以内时,套用“支模高度3.6 m以内”相应子目;
支模高度超过3.6 m时,先按全部工程量套用“支模高度3.6 m以内”相应子目,再按超过部分工程量乘以超高米数套用“高度超过3.6 m,每增加1 m”子目;
支模高度超过8 m时,先按全部工程量套用“支模高度8 m以内”相应子目,再按超过部分工程量乘以超高米数套用“高度超过8 m,每增加1 m”子目;
支模高度超过20 m时,先按全部工程量套用“支模高度20 m以内”相应子目,再按超过部分工程量乘以超高米数套用“高度超过20 m,每增加1 m”子目;
支模高度超过30 m时,按施工方案另行确定。支模高度超高米数不足1 m的按1 m考虑。
(6)圆弧带形基础模板执行带形基础相应项目,人工、材料、机械乘以系数1.15。
(7)地下室底板模板执行满堂基础子目;满堂基础模板包括集水井模板杯壳。
(8)基础使用砖胎膜时,砌体执行“砌筑工程”砖基础相应项目;抹灰执行“墙、柱面工程”抹灰的相应项目。
(9)独立桩承台执行独立基础子目:带形桩承台执行带形基础项目;与满堂基础相连的桩承台执行满堂基础项目。高杯基础杯口高度大于杯口大边长度3倍以上时,杯口高度部分执行柱项目,杯形基础执行独立基础项目。
(10)如遇斜板面结构时,柱分别按各柱的中心高度为准;墙按分段墙的平均高度为准;框架梁按每跨两端的支座平均高度为准;板(含梁板合计的梁)按高点与低点的平均高度为准。
异形柱、梁是指柱、梁的断面形状为L形、十字形、T形的柱、梁。
(11)柱模板如遇弧形和异形组合时,执行圆柱项目。
(12)短肢剪力墙是指截面厚度≤300 mm,各肢截面高度与厚度之比的最大值>4但≤8的剪力墙;各肢截面高度与厚度之比的最大值≤4的剪力墙执行柱子目。
(13)胶合板模板采用一次摊销止水螺杆方式支模时,将对拉螺栓材料换为止水螺杆,其消耗量按对拉螺栓数量乘以系数12,取消塑料套管消耗量,其余不变。墙面模板未考虑定位支撑因素。
柱、梁面对拉螺栓堵眼增加费,执行墙面螺栓堵眼增加费子目,柱面螺栓堵眼人工、机械乘以系数0.3,梁面螺栓堵眼人工、机械乘以系数0.35。
(14)板或拱形结构按板顶平均高度确定支模高度,电梯井壁按建筑物自然层层高确定支模高度。
(15)斜梁(板)按坡度大于10°且≤30°。综合考虑的。斜梁(板)坡度在10°以内的执行梁、板项目;坡度在30°以上、45°以内时人工乘以系数1.05;坡度在45°以上、60°以内时人工乘以系数1.10;坡度在60°以上时人工乘以系数1.20。
(16)车库车道板按斜板项目执行;弧形车道板按斜板项目执行外,再按弧形梁的模板接触面积计算工程量,执行弧形有梁板增加费项目。
(17)混凝土板适用于截面厚度≤250 mm;如板支模需使用承重模板支撑系统,可按施工组织设计方案调整模板支撑系数(包括人工)消耗量。
(18)板中暗梁并入板内计算;墙、梁弧形且半径≤9 m时,执行弧形墙、梁子目。现浇空心板执行平板项目,内模安装另行计算。
(19)薄壳板模板不分筒式、球形、双曲形等,均执行同一项目。
(20)梁中间距≤1 m或井字梁中面积≤5 m2时,套用密肋梁、井字板定额。
(21)梁板结构的弧形有梁板按有梁板计算外,再按弧形梁的模板接触面积计算工程量,执行弧形有梁板增加费项目。
(22)型钢组合混凝土构件模板,按构件相应项目执行。
(23)屋面混凝土女儿墙高度>1.2 m时执行相应墙项目,≤1.2 m时执行相应栏板项目。
(24)混凝土栏板高度(含压顶扶手及翻沿),净高按1.2 m以内考虑,超1.2 m时执行相应墙项目。
(25)现浇混凝土阳台板、雨篷板按三面悬挑形式编制,如一面为弧形栏板且半径≤9 m时:执行圆弧形阳台板、雨篷板项目;如非三面悬挑形式的阳台、雨篷,则执行梁、板相应项目。
(26)挑檐、天沟壁高度≤400 mm,执行挑檐项目;挑檐、天沟壁高度>400 mm时,按全高执行拦板项目。单件体积0.1 m3以内,执行小型构件项目。
(28)现浇飘窗板、空调板执行悬挑板项目。散水模板执行垫相应项目。
(29)楼梯是按建筑物一个自然层双跑楼梯考虑,如单坡直行楼梯(即一个自然层无休息平台)按相应项目人工、材料、机械乘以系数1.2;三跑楼梯(即一个自然层两个休息平台)按相应项目人工、材料、机械乘以系数0.9;四跑楼梯(即一个自然层三个休息平台)按相应项目人工、材料、机械乘以系数0.75。剪刀楼梯执行单坡直行楼梯相应系数。
(30)与主体结构不同时浇捣的厨房、卫生间等墙体下部现浇混凝土翻边的模板执行圈梁相应项目。
(31)凸出混凝土柱、梁、墙面的线条,并入相应构件内计算,再按凸出的线条道数执行模板增加费项目;但单独窗台板、栏板扶手、墙上压顶的单阶挑檐不另计算模板增加费;其他单阶线条凸出宽度>200 mm的执行挑檐项目。
(32)外形尺寸体积在1 m3以内的独立池槽执行小型构件子目,1 m3以上的独立池槽及与建筑物相连的梁、板、墙结构式水池,分别执行梁、板、墙相应项目。
(33)小型构件是指单件体积0.1 m3以内且本节未列项目的小型构件。

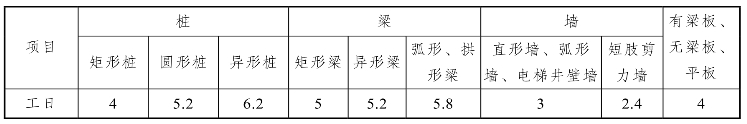

(34)当设计要求为清水混凝土模板时,执行相应模板项目,并做如下调整:胶合板模板材料换算为镜面胶合板,机械不变,其人工按下表增加工日。
表13.2 清水混凝土模板增加工日表 单位:100 m2
(35)后浇混凝土模板定额消耗量中已包含了伸出后浇混凝土与预制构件抱合部分模板的用量。
(36)铝合金模板项目中的铝模板材料包含铝模板及背楞的摊销。
3.工程量计算规则

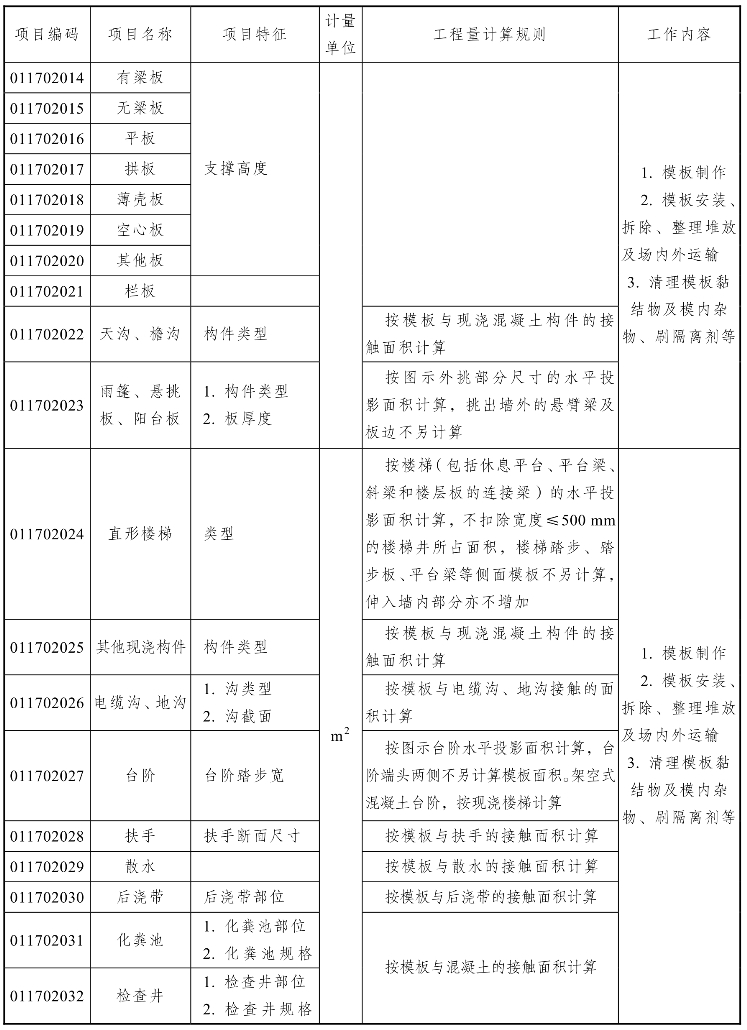

湖北省2018定额现浇混凝土构件模板工程量计算规则与清单规则表述基本一致。
现浇混凝土构件模板,除另有规定者外,均按模板与混凝土的接触面积(扣除后浇带所占面积)计算。
(1)基础。
① 有肋式带形基础,肋高(指基础扩大顶面至梁顶面的高)≤1.2 m时,合并计算;>1.2 m时,基础底板模板按无肋带形基础子目计算。扩大顶面以上部分模板按混凝土墙子目计算。
② 独立基础:高度从垫层上表面计算到柱基上表面。
③ 满堂基础:无梁式满堂基础有扩大或角锥形柱墩时,并入无梁式满堂基础内计算。
有梁式满堂基础梁高(从板面或板底计算,梁高不含板厚)≤1.2 m时,基础和梁合并计算;>1.2 m时,底板按无梁式满堂基础模板项目计算,梁按混凝土墙模板项目计算。
箱式满堂基础应分别按无梁式满堂基础、柱、墙、梁、板的有关规定计算;
地下室底板按无梁式满堂基础模板项目计算;基础内的集水井模板并入相应基础模板工程量计算。
④ 设备基础:块体设备基础按不同体积,分别计算模板工程量。
框架设备基础应分别按基础、柱以及墙的相应子目计算;楼层面上的设备基础并入梁、板子目计算,如在同一设备基础中部分为块体,部分为框架时,应分别计算。(www.daowen.com)
框架设备基础的柱模板高度应由底板或柱基的上表面算至板的下表面;梁的长度按净长计算,梁的悬臂部分应并入梁内计算。
⑤ 设备基础地脚螺栓套孔以不同深度以数量计算。
(2)柱。
① 柱模板按柱周长乘以柱高计算,牛腿的模板面积并入柱模板工程量内。
② 柱高从柱基或板上表面算至上一层楼板下表面,无梁板算至柱帽底部标高。
③ 构造柱均应按图示外露部分计算模板面积。带马牙槎构造柱的宽度按马牙槎处的宽度计算。
(3)梁。
① 梁与柱连接时,梁长算至柱的侧面。
② 主梁与次梁连接时,次梁长算至主梁侧面。
③ 梁与墙连接时,梁长算至墙侧面。如为砌块墙时,伸入墙内的梁头和梁垫的模板面积并入梁的工程量内。
④ 圈梁与过梁连接时,过梁长度按门窗洞口宽度共加500 mm计算。
⑤ 现浇挑梁的悬挑部分按单梁计算,嵌入墙身部分分别按圈梁、过梁计算。
(4)板。
① 有梁板包括主梁、次梁与板,梁板工程量合并计算。
② 无梁板的柱帽并入板内计算。
(5)墙。
① 墙与梁重叠,当墙厚等于梁宽时,墙与梁合并按墙计算;当墙厚小于梁宽时,墙梁分别计算。
② 墙与板相交,墙高算至板的底面。
(6)现浇混凝土墙、板上单孔面积在0.3 m2以内的孔洞,不予扣除,洞侧壁模板亦不增加;单孔面积在0.3 m2以外时,应予扣除,洞侧壁模板面积并入墙、板模板工程量以内计算。
对拉螺栓堵眼增加费按墙面、柱面、梁面模板接触面分别计算工程量。
(7)现浇混凝土框架分别按柱、梁、板有关规定计算,附墙柱凸出墙面部分按柱工程量计算,暗梁、暗柱并入墙内工程量计算。
(8)柱、墙、梁、板、栏板相互连接的重叠部分,均不扣除模板面积。
(9)挑檐、天沟与板(包括屋面板、楼板)连接时,以外墙外边线为分界线;与梁(包括圈梁等)连接时,以梁外边线为分界线;外墙外边线以外或梁外边线以外为挑檐、天沟。
(10)现浇混凝土悬挑板、雨篷、阳台按图示外挑部分尺寸的水平投影面积计算。挑出墙外的悬臂梁及板边不另计算。
(11)现浇混凝土楼梯(包括休息平台、平台梁、斜梁和楼层板的连接的梁),按水平投影面积计算。不扣除宽度小于500 mm楼梯井所占面积,楼梯的踏步、踏步板、平台梁等侧面模板不另行计算,伸入墙内部分亦不增加。当整体楼梯与现浇楼板无梯梁连接时,以楼梯的最后一个踏步边缘加300 mm为界。
(12)混凝土台阶不包括梯带,按图示台阶尺寸的水平投影面积计算,台阶端头两侧不另计算模板面积;架空式混凝土台阶按现浇楼梯计算;场馆看台按设计图示尺寸,以水平投影面积计算。
(13)凸出的线条模板增加费,以凸出棱线的道数分别按长度计算,两条及多条线条相互之间净距小于100 mm的。每两条按一条计算。
(14)后浇带按模板与后浇带的接触面积计算。
【例】如图13.1所示,某三层钢筋混凝土现浇框架办公楼,其1层第一跨平面结构示意图。已知柱C30,柱截面为400 mm×500 mm;C30梁断面见平面图,板厚见平面图,一层层顶标高3.85 m,层底标高-0.05 m,室外地坪标高-0.30 m,施工采用预拌混凝土,试编制1轴交A、B、C轴柱KZ1模板分项工程工程量清单,并对矩形柱模板工程量清单进行报价。(按鄂建办〔2019〕93号规定增值税税率为9%)
图13.1 平面结构示意
【解】(1)编制工程量清单。
① 计算工程量。
表13.3 工程量计算表
② 编制工程量清单

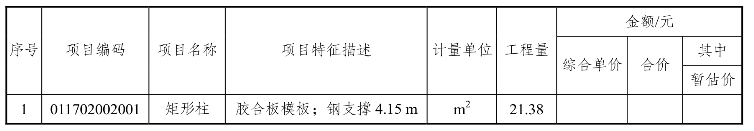

表13.4 分部分项工程量清单
(2)对011702002001“矩形柱”工程量清单报价。
① 确定为清单项目组价定额项目(计价项目),并查的定额项目所对应的基价表。

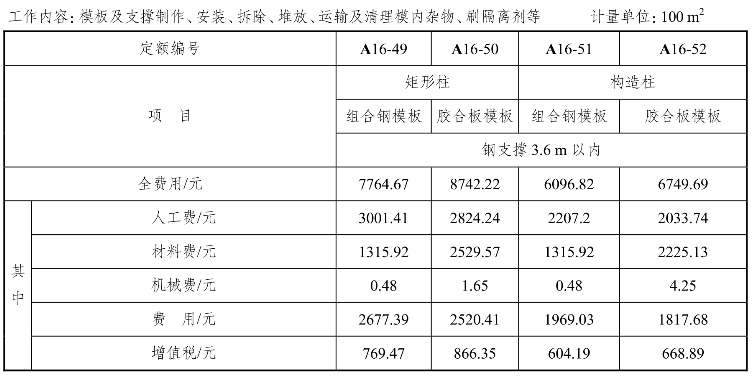

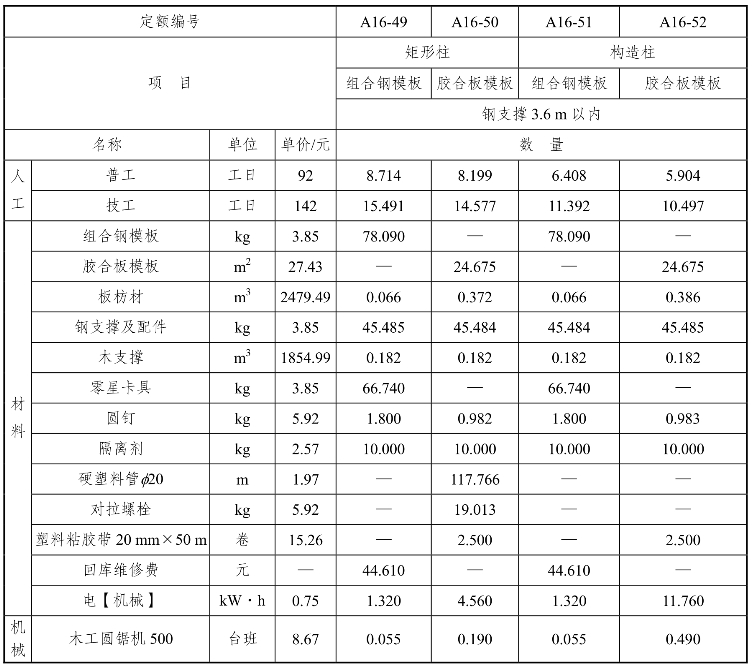

清单项目011702002001“矩形柱”对应《湖北省房屋建筑与装饰工程消耗量定额及全费用基价表》(2018)的定额子目为“A16-50,矩形柱”,见表13.5。
表13.5 柱模板消耗量定额及全费用基价表

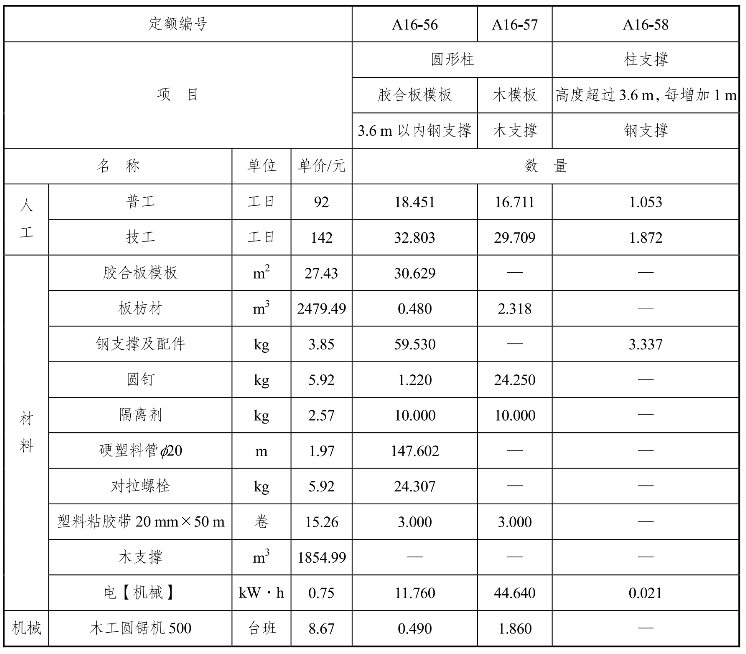

依据《湖北省房屋建筑与装饰工程消耗量定额及全费用基价表》(2018)。矩形柱支模高度超过3.6 m时,需计算支撑超高增加费。套用A16-58钢支撑,见表13.6。
续表

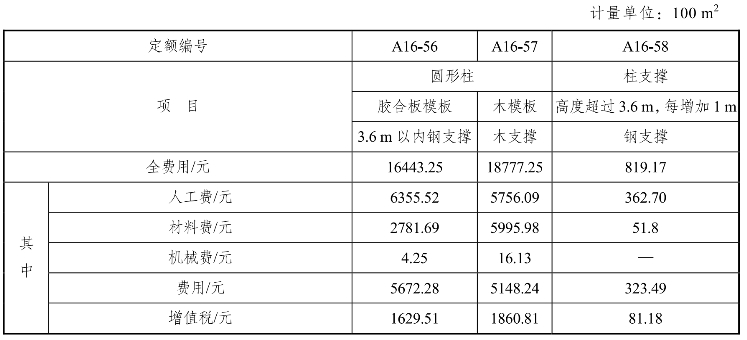

表13.6 柱模板及支撑消耗量定额及全费用基价表
续表
② 计算计价项目的定额工程量。

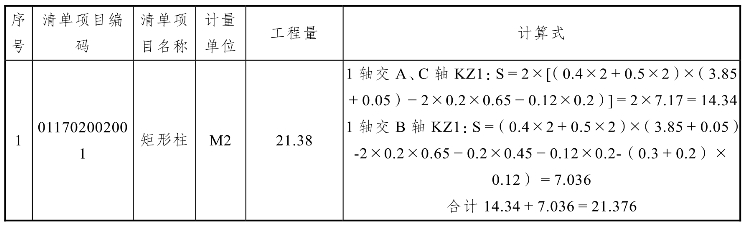

A16-50,矩形柱;计价工程量同清单量S=21.38 m2;
A16-58 超高支撑计价工程量为:
1轴交A、C轴KZ1超高模板面积
1轴交B轴KZ1超高模板面积
合计
③ 计价。
a.按全费用综合单价计价
全费用综合单价与全费用定额基价都是由人工费、材料费、机械费、费用、增值税构成。(按鄂建办〔2019〕93号规定,增值税税率调整为9%)

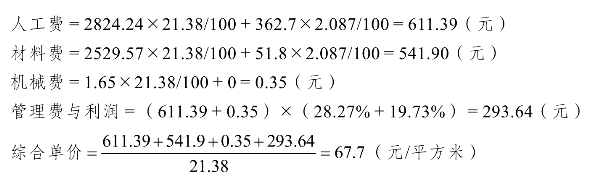

b.按综合单价计价。
参照《2018年湖北省建筑安装工程费用定额》,管理费和利润的计费基数均为人工费和机械费之和,费率分别是28.27%和19.73%。
