理论教育 钢筋工程计价的分析介绍,

钢筋工程计价的分析介绍,

时间:2023-07-01 理论教育 版权反馈
【摘要】:下面以图9.13所示,柱钢筋为例编制工程量清单并按全费用综合单价计价,钢筋采用焊接。表9.8 钢筋消耗量定额及全费用基价表表9.9 箍筋消耗量定额及全费用基价表《湖北省房屋建筑与装饰工程消耗量定额及全费用基价表》的钢筋工程量计算规则有以下特点:钢筋工程量应区分不同钢种和规格按设计长度乘以单位质量,以吨计算。试计算板中钢筋的工程量,编制分部分项工程量清单并报价。

钢筋工程计价的分析介绍,

钢筋工程的工程量清单可以根据钢筋的种类、直径和级别来编制,对照清单的项目特征和工作内容,依据《湖北省房屋建筑与装饰工程消耗量定额及全费用基价表》(2018)可以看出,现浇构件钢筋(010515001)项目计价的组价内容也是根据钢筋的种类、直径和级别来选取定额子目的。

下面以图9.13所示,柱钢筋为例编制工程量清单并按全费用综合单价计价,钢筋采用焊接。

(1)编制钢筋工程分部分项工程量清单见表9.7。

表9.7 分部分项工程量清单与计价表

(2)对该钢筋工程工程量清单报价。

① 计算定额工程量。

钢筋工程010515001001的组价内容对应《湖北省房屋建筑与装饰工程消耗量定额》(2018年)的A2-79子目,钢筋工程010515001002的组价内容对应《2018年湖北省房屋建筑与装饰工程消耗量定额》的A2-69子目。两个定额子目表内容见表9.8、表9.9。

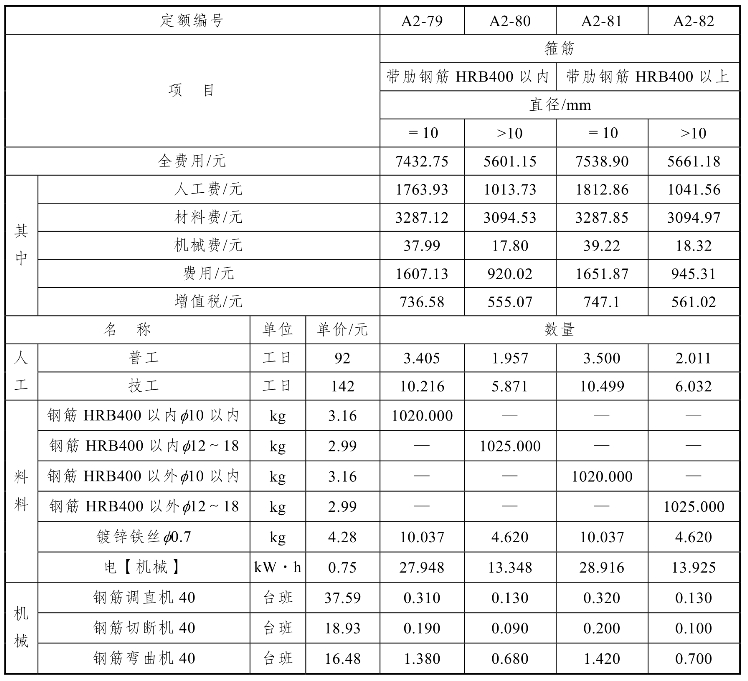

表9.8 钢筋消耗量定额及全费用基价表

表9.9 箍筋消耗量定额及全费用基价表

《湖北省房屋建筑与装饰工程消耗量定额及全费用基价表》(2018)的钢筋工程量计算规则有以下特点:

(1)钢筋工程量应区分不同钢种和规格按设计长度(指钢筋中心线)乘以单位质量,以吨计算。

(2)计算钢筋工程量时,设计(含标准图集)已规定钢筋搭接长度的,按规定搭接长度计算,设计未规定搭接长度的,已包括在钢筋的损耗率之内,不另计算搭接长度。

(3)钢筋机械连接(指直螺纹、锥螺纹和套筒冷压钢筋接头)、电渣压力焊接头以个计算。

(4)设计图纸(含标准图集)未注明的钢筋接头和施工损耗已综合在定额项目内。

(5)绑扎铁丝、成型点焊和接头焊接用的电焊条已综合在定额项目内。

(6)钢筋工程内容包括:制作、绑扎、安装以及浇筑钢筋混凝土时维护钢筋用工。

(7)现浇构件钢筋以手工绑扎取定,实际施工与定额不同时,不再换算。

(8)预应力构件中的非预应力钢筋按现浇钢筋相应项目计算。

从钢筋工程量计算的规定知,清单项目现浇钢筋的工程量和定额的工程量是相等的。

② 按全费用综合单价计价(对现浇构件钢筋8报价,其余报价略)。

全费用综合单价与全费用定额基价都是由人工费、材料费、机械费、费用、增值税构成。按鄂建办(2019)93号规定,增值税税率调整为9%。

钢筋工程010515001001全费用综合单价为

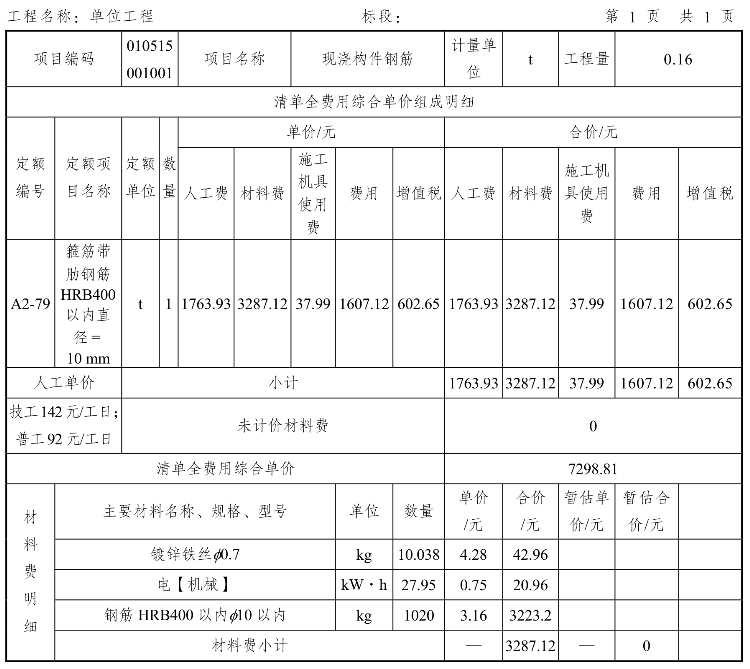

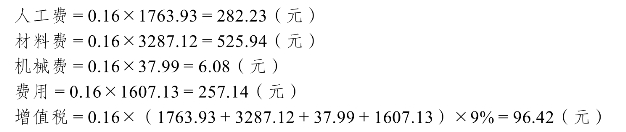

该钢筋工程清单项目全费用综合单价分析表9.10所示。

表9.10 钢筋工程清单项目全费用综合单价分析表

【习题】

一、单项选择题(www.daowen.com)

1.后张法施工预应力混凝土,孔道长度为12.00 m,采用后张混凝土自锚低合金钢筋。钢筋工程量计算的每孔钢筋长度为( )。

A 12.00 m B.12.15 m

C.12.35 m D.13.00 m

2.根据《房屋建筑与装饰工程工程量计算规范》(GB 50854—2013)。某钢筋混凝土梁长为12000 mm。设计保护层厚为25 mm,钢筋为10@300,则该梁所配钢筋数量应为( )。

A.40根 B.41根

C.42根 D.300根

3.根据《混凝土结构设计规范》(GB 50010—2010)。设计使用年限为50年的二b环境类别条件下,混凝土梁柱最外层钢筋保护层最小厚度应为( )。

A.25 mm B.35 mm

C.40 mm D.50 mm

4.根据《混凝土结构工程施工规范》(GB 50666—2011),一般构件的箍筋加工时,应使( )。

A.弯钩的弯折角度不小于45° B.弯钩的弯折角度不小于90°

C.弯折后平直段长度不小于25d D.弯折后平直段长度不小于3d

5.根据《房屋建筑与装饰工程工程量计算规范》(GB 50854—2013),钢筋工程中钢筋网片工程量( )。

A.不单独计算

B.按设计图以数量计算

C.按设计图示面积乘以单位理论质量计算

D.按设计图示尺寸以片计算

二、多项选择题

1.根据《房屋建筑与装饰工程工程量计算规范》(GB 50854—2013)规定,关于钢筋保护或工程量计算正确的是( )。

A.φ20 mm钢筋一个半圆弯钩的增加长度为125 mm

B.φ16 mm钢筋一个90°弯钩的增加长度为56 mm

C.φ20 mm钢筋弯起45°,弯起高度为450 mm,一侧弯起增加的长度为186.3 mm

D.通常情况下混凝土板的钢筋保护层厚度不小于15 mm

E.箍筋根数=构件长度/箍筋间距+1

三、计算题

1.梁配筋如图9.18所示,已知梁所处环境为室内干燥环境,柱子截面为500 mm×500 mm;抗震等级为二级;混凝土标号为C30;钢筋直径>22 mm时为焊接,直径≤22 mm时为搭接;直径≤12 mm时12 m一个搭接,直径>12 mm时8 m一个搭接。试计算WKL3钢筋工程量并编制分部分项工程量清单。

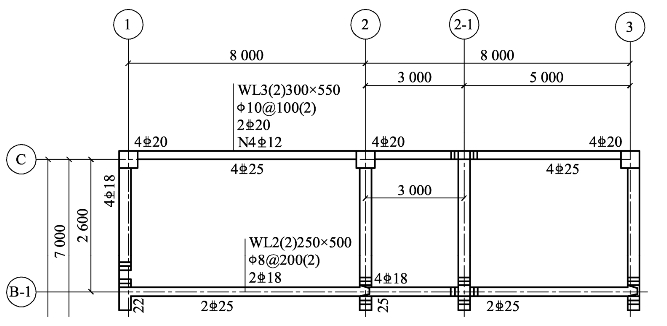

图9.18 梁钢筋配筋图

2.已知某现浇楼板如图9.19所示,梁截面尺寸250 mm×300 mm,混凝土等级C20,板厚120 mm,分布筋φ6@200,保护层厚度15 mm。试计算板中钢筋的工程量,编制分部分项工程量清单并报价。

图9.19 板配筋图
