1.土石方工程项目的划分
1)清单分项
《房屋建筑与装饰工程计算规范》(GB 50854—2013)将土石方工程划分为土方工程、石方工程、回填土。土方工程包括平整场地、挖一般土方、挖沟槽土方、挖基坑土方、冻土开挖、挖淤泥(流沙)、管沟土方等项目。工程量清单项目设置、项目特征描述的内容、计量单位及工程量计算规则具体见表6.1~表6.3的规定执行。
表6.1 土方工程(编号:010101)
表6.2 石方工程(编号:010102)
表6.3 回填(编号:010103)
2.土石方工程定额项目的划分及相关说明
《湖北省建设工程公共专业消耗量定额及全费用基价表》(2018)将土石方工程分为土方工程、石方工程、回填土及其他,其中土方工程根据开挖方式不同分为人工挖土方和机械挖土方。

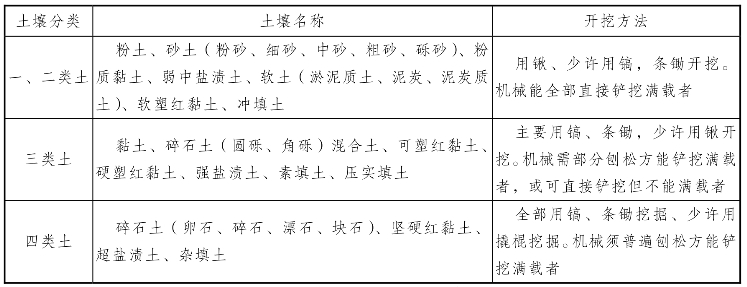

1)土壤与岩石分类
(1)工程项目土壤类别的划分需依据工程地质勘测资料与土壤分类表,并与定额规定对照后予以确定。
土壤按一、二类土,三类土,四类土分类,其具体分类见表6.4。
表6.4 土壤分类表
注:本表土的名称及其含义按国家标准《岩土工程勘察规范》(GB 50021—2001)(2009年版)定义。

(2)岩石按极软岩、软岩、较软岩、较硬岩、坚硬岩分类,其具体分类见表6.5。
表6.5 岩石分类表
注:本表依据国家标准《工程岩体分级标准》(GB 50218—94)和《岩土工程勘察规范》(GB 50021—2001)(2009年版)整理。
2)土壤的干湿划分及调整系数
干土、湿土的划分,以地质勘测资料的地下常水位为准。地下常水位以上为干土,以下为湿土。地表水排出后,土壤含水率≥25%时为湿土。含水率超过30%,液性指数Ic>1,土和水的混合物呈流塑状态时为淤泥。
《湖北省建设工程公共专业消耗量定额及基价表》(2018)土方项目按干土编制。人工挖、运湿土时,相应项目人工乘以系数1.18;机械挖、运湿土时,相应项目人工、机械乘以系数1.15。采取降水措施后,人工挖、运土相应项目人工乘以系数1.09,机械挖、运土不再乘以系数。
3)工作面
工作面是指工人在施工中所需的工作空间。
基础施工的工作面宽度,按施工组织设计(须经过批准,下同)计算;施工组织设计无规定时,按下列规定计算:

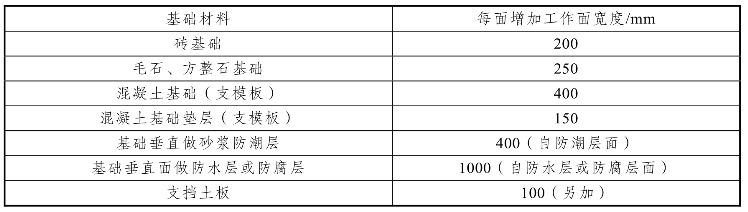

(1)当组成基础的材料不同或施工方式不同时,基础施工的工作面宽度按表6.6计算。
表6.6 基础施工工作面宽度计算表
(2)基础施工需要搭设脚手架时,基础施工的工作面宽度:条形基础按1.50 m计算(只计算一面);独立基础按0.45 m计算(四面均计算)。
(3)基坑土方大开挖需做边坡支护时,基础施工的工作面宽度按2.00 m计算。
(4)基坑内施工各种桩时,基础施工的工作面宽度按2.00 m计算。
4)基础土方的放坡
土壤的类别和挖土的深度决定是否放坡;土壤的类别和施工方法决定放坡坡度的大小。

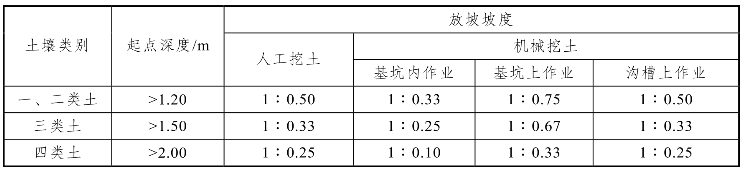

(1)土方放坡的起点深度和放坡坡度,按施工组织设计计算;施工组织设计无规定时,按表6.7计算。
表6.7 土方放坡起点深度和放坡坡度表
(2)放坡起点位置:基础土方放坡,自基础(含垫层)底标高算起。
(3)混合土质的基础土方,放坡的起点深度和放坡坡度,按不同土类厚度加权平均计算。
(4)计算基础土方放坡时,不扣除放坡交叉处的重复工程量。
(5)基础土方支挡土板时,土方放坡不另行计算。
5)土方体积折算

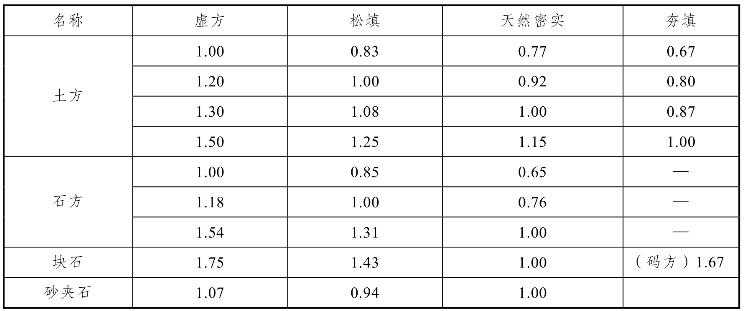

土石方的开挖、运输均按开挖前的天然密实体积计算。土方回填,按回填后的竣工体积计算。不同状态的土石方体积按表6.8换算。
表6.8 土石方体积换算系数表
注:1.虚方指未经碾压,堆积时间不超过1年的土壤。
2.设计密实度超过规定的,填方体积按工程设计要求执行;无设计密实度要求的,编制招标控制价时,填方体积按天然密实度体积计算,结算时应根据实际情况由发包人和承包人双方现场签证确认土方状态,再按此表系数执行。

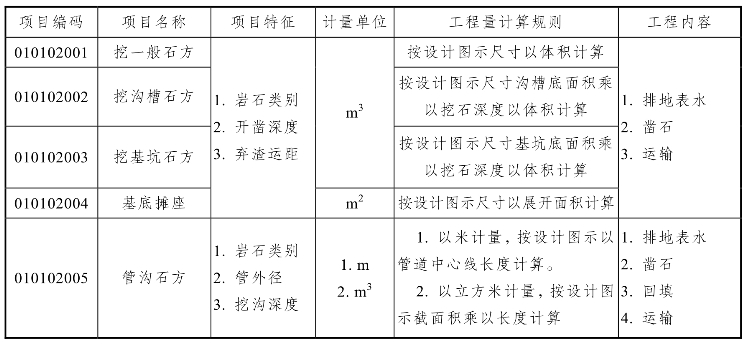

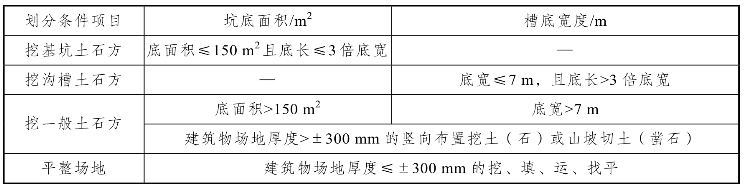

6)沟槽、基坑、一般土石方、平整场地的划分
沟槽、基坑、一般土石方、平整场地的划分见表6.9。
表6.9 沟槽、基坑、一般土方、平整场地的划分
7)挖土深度
基础土石方的开挖深度,应按基础(含垫层)底标高至设计室外地坪标高确定,如图6.1所示。
图6.1 挖土深度
交付施工场地标高与设计室外地坪标高不同时,应按交付施工场地标高确定。
3.计算规则
1)平整场地

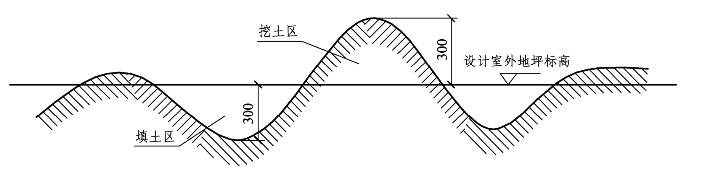

建筑物场地厚度≤±300 mm的挖、填、运、找平,应按平整场地项目编码列项,如图6.2所示。厚度>±300 mm的竖向布置挖土或山坡切土应按一般土方项目编码列项。
图6.2 平整场地
(1)工程量计算。
① 计算规则:
a.平整场地的清单计算规则与定额计算规则相同。
b.平整场地(定额计算规则),按设计图示尺寸,以建筑物首层建筑面积计算。
建筑物地下室结构外边线突出首层结构外边线时,其突出部分的建筑面积合并计算。
② 计算方法:
S场=S底
③ 其他定额注意事项:
b.挖填土方厚度>(±30 cm)时,全部厚度按一般土方相应规定另行计算,但仍应计算平整场地。
④ 清单编制:
a.项目特征包括土壤类别、弃土运距、取土运距。
b.平整场地若需要外运土方或取土回填时,在清单项目特征中应描述弃土运距或取土运距,其报价应包括在平整场地项目中;当清单中没有描述弃、取土运距时,应注明由投标人根据施工现场实际情况自行考虑到投标报价中。
2)挖沟槽土方
(1)计算规则:
挖沟槽(见图6.3)土方清单计算规则有两种方式:一种是按设计图示尺寸以基础垫层底面积乘以挖土深度计算;另一种方式是考虑放坡和加宽工作面,把因工作面和放坡增加的工程量,并入各土方工程量中。
图6.3 沟槽示意图
C=0,0.15 m,0.2 m,0.3 m,1 m
挖沟槽土方定额计算规则与清单计算规则第二方式相同:按设计图示沟槽长度乘以沟槽断面面积,以体积计算。沟槽的断面面积,应包括工作面宽度、放坡宽度或石方允许超挖量的面积。
(2)计算方法:
V=[( a + 2C +a + 2C + 2 k h) ×h ÷2]×L=( a + 2C +kh)hL
式中 a——基础底宽;
C——工作面宽度;
k——放坡系数;
h——挖土深度;
L——沟槽长度,条形基础的沟槽长度,按设计规定计算;设计无规定时,按下列规定计算。
外墙沟槽,按外墙中心线长度计算。突出墙面的墙垛,按墙垛突出墙面的中心线长度,并入相应工程量内计算。内墙沟槽、框架间墙沟槽,按基础(含垫层)之间基础底(或垫层)的净长度计算。
3)挖基坑土方
(1)计算规则。
挖基坑(见图6.4)土方清单计算规则有两种方式:一种是按设计图示尺寸以基础垫层底面积乘以挖土深度计算,不考虑放坡和加宽工作面;另一种方式是考虑放坡和加宽工作面,把因加宽工作面和放坡增加的工程量,并入各土方工程量中。
图6.4 基坑示意图
挖基坑土方定额计算规则与清单计算规则第二方式相同,基坑土石方按设计图示基础(含垫层)尺寸,另加工作面宽度、土方放坡宽度或石方允许超挖量乘以开挖深度,以体积计算。
(2)计算方法
基坑土方量计算公式为
式中 S下 ——基坑下底面积;
S上 ——基坑上底面积;
a ——基础底宽;
b ——基础底长;
C——加宽工作面,见表6.4;
k ——放坡系数,见表6.5。
圆形基坑考虑加宽工作面和放坡的土方工程量计算公式为
式中 R1、R2——为圆形基坑的下底半径和上口半径。

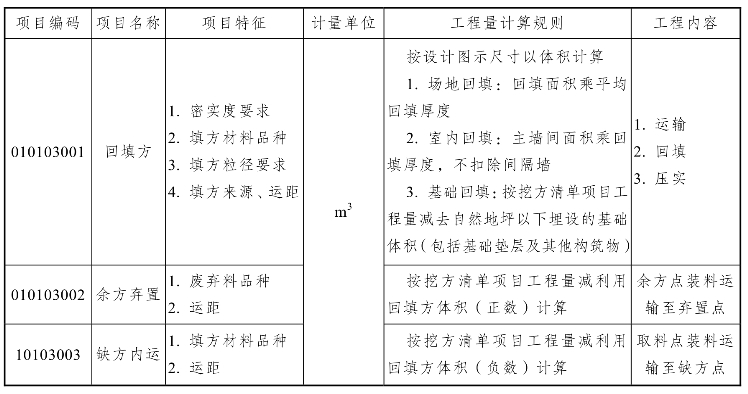

4)回填方(www.daowen.com)
(1)计算规则。

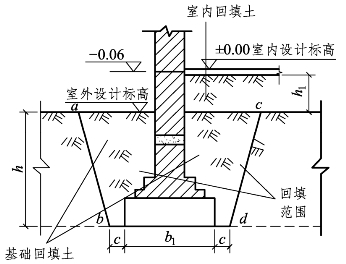

回填土(见图6.5)定额计算规则与清单计算规则相同,按设计图示尺寸以体积计算,规则如下:
图6.5 回填土示意图
① 场地回填:回填面积乘平均回填厚度。
② 室内回填:主墙间面积乘回填厚度,不扣除间隔墙。
③ 基础回填:按挖方清单项目工程量减去自然地坪以下埋设的基础体(包括基础垫层及其他构筑物)。
(2)计算方法
① 场地回填。
场地回填工程量体积=回填面积×平均回填厚度
② 基础回填土。
③ 室内(房心)回填土。
室内回填土系为形成室内外高差,而在室外设计地面上、地面垫层以下,房心的部位填设的土体。工程量计算式为
5)余方弃置
(1)计算规则:
清单计算规则与定额计算规则相同。土方运输,以天然密实体积计算。
① 土石方运距,按挖土区重心至填方区(或堆放区)重心间的最短距离计算。
② 挖土总体积减去回填土(折合天然密实体积),总体积为正,则为余土外运;总体积为负,则为取土内运。
(2)计算方法。
余方弃置工程量=挖方体积-回填方体积
总体积为负,则为取土内运。
4.工程实例分析
【例】某项目基础工程施工图见图6.6~图6.8。基础垫层非原槽浇筑,垫层支模,砖基础使用MU15蒸压灰砂砖岩标准砖,M7.5水泥砂浆砌筑。基础土方施工方案采用人工开挖,需要完成基底钎探,考虑放坡和加宽工作面来完成土方的开挖,不考虑支挡土板施工。

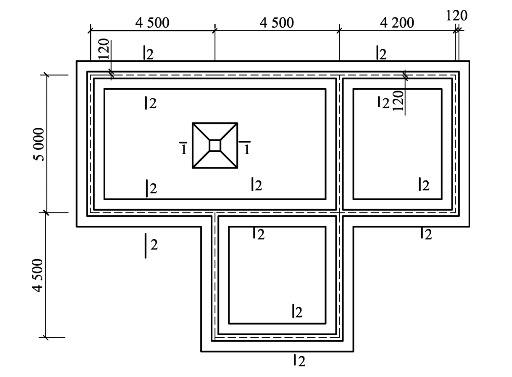

图6.6 基础平面图
开挖的基础土方,场内运输按挖方量的40%进行现场运输、堆放,采用人力车运输,距离为50 m,其余部分土在开挖位置5 m内堆放。弃土外运为5 km,基础回填和室内回填均为夯填。土壤为黏土。

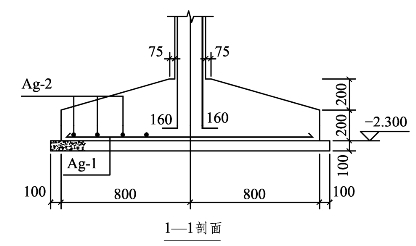

图6.7 独立基础剖面图

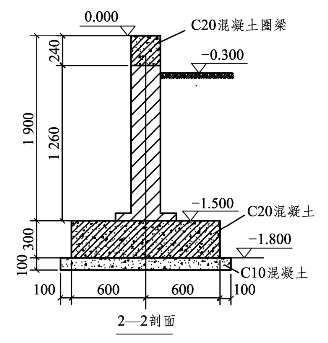

图6.8 条形基础剖面图
试编制平整场地、基础工程挖沟槽土方、挖基坑土方、回填方和余方弃置项目的分部分项工程量清单,并对该工程量清单项目挖沟槽土方进行计价并编制综合单价分析表。(鄂建办〔2019〕93号)规定,增值税税率调整为9%)

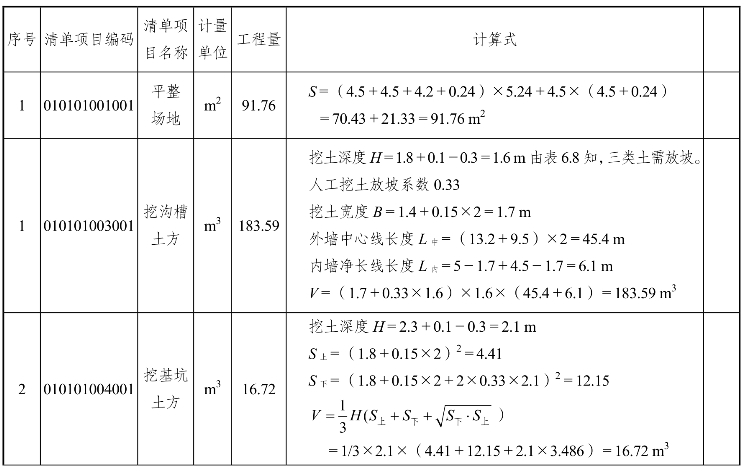

【解】(1)计算清单工程量。

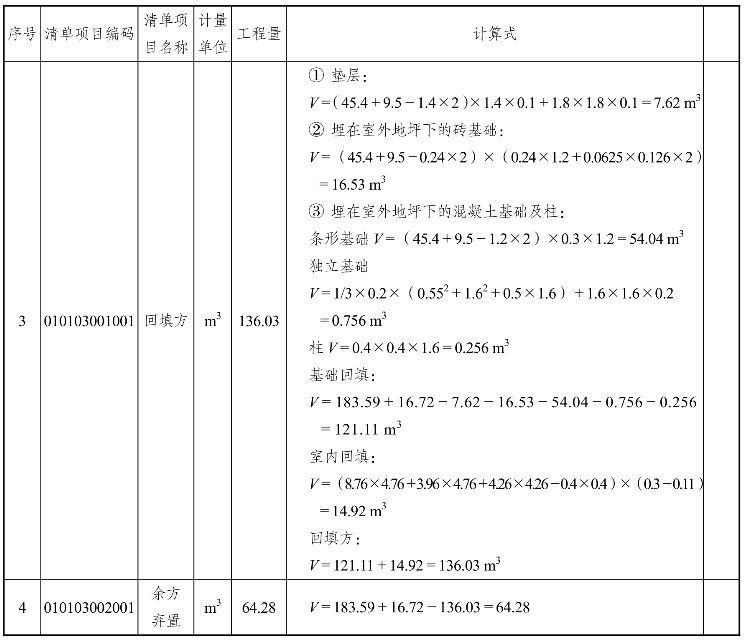

依题意,土方为黏土,可判定为三类土;挖沟槽和挖基坑土方清单工程量计算考虑放坡和加宽工作面,加宽工作面查表基础垫层支模板需两边各加宽0.15 m,清单工程量计算见表6.10。
表6.10 工程量计算表
续表

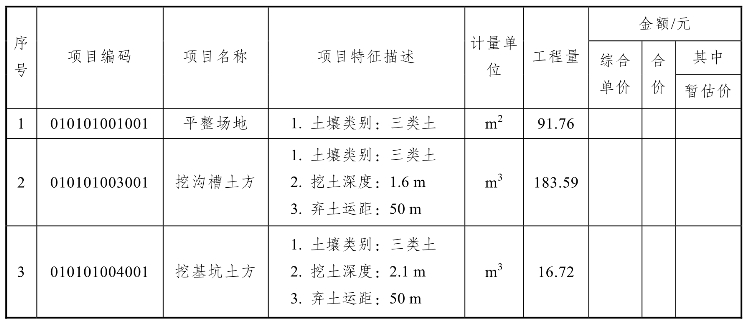

(2)编制分部分项工程量清单,见表6.11。
表6.11 分部分项工程量清单
续表

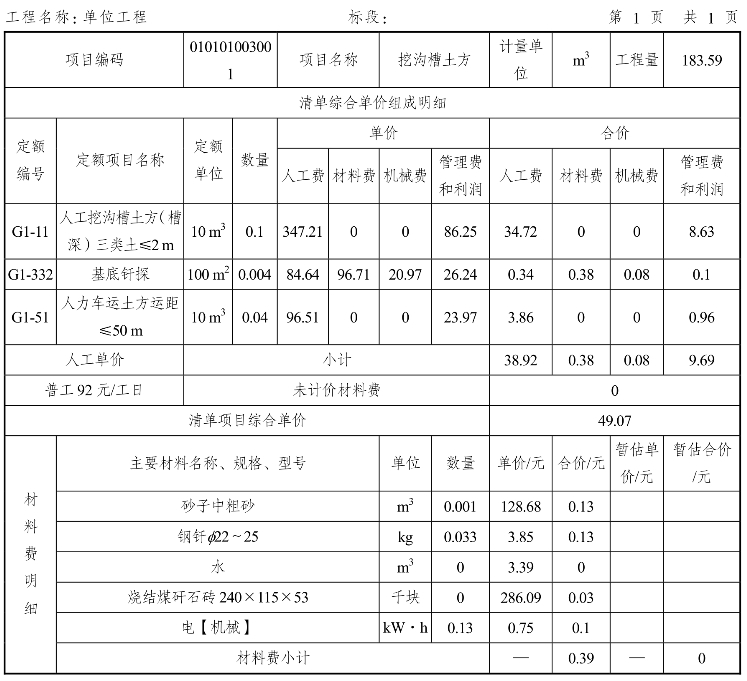

(3)对工程量清单“010101003001挖沟槽土方”计价。
① 确定挖沟槽土方的组价内容并计算计价工程量。

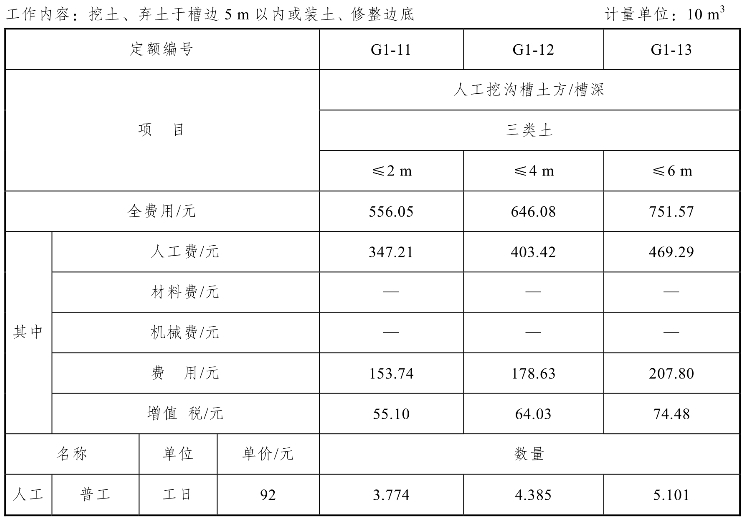

挖沟槽土方组价内容有人工挖沟槽、基底钎探和运土方三个定额子目,分别对应《湖北省建设工程公共专业消耗量定额及全费用计价表》(2018)G1-11子目、G1-332子目和G1-51子目,见表6.12~表6.14。
表6.12 人工挖沟槽土方消耗量定额及全费用基价表

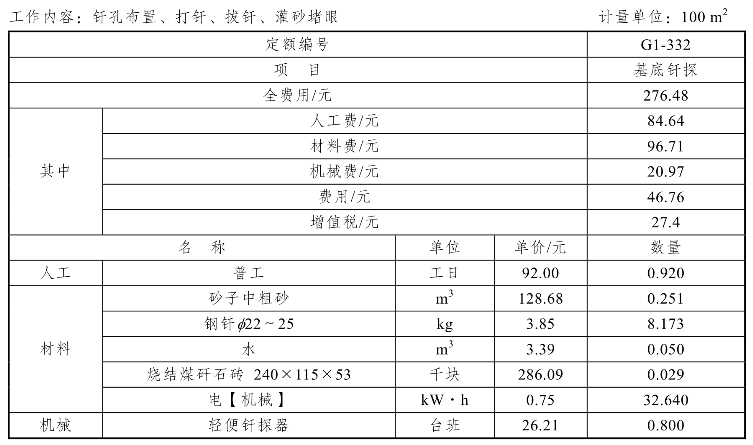

表6.13 基底钎探消耗量定额及全费用基价表

表6.14 人力车运土方消耗量定额及全费用基价表

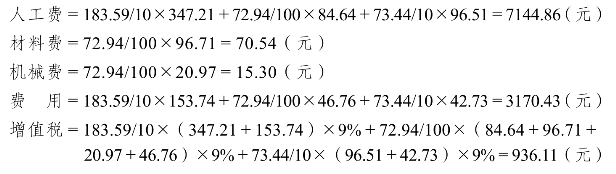

人工挖沟槽定额计算规则与清单计算规则相同,人工挖沟槽定额工程量为
V=183.59 m3
基底钎探定额工程量以垫层底面积计算:
S=(45.4+9.5-1.4×2)×1.4=72.94 m2
人力车运输土方:场内运输按挖方量的40%进行现场运输、
V=183.59×40%=73.44 m3
② 计价。
a.按全费用综合单价计价。
全费用综合单价与全费用定额基价都是由人工费、材料费、机械费、费用、增值税构成。
挖沟槽土方的全费用综合单价:

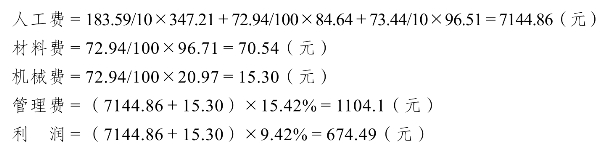

(7144.86+70.54+15.30+3170.43+936.11)/183.59=61.75(元/m2)
人工挖沟槽全费用综合单价分析表见表6.15。
表6.15 人工挖沟槽全费用综合单价分析表
b.按综合单价计价。
参照《湖北省建筑安装工程费用定额》(2018年),管理费和利润的计费基数均为人工费和机械费之和,费率分别是15.42%和9.42%。
挖沟槽土方的综合单价
(7144.86+70.54+15.30+1104.1+674.49)/183.59=49.07(元/m2)
人工挖沟槽综合单价分析表见表6.16。
表6.16 人工挖沟槽综合单价分析表
【习题】
一、单项选择题
1.根据《房屋建筑与装饰工程计算规范》(GB 50854—2013),在三类土中挖基坑不放坡的坑深可达( )。
A.1.2 m B.1.3 m C.1.5 m D.2.0 m
2.根据《房屋建筑与装饰工程量计量规范》(GB 50854—2013),关于土石方回填工程量计算,说法正确的是( )。
A.回填土方项目特征应包括填方来源及运距
B.室内回填应扣除间隔墙所占体积
C.场地回填按设计回填尺寸以面积计算
D.基础回填不扣除基础垫层所占面积
3.根据《房屋建筑与装饰工程工程量计算规范》(GB/T 50854—2013),某建筑物场地土方工程,设计基础长27 m,宽为8 m,周边开挖深度均为2 m,实际开挖后场内堆土量为570 m3,则土方工程量为( )。
A.平整场地216 m3 B.沟槽土方655 m3
C.基坑土方528 m3 D.一般土方438 m3
4.根据《房屋建筑与装饰工程工程量计算规范》(GB 50854—2013)规定,关于土方的项目列项或工程量计算正确的为( )。
A.建筑物场地厚度为350 mm挖土应按平整场地项目列项
B.挖一般土方的工程量通常按开挖虚方体积计算
C.基础土方开挖需区分沟槽、基坑和一般土方项目分别列项
D.冻土开挖工程量需按虚方体积计算
二、多项选择题
1.根据《房屋建筑与装饰工程工程量计算规范》(GB 50854—2013),关于土方工程量计算与项目列项,说法正确的有( )。
A.建筑物场地挖、填高度≤±300 mm的挖土应按一般土方项目编码列项计算
B.平整场地工程量按设计图示尺寸以建筑物首层建筑面积计算
C.挖一般土方应按设计图示尺寸以挖掘前天然密实体积计算
D.挖沟槽土方工程量按沟槽设计图示中心线长度计算
E.挖基坑土方工程量按设计图示尺寸以体积计算
2.某坡地建筑基础,设计基底垫层宽为8.0 m,基础中心线长为22.0 m,开挖深度为1.6 m,地基为中等风化软岩,根据《房屋建筑与装饰工程计算规范》(GB 50854—2013)规定,关于基础石方的项目列项或工程量计算正确的为( )。
A.按挖沟槽石方列项 B.按挖基坑石方列项
C.按挖一般石方列项 D.工程量为281.6 m3
E.工程量为22.0 m
三、计算题
图6.9所示为某工程基础平面图和剖面图,试编制平整场地、挖地槽、回填土、余土弃置工程量清单并对其计价。已知土壤为二类土、混凝土垫层体积14.68 m3,砖基础体积37.30 m3,地面垫层、面层厚度共计85 mm。
图6.9 某工程基础平面图和剖面图
