理论教育 工程量清单计价的实现与应用

工程量清单计价的实现与应用

时间:2023-07-01 理论教育 版权反馈
【摘要】:工程量清单又可分为招标工程量清单和已标价工程量清单,由招标人根据国家标准、招标文件、设计文件以及施工现场实际情况编制的称为招标工程量清单,作为投标文件组成部分的已标明价格并经承包人确认的称为已标价工程量清单。表4.3 分部分项工程和单价措施项目清单与计价表1)项目编码项目编码是分部分项工程和措施项目清单名称的阿拉伯数字标识。

工程量清单计价的实现与应用

4.3.1 概 述

随着社会主义市场经济的发展,自2003年在全国范围内开始逐步推广工程量清单计价法,2008年加以修订,到2013推出新版《建设工程工程量清单计价规范》(GB 50500—2013),标志着我国工程量清单计价法的应用逐渐完善。

工程量清单计价是指在建设工程招标投标时,招标人依据施工图纸、招标文件要求、统一的工程量计算规则和统一的施工项目划分规定,为投标人提供工程数量清单;投标人根据本企业消耗标准、利润目标,结合工程情况、市场竞争情况和企业实力,并充分考虑各种风险因素,自主填报清单,清单项目中包括工程直接成本、间接成本、利润和税金在内的综合单价与合价,并以所报的单价作为竣工结算时调整工程造价的依据。

工程量清单计价的基本过程可以描述为:在统一的工程量清单项目设置的基础上,制订工程量清单计量规则,先根据具体工程的施工图纸计算出各个清单项目的工程量,再根据各种渠道所获得的工程造价信息和经验数据计算得到工程造价。

4.3.2 工程量清单计价的作用

1.提供一个平等的竞争条件

采用施工图预算来投标报价,由于设计图纸的缺陷,不同施工企业的人员理解不一,计算出的工程量也不同,报价就更相去甚远,也容易产生纠纷。而工程量清单报价就为投标者提供了一个平等竞争的条件,相同的工程量,由企业根据自身的实力来填报不同的单价。投标人的这种自主报价,使得企业的优势体现到投标报价中,可在一定程度上规范建筑市场秩序,确保工程质量。

2.满足市场经济条件下竞争的需要

招投标过程就是竞争的过程,招标人提供工程量清单,投标人根据自身情况确定综合单价,利用单价与工程量逐项计算每个项目的合价,再分别填入工程量清单表内,计算出投标总价。单价成了决定性的因素,定高了不能中标,定低了又要承担过大的风险。单价的高低直接取决于企业管理平和技术水平的高低,这种局面促成了企业整体实力的竞争,有利于我国建设市场的快速发展。

3.有利于提高工程计价效率,能真正实现快速报价

采用工程量清单计价方式,避免了传统计价方式下,招标人与投标人之间的在工程量计算上的重复工作,各投标人以招标人提供的工程量清单为统一平台,结合自身的管理水平和施工方案进行报价,促进了各投标人企业定额的完善和工程造价信息的积累和整理,体现了现代工程建设中快速报价的要求。

4.有利于工程款的拨付和工程造价的最终结算

中标后,业主要与中标单位签订施工合同,中标价就是确定合同价的基础,投标清单上的单价就成了拨付工程款的依据。业主根据施工企业完成的工程量,可以很容易地确定进度款的拨付额。工程竣工后,根据设计变更、工程量增减等,业主也很容易确定工程的最终造价,可在某种程度上减少业主与施工单位之间的纠纷。

5.有利于业主对投资的控制

采用施工图预算形式,业主对因设计变更、工程量的增减所引起的工程造价变化不敏感,往往等到竣工结算时才知道这些对项目投资的影响有多大,但此时常常是为时已晚。而采用工程量清单报价的方式则可对投资变化一目了然,在要进行设计变更时,能马上知道它对工程造价的影响,业主就能根据投资情况来决定是否变更或进行方案比较,以决定最恰当的处理方法。

4.3.3 工程量清单一般规定

1.工程量清单分类

工程量清单的项目设置分为分部分项工程项目、措施项目、其他项目,以及规费和税金项目四大类。

工程量清单又可分为招标工程量清单和已标价工程量清单,由招标人根据国家标准、招标文件、设计文件以及施工现场实际情况编制的称为招标工程量清单,作为投标文件组成部分的已标明价格并经承包人确认的称为已标价工程量清单。

招标工程量清单应由具有编制能力的招标人或受其委托,具有相应资质的工程造价咨询人或招标代理人编制。采用工程量清单方式招标,招标工程量清单必须作为招标文件的组成部分,其准确性和完整性由招标人负责。

招标工程量清单应以单位(项)工程为单位编制,由分部分项工程项目清单、措施项目清单、其他项目清单、规费项目清单、税金项目清单组成。

2.编制工程量清单的依据

编制工程量清单的依据有:

(1)计价规范和相关工程的国家计量规范。

(2)国家或省级、行业建设主管部门颁发的计价定额和办法。

(3)建设工程设计文件及相关资料。

(4)与建设工程有关的标准、规范、技术资料。

(5)拟定的招标文件。

(6)施工现场情况、地勘水文资料、工程特点及常规施工方案。

(7)其他相关资料。

3.分部分项工程项目清单

分部分项工程项目清单必须载明项目编码、项目名称、项目特征、计量单位和工程量。分部分项工程项目清单必须根据各专业工程工程量计算规范规定的项目编码、项目名称、项目特征、计量单位和工程量计算规则进行编制。其格式如表4.3所示,在分部分项工程项目清单的编制过程中,由招标人负责前六项内容填列,金额部分在编制招标控制价或投标报价时填列。

表4.3 分部分项工程和单价措施项目清单与计价表

1)项目编码

项目编码是分部分项工程和措施项目清单名称的阿拉伯数字标识。清单项目编码以五级编码设置,用十二位阿拉伯数字表示。一、二、三、四级编码为全国统一,即一至九位应按《建设工程工程量清单计价规范》(GB 50500—2013)附录的规定设置;第五级即十至十二位为清单项目编码,应根据拟建工程的工程量清单项目名称设置,不得有重号,这三位清单项目编码由招标人针对招标工程项目具体编制,并应自001起顺序编制。

各级编码代表的含义如下:

(1)第一级表示专业工程代码(分二位)。

(2)第二级表示附录分类顺序码(分二位)。

(3)第三级表示分部工程顺序码(分二位)。

(4)第四级表示分项工程项目名称顺序码(分三位)。

(5)第五级表示工程量清单项目名称顺序码(分三位)。

以房屋建筑与装饰工程为例,项目编码结构如图4.2所示

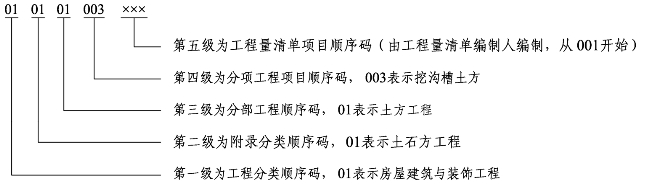

图4.2 工程量清单项目编码结构

当同一标段(或合同段)的一份工程量清单中含有多个单位工程且工程量清单是以单位工程为编制对象时,在编制工程量清单时应特别注意对项目编码十至十二位的设置不得有重码的规定。

2)项目名称

分部分项工程项目清单的项目名称应按各专业工程工程量计算规范附录的项目名称结合拟建工程的实际确定。《建设工程工程量清单计价规范》(GB 50500—2013)附录表中的“项目名称”为分项工程项目名称,是形成分部分项工程项目清单项目名称的基础。即在编制分部分项工程项目清单时,以附录中的分项工程项目名称为基础,考虑该项目的规格、型号、材质等特征要求,结合拟建工程的实际情况,使其工程量清单项目名称具体化、细化,以反映影响工程造价的主要因素。

有的项目名称包含的范围大,需采用具体的名称加以细化较为恰当,如“011407001墙面喷刷涂料”,可采用“011407001001外墙乳胶漆”“011407001002内墙乳胶漆”较为直观。

3)项目特征

项目特征是构成分部分项工程项目、措施项目自身价值的本质特征。项目特征是对项目的准确描述,是确定一个清单项目综合单价不可缺少的重要依据,是区分清单项目的依据,是履行合同义务的基础。分部分项工程项目清单的项目特征应按各专业工程工程量计算规范附录中规定的项目特征,结合技术规范、标准图集、施工图纸,按照工程结构、使用材质及规格或安装位置等,予以详细而准确的表述和说明。

项目特征描述可以按以下原则进行:

① 项目特征中必须描述的内容:涉及正确计量的内容、结构要求的内容、材质要求的内容、安装要求的内容必须描述,如混凝土强度等级、窗户材质、管道连接方式等。总之,与计价实质影响内容都必须描述。

② 项目特征中可不描述的内容:对计量计价没有实质影响的内容可不描述,如对现浇混凝土柱的高度、断面大小。

③ 项目特征中可不详细描述的内容:无法准确描述的可不详细描述,如土壤类别,清单编制人无法准确判断的情况下,可考虑将土壤类别描述为综合,并注明由投标人根据地勘资料自行确实土壤类别;施工图纸、标准图集标注明确的可不再详细描述,对这些项目的描述为见××图集××页号及节点大样等;有一些项目虽然可不详细描述,但清单编制人在项目特征中应注明由投标人自定,如土方工程的“取土运距”“弃土运距”。

4)计量单位

计量单位应采用基本单位,除各专业另有特殊规定外均按以下单位计量:

(1)以重量计算的项目——吨或千克(t 或kg)。

(2)以体积计算的项目——立方米(m3)。

(3)以面积计算的项目——平方米(m2)。

(4)以长度计算的项目——米(m)。

(5)以自然计量单位计算的项目——个、套、块、樘、组、台……

(6)没有具体数量的项目——宗、项……

各专业有特殊计量单位的,再另外加以说明,当计量单位有两个或两个以上时,应根据所编工程量清单项目的特征要求,选择最适宜表现该项目特征并方便计量的单位。

计量单位的有效位数应遵守下列规定:

(1)以“t”为单位,应保留三位小数,第四位小数四舍五入

(2)以“m2”“m3”“m”“kg”为单位,应保留两位小数,第三位小数四舍五入。

(3)以“个”“项”等为单位,应取整数。

5)工程数量的计算

工程数量主要通过工程量计算规则计算得到。工程量计算规则是指对清单项目工程量计算的规定。除另有说明外,所有清单项目的工程量应以实体工程量为准,并以完成后的净值计算;投标人投标报价时,应在单价中考虑施工中的各种损耗和需要增加的工程量。

6)工作内容

项目特征体现的是清单项目质量或特性的要求或标准,工作内容体现的是完成一个合格的清单项目需要具体做的施工作业和操作程序,对于一项明确的分部分项工程项目或措施项目,工作内容确定了其工程成本,可供招标人确定清单项目和投标人投标报价参考。

7)清单项目的补充

随着工程建设中新材料、新技术、新工艺等的不断涌现,工程量计算规范附录所列的工程量清单项目不可能包含所有项目。在编制工程量清单时,当出现工程量计算规范附录中未包括的清单项目时,编制人应作补充。在编制补充项目时应注意以下三个方面。

(1)补充项目的编码应按工程量计算规范的规定确定。

(2)在工程量清单中应附补充项目的项目名称、项目特征、计量单位、工程量计算规则和工作内容。

(3)将编制的补充项目报省级或行业工程造价管理机构备案。

4.措施项目清单

1)措施项目列项

措施项目是指为完成工程项目施工,发生于该工程施工准备和施工过程中的技术、生活、安全、环境保护等方面的项目。

措施项目清单应根据相关专业现行工程量计算规范的规定编制,并应根据拟建工程的实际情况列项。

按照计量规范规定,措施项目分为应予计量的措施项目(单价措施项目)和不宜计量的措施项目(总价措施项目)两类。

2)措施项目清单的格式

单价措施项目即可以计算工程量的措施项目,如脚手架工程、混凝土模板及支架、垂直运输、超高施工增加、大型机械设备进出场及安拆、施工排水降水。同分部分项工程一样,编制工程量清单时必须列出项目编码、项目名称、项目特征、计量单位、工程量(参见表4.3)。

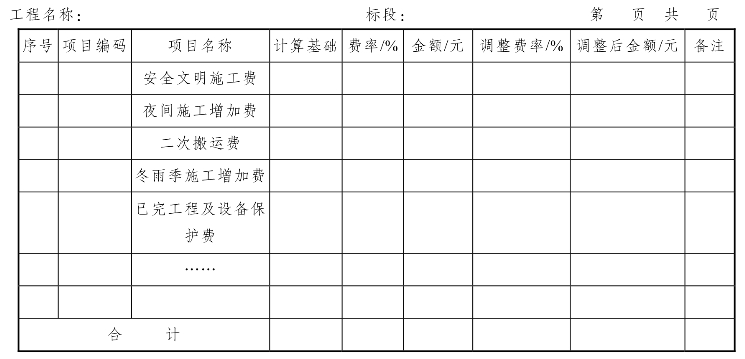

总价措施项目即不能计算工程量的措施项目,如安全文明施工、夜间施工和二次搬运等,计量规范仅列出了项目编码、项目名称和包含的范围,未列出项目特征、计量单位和工程量计算规则,编制工程量清单时,必须按计量规范规定的项目编码、项目名称确定清单项目,不必描述项目特征和确定计量单位。以“项”为计量单位进行编制(参见表4.4)。

表4.4 总价措施项目清单与计价表

5.其他项目清单

其他项目清单是指分部分项工程项目清单、措施项目清单所包含的内容以外,因招标人的特殊要求而发生的与拟建工程有关的其他费用项目和相应数量的清单。工程建设标准的高低、工程的复杂程度、工程的工期长短、工程的组成内容、发包人对工程管理的要求等都直接影响其他项目清单的具体内容。其他项目清单包括暂列金额、暂估价(包括材料暂估单价、工程设备暂估单价、专业工程暂估价)、计日工、总承包服务费。其他项目清单宜按照表4.5的格式编制,出现未包含在表格中内容的项目,可根据工程实际情况补充。

表4.5 其他项目清单与计价汇总表

注:材料暂估单价进入清单项目综合单价,此处不汇总。

1)暂列金额

暂列金额是招标人在工程量清单中暂定并包括在合同价款中的一笔款项,见表4.6。用于工程合同签订时尚未确定或者不可预见的所需材料、工程设备、服务的采购,施工中可能发生的工程变更、合同约定调整因素出现时的合同价款调整以及发生的索赔、现场签证确认等的费用。

表4.6 暂列金额明细表

注:此表由招标人填写,也可只列暂定金额总额,投标人应将上述暂列金额计入投标总价中。

暂列金额由招标人确实,可根据工程的复杂程度、设计深度、工程环境条件(包括地质、水文、气候条件等)进行估算,一般可按分部分项工程费的10%~15%为参考。

2)暂估价

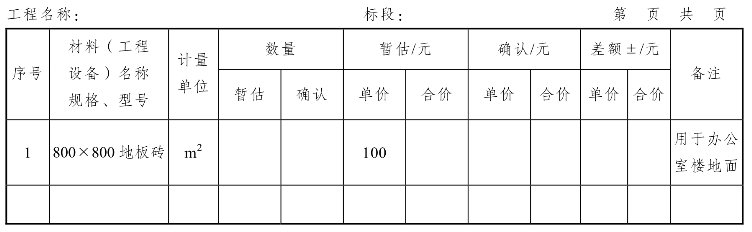

暂估价是指招标人在工程量清单中提供的用于支付必然发生但暂时不能确定价格的材料、工程设备的单价以及专业工程的金额,包括材料暂估单价、工程设备暂估单价和专业工程暂估价,以及在招标阶段预见肯定要发生,只是因为标准不明确或者需要由专业承包人完成,暂时无法确定价格。

暂估价中的材料、工程设备暂估单价应根据工程造价信息或参照市场价格估算,列出明细表;专业工程暂估价应分不同专业,按有关计价规定估算,列出明细表。

暂估价可按照表4.7、表4.8的格式所示。

表4.7 材料(工程设备)暂估单价及调整表

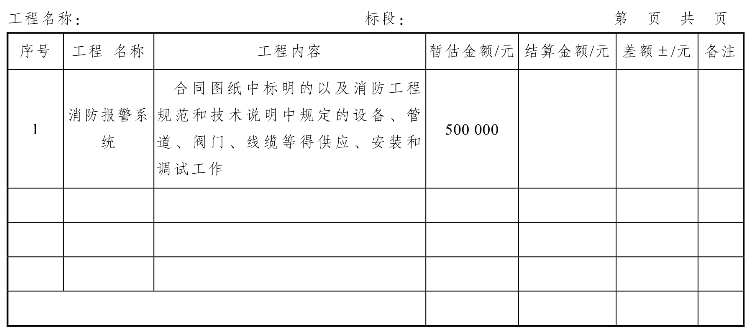

表4.8 专业工程暂估价表

3)计日工

在施工过程中,承包人完成发包人提出的工程合同范围以外的零星项目或工作,按合同中约定的单价计价的一种方式。计日工是为了解决现场发生的零星工作的计价而设立的。计日工的格式如下表4.9所示。

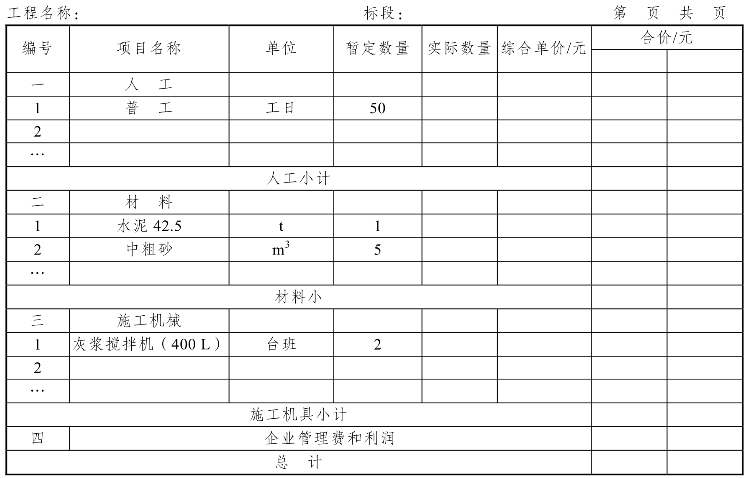

表4.9 计日工表

注:此表项目名称、数量由招标人填写,编制招标控制价时。单价由招标人按有关计价规定确定;投标时,单价由投标人自主报价,计入投标总价中。结算时,按发承包双方确认的实际数量计算合价。

4)总承包服务费

总承包服务费是指总承包人为配合协调发包人进行的专业工程发包,对发包人自行采购的材料、工程设备等进行保管以及施工现场管理、竣工资料汇总整理等服务所需的费用。招标人应预计该项费用并按投标人的投标报价向投标人支付该项费用。总承包服务费应列出服务项目及其内容等。总承包服务费计价见表4.10。

表4.10 总承包服务费计价表

注:此表项目名称、服务内容由招标人填写,编制招标控制价时,费率及金额由招标人按有关计价规定确定;投标时,费率及金额由投标人自主报价,计入投标总价中。

5)规费、税金项目清单

规费项目清单应按照下列内容列项:社会保险费,包括养老保险费、失业保险费、医疗保险费、工伤保险费、生育保险费;住房公积金;工程排污费。出现计价规范中未列的项目,应根据省级政府或省级有关权力部门的规定列项。

税金项目主要是指增值税。出现计价规范未列的项目,应根据税务部门的规定列项。规费、税金项目计价表如表4.11所示。

表4.11 规费、税金项目计价表

编制人(造价员):    复核人(造价工程师):

6)各级工程造价的汇总

各个工程量清单编制好后,将各个清单合计进行汇总,就形成相应单位工程的造价。根据所处计价阶段的不同,单位工程造价汇总表可分为单位工程招标控制价汇总表、单位工程投标报价汇总表和单位工程竣工结算汇总表。单位工程招标控制价/投标报价汇总表见表4.12。

表4.12 单位工程招标控制价/投标报价汇总表

注:本表适用于单位工程招标控制价或投标报价的汇总,如无单位工程划分,单项工程也使用本表汇总。

各单位工程相应造价汇总后,形成单项工程及建设项目的工程造价。

4.3.4 工程量清单计价程序

1.工程量清单计价内容

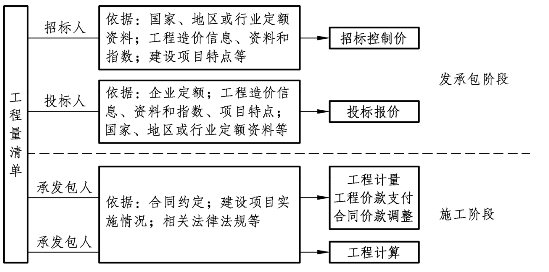

工程量清单计价的过程可以分为两个阶段,即工程量清单的编制和工程量清单的应用两个阶段,工程量清单的编制程序如图4.3所示,工程量清单的应用过程如图4.4所示。

图4.3 工程量清单的编制程序

图4.4 工程量清单的应用程序

2.招标控制价

1)概 念

招标控制价是指招标人根据国家或省级、行业建设主管部门颁发的有关计价依据和办法,以及拟定的招标文件和招标工程量清单,结合工程具体情况编制的招标工程的最高投标限价。

2)编制依据

招标控制价编制依据:

(1)计价规范。

(2)国家或省级、行业建设主管部门颁发的计价定额和计价办法。

(3)建设工程设计文件及相关资料。

(4)拟定的招标文件及招标工程量清单。

(5)与建设项目相关的标准、规范、技术资料。

(6)施工现场情况、工程特点及常规施工方案。

(7)工程造价管理机构发布的工程造价信息;当工程造价信息没有发布时,参照市场价。

(8)其他的相关资料。

3)招标控制价编制注意要点

招标工程发布的分部分项工程量清单对应的综合单价,应依据招标人发布的分部分项工程量清单的项目名称、工程量、项目特征描述,依据工程所在地区颁发的计价定额和人工、材料、机械台班价格信息等进行组价确定,并应编制工程量清单综合单价分析表。

不可竞争的措施项目和规费、税金等费用的计算均以属于强制性的条款,编制招标控制价时应按国家有关规定计算。

不同工程项目、不同施工单位会有不同的施工组织方法,所发生的措施费也会有所不同,因此,对于竞争性的措施费用的确定,招标人应首先编制常规的施工组织设计或施工方案,然后经专家论证确认后再确定措施项目与费用。

根据计价规范的规定,由发包人承担的计价风险包括:国家法律、法规、规章和政策发生变化;省级或行业建设主管部门发布的人工费调整,但承包人对人工费人工单价的报价高于发布的除外;由政府定价或政府指导价管理的原材料等价格进行的调整。这些全部由发包人承担的计价风险应在编制控制价时予以充分考虑。

综合单价中应包括招标文件中划分的应由投标人承担的风险范围及其费用。招标文件中没有明确的,如是工程造价咨询人编制,应提请招标人明确;如是招标人编制,应予明确。

3.投标价

1)概 念

投标价:投标人投标时响应招标文件要求所报出的对已标价工程量清单汇总后标明的总价。

2)投标报价的依据

投标报价应根据下列依据编制和复核:

(1)计价规范。

(2)国家或省级、行业建设主管部门颁发的计价办法。

(3)企业定额,国家或省级、行业建设主管部门颁发的计价定额和计价办法。

(4)招标文件、招标工程量清单及其补充通知、答疑纪要。

(5)建设工程设计文件及相关资料。

(6)施工现场情况、工程特点及投标时拟定的施工组织设计或施工方案。

(7)与建设项目相关的标准、规范等技术资料。

(8)市场价格信息或工程造价管理机构发布的工程造价信息。

(9)其他的相关资料。

3)投标报价编制要点

投标报价编制的要点是:

(1)投标人必须按招标工程量清单填报价格。项目编码、项目名称、项目特征、计量单位、工程量必须与招标工程量清单一致。

(2)招标工程量清单与计价表中列明的所有需要填写单价和合价的项目,投标人均应填写且只允许有一个报价。未填写单价和合价的项目,可视为此项费用已包含在已标价工程量清单中其他项目的单价和合价之中。当竣工结算时,此项目不得重新组价予以调整。

(3)投标总价应当与分部分项工程费、措施项目费、其他项目费和规费、税金的合计金额一致。

(4)综合单价中应包括招标文件中划分的应由投标人承担的风险范围及其费用,招标文件中没有明确的,应提请招标人明确。

(5)措施项目中的总价项目金额应根据招标文件及投标时拟定的施工组织设计或施工方案自主确定,其中安全文明施工费为不可竞争费用。

4.工程量清单计价与全费用工程量清单计价

综合单价除包括人工、材料、机具使用费外,还包括可能分摊在单位工程基本构造单元上的费用,根据我国现行有关规定,分为清单综合单价(不完全综合单价)与全费用综合单价(完全综合单价)两种:清单综合单价中除包括人工、材料、机具使用费外,还包括企业管理费、利润和风险因素;全费用综合单价中除包括人工、材料、机具使用费外,还包括企业管理费、利润、规费和税金。湖北省2018费用定额列出工程量清单计价与全费用工程量清单计价的计价程序与之相适应。

1)工程量清单计价计价程序

(1)分部分项工程及单价措施项目综合单价计算程序,见表4.13。

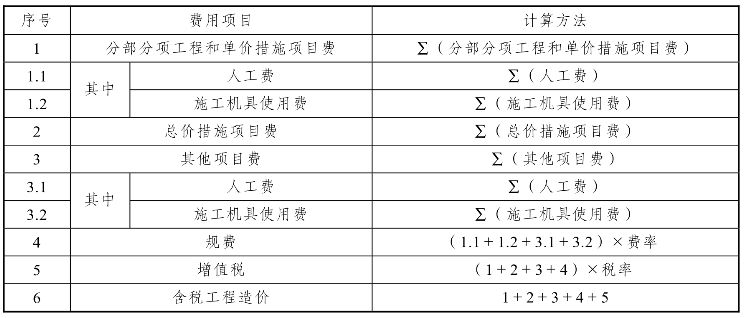

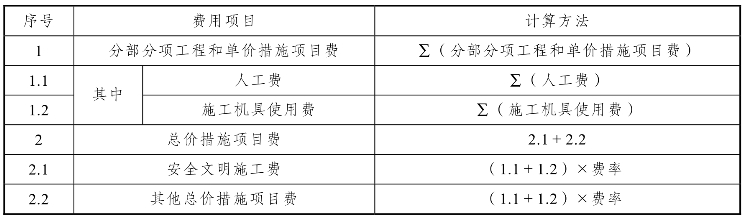

表4.13 分部分项工程及单价措施项目综合单价计算程序

(2)总价措施项目费计算程序,见表4.14。

表4.14 总价措施项目费计算程序

(3)其他项目费计算程序,见表4.15。(www.daowen.com)

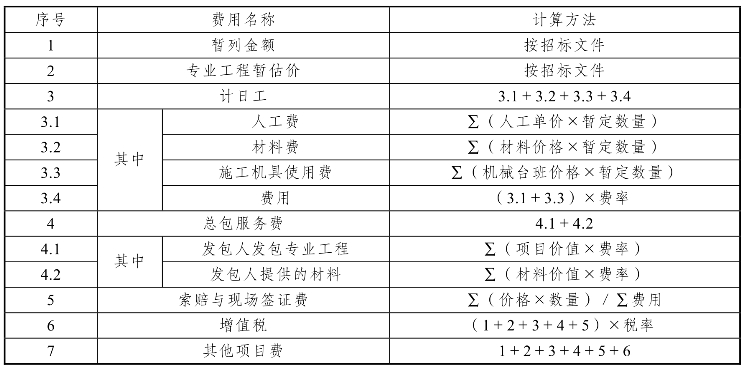

表4.15 其他项目费计算程序

续表

(4)单位工程造价计算程序,见表4.16。

表4.16 单位工程造价计算程序

2)工程量清单计价综合单价的确定

(1)综合单价的概念。

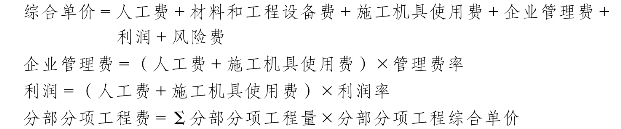

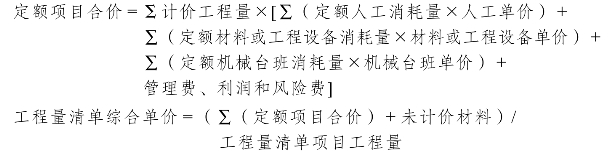

工程量清单计价分部分项工程及单价措施项目综合单价为不完全综合单价,综合单价是指完成一个规定清单项目所需的人工费、材料和工程设备费、施工机具使用费和企业管理费、利润,以及一定范围内的风险费用。

(2)分部分项工程量清单综合单价的确定方法。

首先,确定所组价的定额项目名称,并计算出相应的计价工程量;其次,确定其人工、材料和工程设备、机械台班单价;再次,在考虑风险因素确定管理费率和利润率的基础上,按规定程序计算出所组价定额项目的合价;然后,将若干项所组价的定额项目合价相加除以工程量清单项目工程量,便得到工程量清单项目综合单价,对于未计价材料(包括暂估单价的材料费)应计入综合单价。

(3)措施项目清单计价的确定方法。

措施项目清单分为单价措施项目清单和总价措施项目清单两种。

措施项目清单计价根据拟建工程的施工组织设计,对单价措施项目清单,应按分部分项工程量清单的方式采用综合单价计价。

对总价措施项目清单,应按有关规定确定计算基数和费率的方法综合取定,结果应是包括除规费、税金外的全部费用。措施项目清单中的安全文明施工费应当按照国家或省级、行业建设主管部门的规定标准计算,该部分不得作为竞争性费用。总价措施项目清单计算公式如下:

(4)其他项目费计价的方法。

① 暂列金额应按招标工程量清单中列出的金额填写。

② 招标控制价计日工应按招标工程量清单中列出的项目根据工程特点和有关计价依据确定综合单价计算。投标报价计日工应按招标工程量清单中列出的项目和数量,自主确定综合单价并计算计日工金额。

③ 暂估价中的材料、工程设备暂估单价应按招标工程量清单中列出的单价填写,并计入综合单价中。

④ 暂估价中的专业工程暂估价应按招标工程量清单中列出的金额填写。

⑤ 招标控制价总承包服务费应根据招标工程量清单列出的内容和要求估算。

⑥ 投标报价总承包服务费应根据招标工程量清单中列出的内容和提出的要求自主确定。

(5)规费和增值税应按国家或省级、行业建设主管部门规定的标准计算,不得作为竞争性费用。

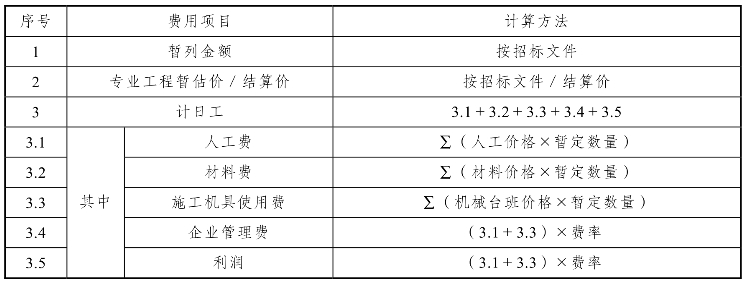

3)全费用基价表清单计价程序

(1)分部分项工程及单价措施项目综合单价计算程序,见表4.17。

表4.17 分部分项工程及单价措施项目综合单价计算程序

(2)其他项目费计算程序,见表4.18。

表4.18 其他项目费计算程序

注:项目3.4中费用包含企业管理费、利润、规费。

(3)单位工程造价计算程序,见表4.19。

表4.19 单位工程造价计算程序

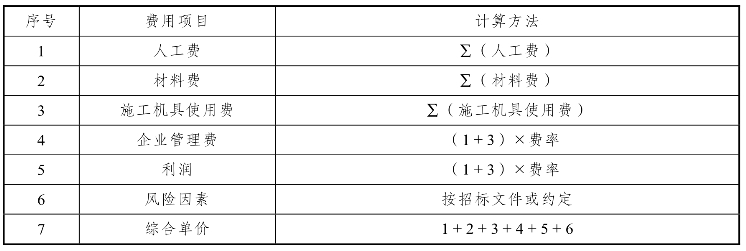

4)全费用综合单价

(1)概念。

分部分项工程及单价措施项目全费用综合单价中除包括人工、材料、机具使用费外,还包括总价措施费、企业管理费、利润、规费及增值税。

(2)全费用综合单价的确定方法:

首先,确定所组价的定额项目名称,并计算出相应的计价工程量;其次,确定其人工、材料和工程设备、机械台班单价;再次,在考虑风险因素确定价总价措施费、企业管理费、利润、规费及增值税的基础上,按规定程序计算出所组价定额项目的合价;然后,将若干项所组价的定额项目合价相加除以工程量清单项目工程量,便得到工程量清单项目全费用综合单价。

【例】某工程外墙砖基础采用砌筑砂浆DM M10干混砂浆,MU15灰砂砖砌筑,工程量65 m3,基础20 mm厚防潮层采用DS M15干混地面砂浆掺5%的防水粉12 m2,合同约定项目采用一般计税法报价。MU15灰砂砖市场除税价为460元/千块,试编制工程量清单。

(1)用工程量清单计价方式计算该项目综合单价和含税工程造价。

(2)用全费用清单计价方式计算该项目全费用综合单价及含税工程造价。(提示:费率采用湖北省2018费用定额一般计税法费率标准。建筑工程费率:安全文明施工费费率为13.64%,其他总价措施费费率为0.7%,企业管理费费率为28.27%,利润率为19.73%,规费费率为26.85%)

【解】(1)砖基础清单工程量为65 m3,根据清单计价规范编制工程量清单,如表4.20。

表4.20 分部分项工程量清单

(2)工程量清单计价。

① 通过工程量清单的项目特征描述及计价规范中关于该项工程内容的描述确定为清单项目组价定额项目(计价项目)为砖基础及防潮层,并查的定额项目所对应的基价表。

清单项目010401001001“砖基础”对应《湖北省房屋建筑与装饰工程消耗量定额及全费用基价表》(2018)年的定额子目A1-1砖基础及定额子目A6-117防水砂浆

② 计算计价项目的定额工程量。

砖基础的定额工程量同清单工程量为65 m3,防潮层的定额工程量为12 m2

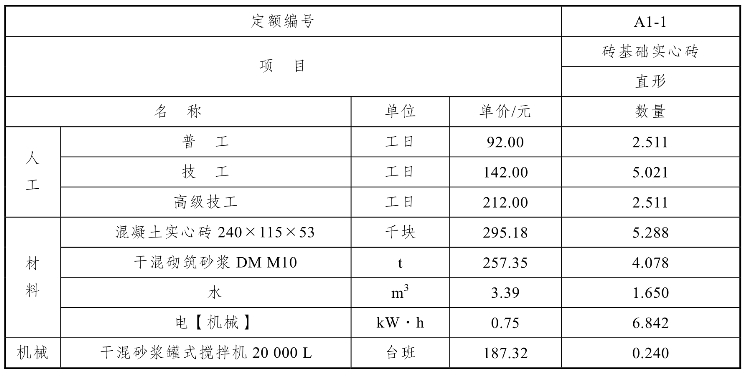

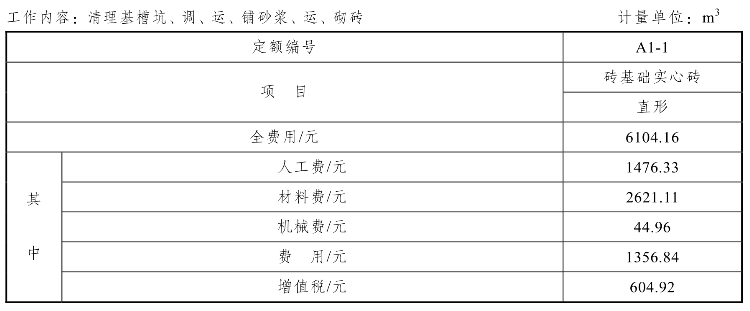

砖基础消耗量定额及全费用基价表如表4.21所示。

表4.21 砖基础消耗量定额及全费用基价表

续表

表4.22 防水砂浆消耗量定额及全费用基价表

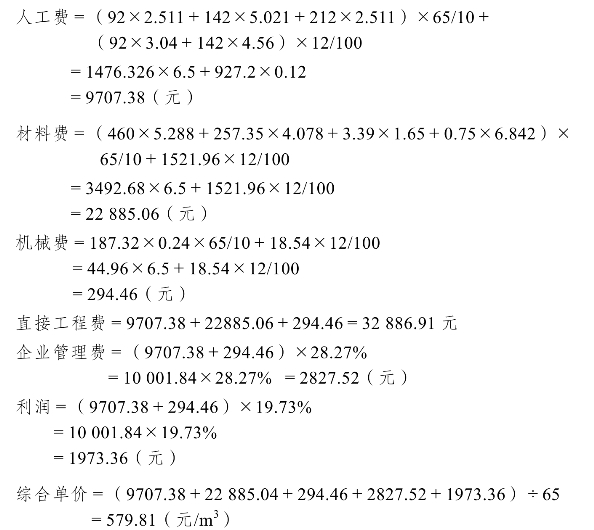

② 计算综合单价并编制综合单价分析表。

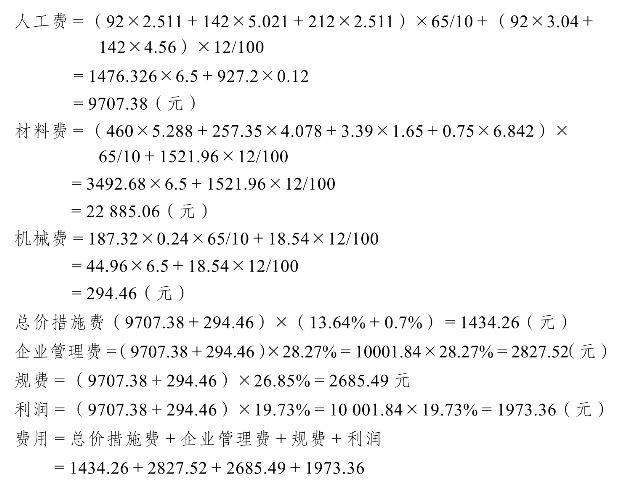

③ 计算总价措施费

(9707.38+294.46)×(13.64%+0.7%)=1434.26(元)

④ 计算规费

(9707.38+294.46)×26.85%=2685.49(元)

⑤ 计算增值税

⑥ 含税工程造价

⑦ 具体详见表4.22~表4.26所示。

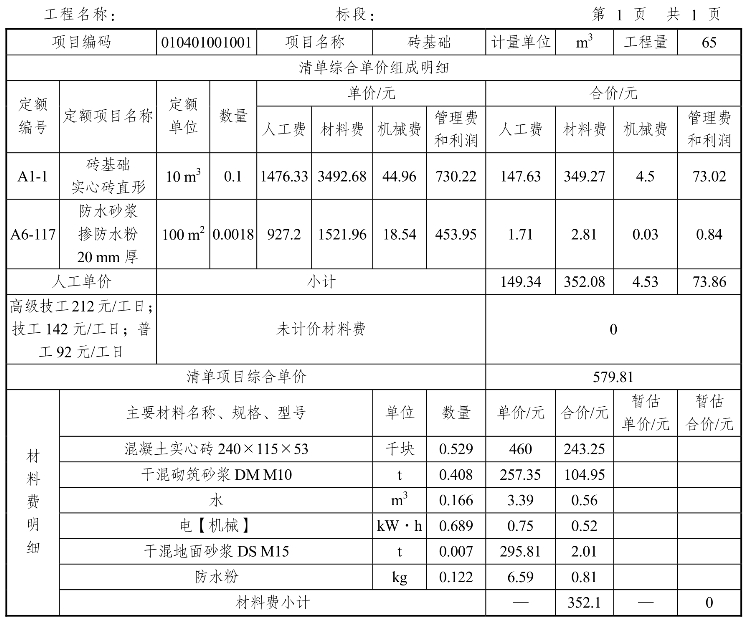

表4.22 综合单价分析表

备注:表中的数量是相对量或折算量或单位清单工程量:

表4.23 分部分项工程和单价措施项目清单与计价表

表4.24 总价措施项目清单与计价表

表4.25 规费、税金项目计价表

续表

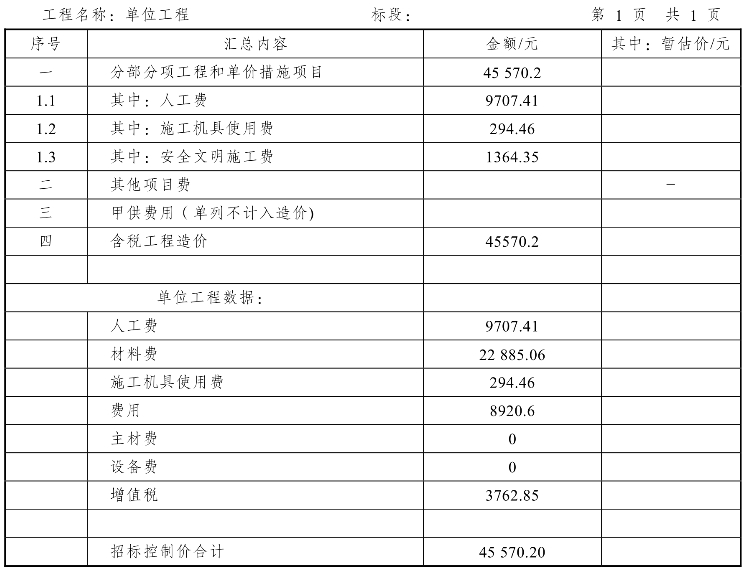

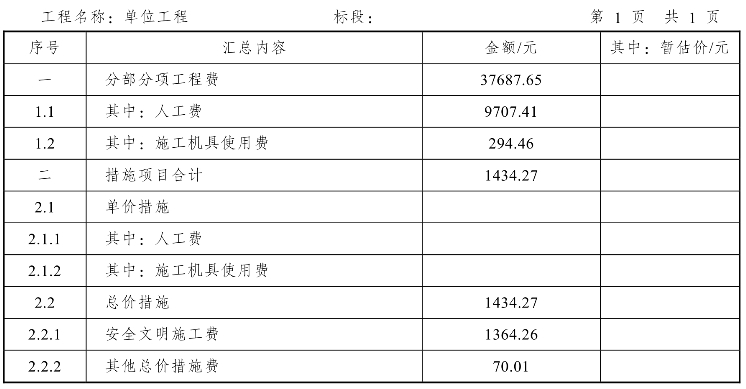

表4.26 单位工程造价汇总表

续表

注:本表适用于单位工程招标控制价或投标报价的汇总,如无单位工程划分,单项工程也使用本表汇总。

(3)全费用清单计价。

① 通过工程量清单的项目特征描述及计价规范中关于该项工程内容的描述确定为清单项目组价定额项目(计价项目)为砖基础及防潮层,并查的定额项目所对应的基价表。

清单项目010401001001“砖基础”对应《湖北省房屋建筑与装饰工程消耗量定额及全费用基价表》(2018)的定额子目A1-1砖基础及定额子目A6-117防水砂浆。

② 计算计价项目的定额工程量。

砖基础的定额工程量同清单工程量为65 m3;防潮层的定额工程量为12 m2,计算全费用综合单价。

表4.27 全费用综合单价分析表

注:1.如不使用省级或行业建设主管部门发布的计价依据,可不填定额编码、名称等;
2.招标文件提供了暂估单价的材料,按暂估的单价填入表内“暂估单价”栏及“暂估合价”栏。

表4.28 分部分项工程和单价措施项目清单与计价表

表4.29 单位工程造价汇总表

注:本表适用于单位工程招标控制价或投标报价的汇总,如无单位工程划分,单项工程也使用本表汇总。

【习题】

一、单项选择题

1.用全费用综合单价法编制施工图预算,下列建筑安装工程施工图预算费计算式正确的是( )。

A.∑(子目工程量×子目工料单价)+企业管理费+利润+规费+税金

B.∑(分部分项工程量×分部分项工程全费用综合单价)

C.分部分项工程费+措施项目费

D.分部分项工程费+措施项目费+其他项目费+规费+税金

2.招标工程量清单的项目特征中通常不需描述的内容是( )。

A.材料材质 B.结构部位 C.工程内容 D.规格尺寸

3.根据《建设工程工程量计价规范》(GB 50500—2013),关于其他项目清单的编制和计价,下列说法正确的是( )。

A.暂列金额由招标人在工程量清单中暂定

B.暂列金额包括暂不能确定价格的材料暂定价

C.专业工程量暂估价中包括规费和税金

D.计日工单价中不包括企业管理费和利润

4.根据《建设工程工程量清单计价规范》(GB 50500—2013),下列关于工程量清单项目编码的说法中,正确的是( )

A.第三级编码为分部工程顺序码,由三位数字表示

B.第五级编码应根据拟建工程的工程量清单项目名称设置,不得重码

C.同一标段含有多个单位工程,不同单位工程中项目特征相同的工程应采用相同编码

D.补充项目编码以加上计量规范代码后跟三位数字表示

5.对于不能计算工程量的措施项目,当按施工方案计算措施费时,若无“计算基础”和“费率”数值,则( )。

A.以“定额基价”为计算基础,以国家、行业、地区定额中相应的费率计算金额

B.以“定额人工费+定额机械费”为计算基础,以国家、行业、地区定额中相应费率计算金额

C.只填写“金额”数值,在备注中说明施工方案出处或计算方法

D.以备注中说明的计算方法,补充填写“计算基础”和“费率”

6.采用工程量清单计价的总承包服务费计价表中,应由投标人填写的内容是( )。

A.项目价值 B.服务内容 C.计算基础 D.费率和金额

7.根据《建设工程工程量清单计价规范》(GB 50500—2013),下列费用项目中需纳入分部分项工程项目综合单价中的是( )。

A.工程设备暂估价 B.专业工程暂估价

C.暂列金额 D.计日工费

8.根据《建设工程工程量清单计价规范》(GB 50500—2013),一般不作为安全文明施工费计算基础的是( )。

A.定额人工费 B.定额人工费+定额材料费

C.定额人工费+定额施工机具使用费

D.定额人工费+定额材料费+定额施工机具使用费

9.根据《建设工程工程量清单计价规范》(GB 50500—2013),关于计日工,下列说法中正确的是( )。

A.计日工包括各种人工,不应包括材料、施工机械

B.计日工按综合单价计价,投标时应计入投标总价

C.计日工表中的项目名称由招标人填写,工程数量由投标人填写

D.计日工单价由投标人自主确定,并按计日工表中所列数量结算

10.施工招标工程量清单中,应由投标人自主报价的其他项目是( )。

A.专业工程暂估价 B.暂列金额 C.工程设备暂估价 D.计日工单价

二、多项选择题

1.应予计量的措施项目费包括( )。

A.垂直运输费 B.排水、降水费 C.冬雨季施工增加费

D.临时设施费 E.超高施工增加费

2.关于工程量清单计价和定额计价,下列计价公式中正确的有( )。

A.单位工程直接费=∑(建筑安装产品工程量×工料单价)+措施费

B.单位工程概预算费=单位工程直接费+企业管理费+利润+税金

C.分部分项工程费=∑(分部分项工程量×分部分项工程综合单价)

D.措施项目费=∑按“项”计算的措施项目费+∑(措施项目工程量×措施项目综合单价)

E.单位工程报价=分部分项工程费+措施项目费+其他项目费+规费+税金

3.关于分部分项工程量清单的编制,下列说法中正确的有( )。

A.以清单计算规范附录中的名称为基础,结合具体工作内容补充细化项目名称

B.清单项目的工作内容在招标工程量清单的项目特征中加以描述

C.有两个或以上计量单位时,选择最适宜表现项目特征并方便计量的单位

D.除另有说明外,清单项目的工程量应以实体工程量为准,各种施工中的损耗和需要增加的工程量应在单价中考虑

E.在工程量清单中应附补充项目的项目名称、项目特征、计量单位和工程量

4.关于暂估价的计算和填写,下列说法中正确的有( )。

A.暂估价数量和拟用项目应结合工程量清单中的《暂估价表》予以补充说明

B.材料暂估价应由招标人填写暂估单价,无须指出拟用于哪些清单项目

C.工程设备暂估价不应纳入分部分项工程综合单价

D.专业工程暂估价应分不同专业,列出明细表

E.专业工程暂估价由招标人填写,并计入投标总价

5.关于工程量清单计价的基本程序和方法,下列说法正确的有( )。

A.单位工程造价通过直接费、间接费、利润汇总

B.计价过程包括工程量清单的编制和应用两个阶段

C.项目特征和计量单位的确定与施工组织设计无关

D.招标文件中划分的由投标人承担的风险费用包含在综合单价中

E.工程量清单计价活动伴随竣工结算而结束

三、简答题

1.根据《建设工程工程量清单计价规范》(GB 50500—2013)规定,如何编制工程工程量清单?

2.根据《建设工程工程量清单计价规范》(GB 50500—2013)规定,确定综合单价的程序是什么?

3.根据《建设工程工程量清单计价规范》(GB 50500—2013)规定,建筑工程项目一般有哪些施工措施项目?

4.根据《建设工程工程量清单计价规范》(GB 50500—2013)规定,建筑工程其他项目费用如何确定?

四、计算题

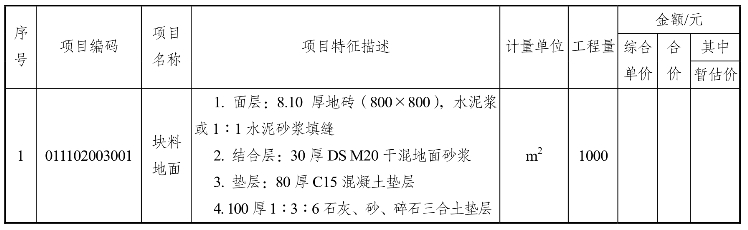

1.某拟建建筑物,采用工程量清单方式招标,部分工程量清单如表4.30所示。根据《房屋建筑与装饰工程工程量计算规范》(GB 50854—2013)试计算分部分项工程量清单综合单价。(计价工程量:人工挖基坑300 m3,土方运输100 m3 、基底钎探80 m2

表4.30 部分工程量清单

2.某拟建商住楼,采用工程量清单方式招标,部分工程量清单如表4.31所示。根据《房屋建筑与装饰工程工程量计算规范》(GB 50854—2013)试计算分部分项工程量清单全费用综合单价,地板砖单价为120元/m2

表4.31 部分工程量清单

免责声明:以上内容源自网络,版权归原作者所有,如有侵犯您的原创版权请告知,我们将尽快删除相关内容。

我要反馈
