2.2.1 施工过程及其分类
1.施工过程的含义
施工过程就是为完成某一项施工任务,在施工现场所进行的生产过程。其最终目的是要建造、改建、修复或拆除工业及民用建筑物和构筑物的全部或一部分。
建筑安装施工过程与其他物质生产过程一样,也包括生产力三要素,即劳动者、劳动对象、劳动工具,也就是说,施工过程是由不同工种、不同技术等级的建筑安装工人使用各种劳动工具(手动工具、小型工具、大中型机械和仪器仪表等),按照一定的施工工序和操作方法,直接或间接地作用于各种劳动对象(各种建筑、装饰材料,半成品,预制品,各种设备和零配件等),使其按照人们预定的目的,生产出建筑、安装以及装饰合格产品的过程。
每个施工过程的结束,获得了一定的产品,这种产品或者是改变了劳动对象的外表形态、内部结构或性质(由于制作和加工的结果),或者是改变了劳动对象在空间的位置(由于运输和安装的结果)。
2.施工过程分类
根据不同的标准和需要,施工过程有如下分类:
1)按施工过程组织上的复杂程度分类
根据施工过程组织上的复杂程度,可以分解为工序、工作过程和综合工作过程。
(1)工序。
工序是指施工过程中在组织上不可分割,在操作上属于同一类的作业环节。其主要特征是劳动者、劳动对象和使用的劳动工具均不发生变化。如果其中一个因素发生变化,就意味着由一项工序转入了另一项工序。如钢筋制作,它由平直钢筋、钢筋除锈、切断钢筋、弯曲钢筋等工序组成。
从施工的技术操作和组织观点看,工序是工艺方面最简单的施工过程。在编制施工定额时,工序是主要的研究对象。测定定额时只需分解和标定到工序为止。但如果进行某项先进技术或新技术的工时研究,就要分解到操作甚至动作为止,从中研究可加以改进操作或节约工时。
工序可以由一个人来完成,也可以由小组或施工队内几名工人协同完成。可以手动完成,也可以由机械操作完成。在机械化的施工工序中,还可以包括由工人自己完成的各项操作和由机械完成的工作两部分。
(2)工作过程。
工作过程是由同一工人或同一小组所完成的在技术操作上相互有机联系的工序的总合体。其特点是劳动者和劳动对象不发生变化,而使用的劳动工具可以变换。例如,砌墙和勾缝、抹灰和粉刷等。
(3)综合工作过程。
综合工作过程是同时进行的,在组织上有直接联系的,为完成一个最终产品结合起来的各个施工过程的总和,例如:砌砖墙这一综合工作过程,由调制砂浆、运砂浆、运砖、砌墙等工作过程构成,它们在不同的空间同时进行,在组织上有直接联系,并最终形成的共同产品是一定数量的砖墙。
2)按照施工工序是否重复循环分类
按照施工工序是否重复循环分类,施工过程可以分为循环施工过程和非循环施工过程两类。如果施工过程的工序或其组成部分以同样的内容和顺序不断循环,并且每重复一次可以生产出同样的产品,则称为循环施工过程;反之,则称为非循环的施工过程。
3)按施工过程的完成方法和手段分类
按施工过程的完成方法和手段分类,施工过程可以分为手工操作过程(手动过程)、机械化过程(机动过程)和机手并动过程(半自动化过程)。
4)按劳动者、劳动工具、劳动对象所处位置和变化分类
按劳动者、劳动工具、劳动对象所处位置和变化分类,施工过程可分为工艺过程、搬运过程和检验过程。
(1)工艺过程。
工艺过程是指直接改变劳动对象性质、形状、位置等,使其成为预期的施工产品的过程,例如房屋建筑中的挖基础、砌砖墙、粉刷墙面、安装门窗等。因为工艺过程是施工过程中最基本的内容,所以它是工作时间研究和制定定额的重点。
(2)搬运过程。
搬运过程是指将原材料、半成品、构件、机具设备等从某处移动到另一处,保证施工作业顺利进行的过程。但操作者在作业中随时拿起或存放在工作面上的材料等,是工艺过程的一部分,不应视为搬运过程。如砌筑工将已堆放在砌筑地点的砖块拿起砌在砖墙上,这一操作就属于工艺过程,而不应视为搬运过程。
(3)检验过程。
检验过程主要包括对原材料、半成品、构配件等的数量、品质进行检验,判定其是否合格、能否使用;对施工活动的成果进行检测,判别其是否符合品质要求;对混凝土试块、关键零部件进行测试以及作业前对准备工作和安全措施的检查等。
3.施工过程的影响因素
对施工过程的影响因素进行研究,目的是正确确定单位施工产品所需要的作业时间消耗。施工过程的影响因素包括技术因素、组织因素和自然因素。
(1)技术因素。
技术因素包括产品的种类和品质要求,所用材料、半成品、构配件的类别、规格和性能,所用工具和机械设备的类别、型号、性能及完好情况等。
(2)组织因素。
组织因素包括施工组织与施工方法、劳动组织、工人技术水准、操作方法和劳动态度、工资分配方式、劳动竞赛等。
(3)自然因素。
自然因素包括酷暑、大风、雨、雪、冰冻等。
2.2.2 工作时间分类
研究施工中的工作时间最主要的目的是确定施工的时间定额和产量定额,其前提是对工作时间按其消耗性质进行分类,以便研究工时消耗的数量及其特点。
工作时间指的是工作班延续时间。例如8小时工作制的工作时间就是8小时,午休时间不包括在内。对工作时间消耗的研究,可以分为两个系统进行,即工人工作时间的消耗和工人所使用的机器工作时间消耗。
1.工人工作时间消耗的分类
工人在工作班内消耗的工作时间,按其消耗的性质,基本可以分为两大类:必需消耗的时间和损失时间,如图2.1所示。

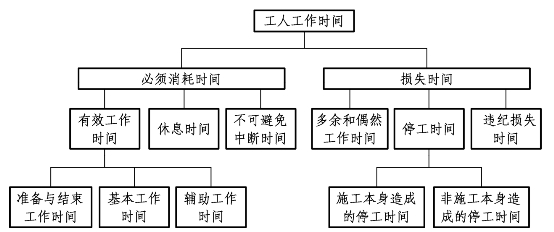

图2.1 工人工作时间
工人工作时间=必需消耗的时间+损失时间
必需消耗时间=不可避免中断时间+休息时间+有效工作时间
损失时间=多余和偶然时间+违背劳动纪律损失时间+停工时间
1)必需消耗时间
必需消耗的工作时间是工人在正常施工条件下,为完成一定合格产品(工作任务)所消耗的时间,是制定定额的主要依据,包括有效工作时间、休息时间和不可避免中断时间的消耗。
(1)有效工作时间。
有效工作时间是从生产效果来看与产品生产直接有关的时间消耗。其中,包括基本工作时间、辅助工作时间、准备与结束工作时间的消耗。
① 基本工作时间。
基本工作时间是工人完成能生产一定产品的施工工艺过程所消耗的时间。通过这些工艺过程可以使材料改变外形,如钢筋煨弯等;可以使预制构配件安装组合成型;也可以改变产品外部及表面的性质,如粉刷、油漆等。基本工作时间所包括的内容依工作性质各不相同。基本工作时间的长短和工作量大小成正比。
② 辅助工作时间。
辅助工作时间是为保证基本工作能顺利完成所消耗的时间。在辅助工作时间里,不能使产品的形状大小、性质或位置发生变化。辅助工作时间的结束,往往就是基本工作时间的开始。辅助工作一般是手工操作。但如果在机手并动的情况下,辅助工作是在机械运转过程中进行的,为避免重复则不应再计辅助工作时间的消耗。辅助工作时间长短与工作量大小有关。
③ 准备与结束工作时间。
准备与结束工作时间是执行任务前或任务完成后所消耗的工作时间。如工作地点、劳动工具和劳动对象的准备工作时间;工作结束后的整理工作时间等。准备和结束工作时间的长短与所担负的工作量大小无关,但往往和工作内容有关。这项时间消耗可以分为班内的准备与结束工作时间和任务的准备与结束工作时间。其中,任务的准备和结束时间是在一批任务的开始与结束时产生的,如熟悉图纸、准备相应的工具、事后清理场地等,通常不反映在每一个工作班里。
(2)休息时间。
休息时间是工人在工作过程中为恢复体力所必需的短暂休息和生理需要的时间消耗。这种时间是为了保证工人精力充沛地进行工作,所以在定额时间中必须进行计算。休息时间的长短与劳动性质、劳动条件、劳动强度和劳动危险性等密切相关。
(3)不可避免的中断所消耗的时间。
不可避免的中断所消耗的时间是由于施工工艺特点引起的工作中断所必需的时间。与施工过程工艺特点有关的工作中断时间,应包括在定额时间内,但应尽量缩短此项时间消耗。
2)损失时间
损失时间是与产品生产无关,而与施工组织和技术上的缺点有关,与工人在施工过程中的个人过失或某些偶然因素有关的时间消耗,损失时间中包括有多余和偶然工作、停工、违背劳动纪律所引起的工时损失。
(1)多余和偶然工作时间。
多余工作,就是工人进行了任务以外而又不能增加产品数量的工作。如重砌品质不合格的墙体。多余工作的工时损失,一般都是由于工程技术人员和工人的差错而引起的,因此,不应计入定额时间中。偶然工作也是工人在任务外进行的工作,但能够获得一定产品。如抹灰工不得不补上偶然遗留的墙洞等。由于偶然工作能获得一定产品,拟定定额时要适当考虑它的影响。
(2)停工时间。
停工时间,是工作班内停止工作造成的工时损失。停工时间按其性质可分为施工本身造成的停工时间和非施工本身造成的停工时间两种。施工本身造成的停工时间,是由于施工组织不善、材料供应不及时、工作面准备工作做得不好、工作地点组织不良等情况引起的停工时间。非施工本身造成的停工时间,是由于停电等外因引起的停工时间。前一种情况在拟定定额时不应该计算,后一种情况定额中则应给予合理的考虑。(www.daowen.com)
(3)违纪损失时间。
违背劳动纪律造成的工作时间损失,是指工人在工作班开始和午休后的迟到、午饭前和工作班结束前的早退、擅自离开工作岗位、工作时间内聊天或办私事等造成的工时损失。由于个别工人违背劳动纪律而影响其他工人无法工作的时间损失,也包括在内。
2.机器工作时间消耗的分类
在机械化施工过程中,对工作时间消耗的分析和研究,除了要对工人工作时间的消耗进行分类研究之外,还需要分类研究机器工作时间的消耗。
机器工作时间的消耗,按其性质也分为必需消耗的时间和损失时间两大类,如图2.2所示。
1)必需消耗时间
在必需消耗的工作时间里,包括有效工作时间、不可避免的无负荷工作时间和不可避免的中断时间等三项时间消耗。而在有效工作时间消耗中又包括正常负荷下工作时间、有根据地降低负荷下的工作时间。

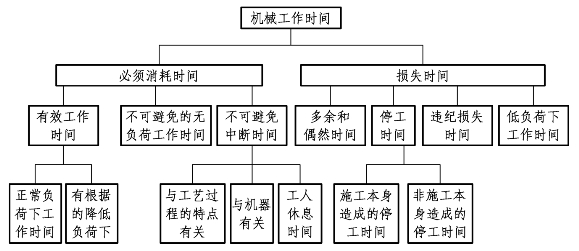

图2.2 机器工作时间
(1)正常负荷下的工作时间。
正常负荷下的工作时间是机器在与机器说明书规定的额定负荷相符的情况下进行工作的时间。
(2)有根据地降低负荷下的工作时间。
有根据地降低负荷下的工作时间是在个别情况下由于技术上的原因,机器在低于其计算负荷下工作的时间。例如,汽车运输重量轻而体积大的货物时,不能充利用汽车的载重吨位因而不得不降低其计算负荷。
(3)不可避免的无负荷工作时间。
不可避免的无负荷工作时间是由施工过程的特点和机械结构的特点造成的机械无负荷工作时间。例如,筑路机在工作区末端调头等,就属于此项工作时间的消耗。
(4)不可避免的中断工作时间。
不可避免的中断工作时间是与工艺过程的特点、机器的使用和保养、工人休息有关的中断时间。
① 与工艺过程的特点有关的不可避免中断工作时间,有循环的和定期的两种。循环的不可避免中断,是在机器工作的每一个循环中重复一次。如汽车装货和卸货时的停车。定期的不可避免中断,是经过一定时期重复一次。比如把灰浆泵由一个工作地点转移到另一工作地点时的工作中断。
② 与机器有关的不可避免中断工作时间,是由于工人进行准备与结束工作或辅助工作时,机器停止工作而引起的中断工作时间。它是与机器的使用与保养有关的不可避免中断时间。
③ 工人休息时间,前面已经做了说明。这里要注意的是,应尽量利用与工艺过程有关的和与机器有关的不可避免中断时间进行休息,以充分利用工作时间。
2)损失时间
损失的工作时间包括多余工作、停工、违背劳动纪律所消耗的工作时间和低负荷下的工作时间。
(1)机器的多余工作时间。
机器的多余工作时间一是机器进行任务内和工艺过程内未包括的工作而延续的时间。如工人没有及时供料而使机器空运转的时间;二是机械在负荷下所做的多余工作,如混凝土搅拌机搅拌混凝土时超过规定搅拌时间,即属于多余工作时间。
(2)机器的停工时间。
机器的停工时间按其性质也可分为施工本身造成和非施工本身造成的停工。前者是由于施工组织得不好而引起的停工现象,如由于未及时供给机器燃料而引起的停工。后者是由于气候条件所引起的停工现象,如暴雨时压路机的停工。上述停工中延续的时间,均为机器的停工时间。
(3)违纪损失时间。
违反劳动纪律引起的机器的时间损失,是指由于工人迟到早退或擅离岗位等原因引起的机器停工时间。
(4)低负荷下的工作时间。
低负荷下的工作时间是由于工人或技术人员的过错所造成的施工机械在降低负荷的情况下工作的时间。例如,工人装车的砂石数量不足引起的汽车在降低负荷的情况下工作所延续的时间。此项工作时间不能作为计算时间定额的基础。
3.计时观察法
定额测定是制定定额的一个主要步骤。测定定额是用科学的方法观察、记录、整理、分析施工过程,为制订建筑工程定额提供可靠依据。测定定额通常使用计时观察法。计时观察法是测定时间消耗的基本方法。
1)计时观察法概述
计时观察法,是研究工作时间消耗的一种技术测定方法。它以研究工时消耗为对象,以观察测时为手段,通过密集抽样和粗放抽样等技术进行直接的时间研究。计时观察法以现场观察为主要技术手段,所以也称之为现场观察法。
计时观察法能够把现场工时消耗情况和施工组织技术条件联系起来加以考察,它不仅能为制订定额提供基础数据,而且也能为改善施工组织管理、改善工艺过程和操作方法、消除不合理的工时损失和进一步挖掘生产潜力提供技术根据。计时观察法的局限性,是考虑人的因素不够。
2)计时观察方法的分类
对施工过程进行观察、测时,计算实物和劳务产量,记录施工过程所处的施工条件和确定影响工时消耗的因素,是计时观察法的三项主要内容和要求。计时观察法种类很多,最主要的有三种,
(1)测时法。
测时法主要适用于测定定时重复的循环工作的工时消耗,是精确度比较高的一种计时观察法,一般可达到0.2~15 s。测时法只用来测定施工过程中循环组成部分工作时间消耗,不研究工人休息、准备与结束等其他非循环的工作时间。
① 测时法的分类。
根据具体测时手段不同,可将测时法分为选择法和接续法两种。
a.选择法测时。
选择法测时是间隔选择施工过程中非紧连接的组成部分(工序或操作)测定工时,精确度达0.5 s。选择法测时也称为间隔法测时。采用选择法测时,当被观察的某一循环工作的组成部分开始,观察者立即开动码表,当该组成部分终止,则立即停止码表。然后把码表上指示的延续时间记录到选择法测时记录表上,并把秒针拨回到零点。下一组成部分开始,再开动码表,如此依次观察,并依次记录下延续时间。
采用选择法测时,应特别注意掌握定时点。记录时间时仍在进行的工作组成部分,应不予观察。当所测定的各工序或操作的延续时间较短时,连续测定比较困难,用选择法测时比较方便且简单。
b.接续法测时。
接续法测时是连续测定一个施工过程各工序或操作的延续时间。接续法测时每次要记录各工序或操作的终止时间,并计算出本工序的延续时间。
接续法测时也称作连续法测时。它比选择法测时准确、完善,但观察技术也较之复杂。它的特点是在工作进行中和非循环组成部分出现之前一直不停止码表,秒针走动过程中,观察者根据各组成部分之间的定时点,记录它的终止时间,再用定时点终止时间之间的差表示各组成部分的延续时间。
② 测时法的观察次数。
由于测时法是属于抽样调查的方法,为了保证选取样本的数据可靠,需要对于同一施工过程进行重复测时。一般来说,观测的次数越多,资料的准确性越高,但要花费较多的时间和人力,这样既不经济,也不现实。确定观测次数较为科学的方法,应该是依据误差理论和经验数据相结合的方法来判断。很显然,需要的观察次数与要求的算术平均值精确度及数列的稳定系数有关。
(2)写实记录法。
写实记录法是一种研究各种性质的工作时间消耗的方法,包括基本工作时间、辅助工作时间、不可避免中断时间、准备与结束时间以及各种损失时间。采用这种方法,可以获得分析工作时间消耗和制订定额所必需的全部资料。这种测定方法比较简便、易于掌握,并能保证必需的精确度。因此,写实记录法在实际中得到了广泛应用。
写实记录法的观察对象,可以是一个工人,也可以是一个工人小组。当观察由一个人单独操作或产品数量可单独计算时,采用个人写实记录。如果观察工人小组的集体操作,而产品数量又无法单独计算时,可采用集体写实记录。
① 写实记录法的种类。
写实记录法按记录时间的方法不同分为数示法、图示法和混合法三种,计时一般采用有秒针的普通计时表即可。
a.数示法写实记录。
数示法的特征是用数字记录工时消耗,是三种写实记录法中精确度较高的一种,精确度达5s,可以同时对两个工人进行观察,适用于组成部分较少而且比较稳定的施工过程。数示法用来对整个工作班或半个工作班进行长时间观察,因此能反映工人或机器工作日全部情况。
b.图示法写实记录。
图示法是在规定格式的图表上用时间进度线条表示工时消耗量的一种记录方式,精确度可达30 s,可同时对3个以内的工人进行观察。这种方法的主要优点是记录简单,时间一目了然,原始记录整理方便。
c.混合法写实记录。
混合法吸取数字和图示两种方法的优点,以图示法中的时间进度线条表示工序的延续时间,在进度线的上部加写数字表示各时间区段的工人数。混合法适用于3个以上工人工作时间的集体写实记录。
② 写实记录法的延续时间。
延续时间的确定,应立足于既不能消耗过多的观察时间,又能得到比较可靠和准确的结果。影响写实记录法延续时间的主要因素有:所测施工过程的广泛性和经济价值;已经达到的功效水准的稳定程度;同时测定不同类型施工过程的数目;被测定的工人人数以及测定完成产品的可能次数等。
(3)工作日写实法。
工作日写实法是一种研究整个工作班内的各种工时消耗的方法。
运用工作日写实法主要有两个目的、一是取得编制定额的基础资料;二是检查定额的执行情况,找出缺点,改进工作。当用于第一个目的时,工作日写实的结果要获得观察对象在工作班内工时消耗的全部情况,以及产品数量和影响工时消耗的影响因素。其中,工时消耗应该按工时消耗的性质分类记录。在这种情况下,通常需要测定3~4次。当用于第二个目的时,通过工作日写实应该做到:查明工时损失量和引起工时损失的原因,制订消除工时损失、改善劳动组织和工作地点组织的措施;查明熟练工人是否能发挥自己的专长,确定合理的小组编制和合理的小组分工;确定机器在时间利用和生产率方面的情况,找出使用不当的原因,制订改善机器使用情况的技术组织措施;计算工人或机器完成定额的实际百分比和可能百分比。在这种情况下,通常需要测定1~3次。工作日写实法与测时法、写实记录法相比较,具有技术简便、费力不多、应用面广和资料全面的优点,在我国是一种采用较广的编制定额的方法。工作日写实法的缺点:由于有观察人员在场,即使在观察前做了充分准备,仍免不了在工时利用上有一定的虚假性。
免责声明:以上内容源自网络,版权归原作者所有,如有侵犯您的原创版权请告知,我们将尽快删除相关内容。
