工程计价概述及基本原理

1.3.1 工程计价的含义

工程计价是指按照法律、法规和标准规定的程序、方法和依据,对工程项目实施建设的各个阶段的工程造价及其构成内容进行预测和确定的行为。

工程计价的含义应该从以下三方面进行解释:

(1)工程计价是工程价值的货币形式。

工程计价是指按照规定计算程序和方法,用货币的数量表示建设项目(包括拟建、在建和已建的项目)的价值。工程计价是自下而上的分部组合计价,建设项目兼具单件性与多样性的特点,每一个建设项目都需要按业主的特定需求进行单独设计、单独施工,不能批量生产和按整个项目确定价格,只能将整个项目进行分解,划分为可以按有关技术参数测算价格的基本构造要素(或称分部、分项工程),并计算出基本构造要素的费用。

(2)工程计价是投资控制的依据。

投资计划按照建设工期、工程进度和建设价格等逐年分月制定,正确的投资计划有助于合理有效地使用资金。工程计价的每一次估算对下一次估算都是严格控制的。具体说,后一次估算不能超过前一次估算的幅度。这种控制是在投资者财务能力限度内为取得既定的投资效益所必需的。工程计价基本确定了建设资金的需要量,从而为筹集资金提供了比较准确的依据。当建设资金来源于金融机构贷款时,金融机构在对项目的偿贷能力进行评估的基础上,也需要依据工程计价来确定给予投资者的贷款数额。

(3)工程计价是合同价款管理的基础。

合同价款是业主依据承包商按施工图完成的工程量,在历次支付过程中应支付给承包商的款额,是发包人确认后按合同约定的计算方法确定形成的合同约定金额、变更金额、调整金额、索赔金额等各工程款额的总和。合同价款管理的各项内容中始终有工程计价的存在:在签约合同价的形成过程中有招标控制价、投标报价以及签约合同价等计价活动;在工程价款的调整过程中,需要确定调整价款额度,工程计价也贯穿其中;工程价款的支付仍然需要工程计价工作,以确定最终的支付额。

1.3.2 工程计价的特征

1.单件性计价

每一项建设工程都有指定的专门用途,有不同的结构、造型和装饰,不同的建筑面积,建设时采用不同的工艺设备和建筑材料。即便是用途相同的建设工程,技术水平、建筑等级和建筑标准也有差别。建设工程还必须在结构、造型等方面适应工程所在地气候、地质地震水文等自然条件,适应当地的风俗习惯。这就使建设工程的实物形态千差万别。再加上不同地区构成投资费用的各种价值要素的差异,工程建设产品生产的单件性,决定了其工程造价的单件性。

2.多次性计价

建设工程周期较长,根据建设程序要分阶段进行,对应不同阶段也要相应的进行多次计价,同时对其进行监督和控制,以防工程费用超支。

为了适应工程建设过程中各方经济关系的建立,适应项目的决策、控制和管理的要求,需要对其进行多次性计价。

建设项目处于项目建议书阶段和可行性研究报告阶段,拟建工程的工程量还不具体,建设地点也尚未确定,工程造价不可能也没有必要做到十分准确,其名称为投资估算。

在设计工作阶段初期,对应初步设计的是设计概算或设计总概算,当进行技术设计或扩大初步设计时,设计概算必须做调整、修正,反映该工程的造价的名称为修正设计概算。(www.daowen.com)

进行施工图设计后,工程对象比初步设计时更为具体、明确,工程量可根据施工图和工程量计算规则计算出来,对应施工图的工程造价的名称为施工图预算

通过招投标由市场形成并经承发包方共同认可的工程造价是承包合同价,其中投资估算、设计概算、施工图预算都是预期或计划的工程造价。工程施工是一个动态系统,在建设实施阶段,有可能存在设计变更、施工条件变更和工料价格波动等影响,所以竣工时往往要对承包合同价做适当调整,局部工程竣工后的竣工结算和全部工程竣工合格后的竣工决算,是建设项目的局部和整体的实际造价。

3.组合性计价

工程造价计价的主要思路就是将建设项目细分至最基本的构造单元,找到了适当的计量单位及当时当地的单价,就可以采取一定的计价方法,进行分部组合汇总,计算出相应工程造价。工程计价的基本原理就在于项目的分解与组合。

4.方法的多样性

为了适应工程造价多次性的计价,不同的计价有各自不同的计价依据和计价体系。

1.3.3 工程计价基本原理

工程造价计价的主要思路也是将建设项目细分至最基本的构成单位(如分项工程),用其工程量与相应单价相乘后汇总,即为整个建设工程造价。工程造价计价顺序如图1.3所示。

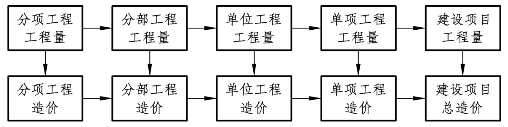

图1.3 工程造价计价顺序

工程造价计价的基本原理是

建筑安装工程造价 =∑[单位工程基本构造要素工程量(分项工程)×相应单价]

其中,单位工程基本构造要素即分项工程项目。定额计价时,是按工程建设定额划分的分项工程项目;清单计价时,是指清单项目。工程量是指根据工程建设定额的项目划分和工程量计算规则计算分项工程实物量。工程实物量是计价的基础。目前,工程量计算规则包括两大类:

(1)国家标准《建设工程工程量清单计价规范》各附录中规定的计算规则;

(2)各类工程建设定额规定的计算规则;

相应单价是指与分项工程相对应的单价。定额计价时是指定额基价,即包括人工、材料、机械台班费用;清单计价时是指综合单价,除包括人工、材料、机械台班费以外,还包括企业管理费、利润和风险因素。
