1)登杆前,杆必须立稳夯实,埋深要符合要求。检查安全带和脚扣,不得有任何损伤、裂纹。
2)应根据杆径选择合适的大、中、小号脚扣,鞋穿得不要太单薄,脚扣皮带系得不要太紧也不要太松,应事先试好。系好安全带,安全带的腰带不要系在腰上,要系在臀部的上部,并且松紧要适中。
3)将工具袋装好工具,如锤子、扳手、板牙(和线路用的螺栓对应)、螺母、平垫圈、弹簧垫圈、盒尺等,跨在肩上;把绳子(ϕ8~ϕ10mm,长度大于杆长)系在安全带右侧的金属钩上(以右手有力为准),另端撒开;戴好线手套。
4)在受电侧将左脚脚扣扣在杆上,距地面300~500mm,将右脚脚扣扣在杆上,距地面700~900mm,然后抬起左脚套入扣靴内,右手抱杆,臀部后倾,左腿和右手同时用力即可上一步。这时将右脚套入扣靴内,左手抱杆,臀部后倾,松开右手并沿杆上移,右腿和左手同时用力,同时左脚带动脚扣离开杆体向上移动,即可又上一步。左脚上抬后即可扣住杆体,松开左手上移,右手抱杆,臀部后倾,同时用力,即可又上一步,轮番上述动作即可到达安装位置。也可在地面上将脚套入扣靴内,按上述的动作要求进行登杆。

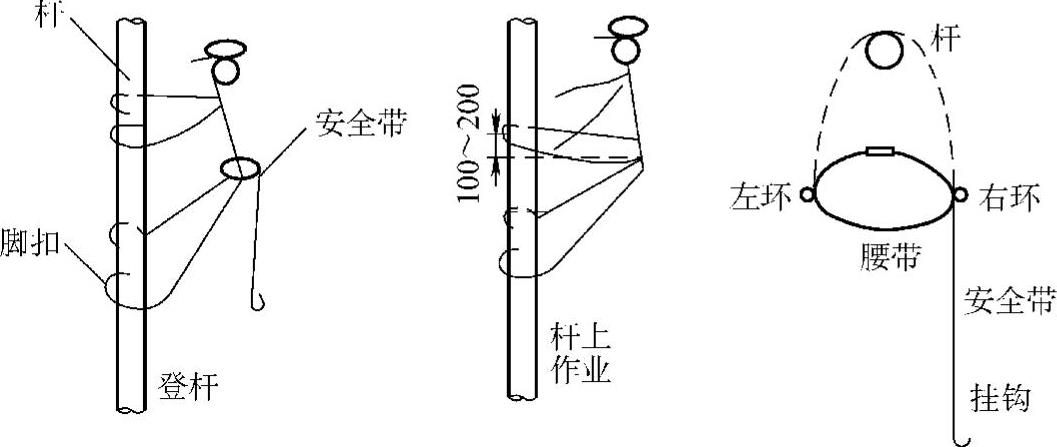

登杆时必须做到:脚扣要与杆体蹬紧,臀部始终保持后倾,双手抱紧杆体,如图5-1所示。
5)到达安装位置后,两脚蹬紧脚扣,左手抱杆,臀部后倾,松开右手,右手解开右侧安全带的金属挂钩并手持挂钩抱住杆从杆后交于左手,这时右手紧抱杆身,左手松开杆体并持挂钩即可挂在左侧的环上;这时两腿受力蹬住脚扣,臀部向后用力并使安全带撑紧,安全带与杆体的接触部分要高于臀部的腰带,双手即可松开作业,如图5-1所示。
调整在杆上的位置,面向来电方向。
6)在杆上做好准备后,杆下人即可将最下层的横担系好在绳子上(杆下人应将U形抱箍装好,套上螺母及垫圈),然后离开杆3m以外,杆上人即可用绳子将横担拉到作业位置。先把横担放在与杆撑紧的安全带上,解开绳扣并把绳子放下。(www.daowen.com)
7)双手将横担举起超过杆顶,把U形抱箍套在杆上并将其落至安装要求的位置(事先已用尺子量好),先将螺母稍紧,杆下人即可在顺线路方向(离开杆8m以外)观测大面横担是否水平,并指挥杆上人调整。然后杆下人再到与线路垂直方向观测小面横担是否歪斜,并指挥杆上人调整。最后杆下人还应在大小面各复查一次,无误后,杆上人即可用扳手将U形抱箍的螺母紧死。调整时可用锤子轻击横担。
8)杆上人可将安全带调整到横担的上面,即右手抱杆(在横担下面),左手解开挂钩并从杆后交至右手,右手持挂钩后从横担上面交至左手,左手再把挂钩与左环挂好,这样做的目的是为了安全。同时可将工具袋挂在横担上。
9)杆上人即可用上述方法与杆下人配合几次将中层横担、上层横担、杆顶铁头、拉线抱箍(带心形环)、直瓶、悬垂或绝缘子串等组装件安装好。
10)在杆上检查无误并无存放的工具、小件后,先将工具袋用绳子送下,然后即可将安全带解开,按登杆的要领和相反的动作从杆上爬下,到杆底(地面)后即可把脚从扣靴中抽出。
11)杆上作业项目较多或金具横担较重时,可两人或三人同时在杆上作业。双脚可倒换上下位置暂缓休息。横担装好后也可将脚扣暂时取下,站在横担上作业,但必须系好安全带,脚扣可用绳子送至地面也可挂在横担上。双杆也可杆上作业,但必须在排杆时将安装尺寸及位置标出,保证两排中心线平行及其他技术要求,立杆后将两杆找正等。每杆一人或两人,两杆要配合默契。要求登杆者应事先反复练习登杆,并空手作业,演示安装项目。然后再用轻横担进行拉上、安装、拆下、安装反复练习。最后再用重横杆练习,直到熟练掌握。
