为了取得施工成本管理的理想效果,应当从多方面采取措施实施管理,通常可以将这些措施归纳为组织措施、技术措施、经济措施、合同措施。
1.组织措施
组织措施是从施工成本管理的组织方面采取的措施。施工成本控制是全员的活动,如实行项目经理责任制,落实施工成本管理的组织机构和人员,明确各级施工成本管理人员的任务和职能分工、权利和责任。施工成本管理不仅是专业成本管理人员的工作,各级项目管理人员都负有成本控制责任。组织措施的另一方面是编制施工成本控制工作计划,确定详细的工作流程。要做好施工采购规划,通过生产要素的优化配置、合理使用、动态管理,可以有效地控制实际成本;加强施工定额管理和施工任务单管理,控制活劳动和物化劳动的消耗;加强施工调度,避免因施工计划不周和盲目调度,造成窝工损失、机械利用率降低、物料积压等而使施工成本增加。组织措施是其他各类措施的前提和保障,而且一般不需要增加什么费用,运用得当可以收到良好的效果。

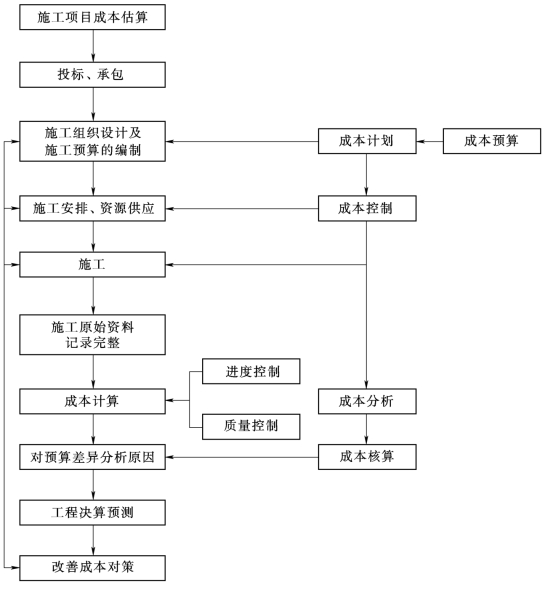

图5-1 施工成本管理的一般程序
2.技术措施(www.daowen.com)
施工过程中降低成本的技术措施包括进行技术经济分析,确定最佳的施工方案;结合施工方法,进行材料使用的比选,在满足功能要求的前提下,通过代用、改变配合比、使用添加剂等方法降低材料消耗的费用;确定最合适的施工机械、设备使用方案;结合项目的施工组织设计及自然地理条件,降低材料的库存成本和运输成本;应用先进的施工技术,运用新材料,使用新开发的机械设备等。在实践中,还要避免仅从技术角度选定方案,而忽视对其经济效果的分析论证。
技术措施不仅对解决施工成本管理过程中的技术问题是不可以少的,而且对纠正施工成本管理目标偏差也有相当重要的作用。因此,运用技术纠偏措施的关键,一是要能提出多个不同的技术方案;二是要对不同的技术方案进行技术经济分析。
3.经济措施
经济措施是最易为人们所接受和采用的措施。管理人员应编制资金使用计划,确定、分解施工成本管理目标。对施工成本管理目标进行风险分析,并制订防范性对策。对各种支出,应认真做好资金的使用计划,并在施工中严格控制各项开支。及时准确地记录、收集、整理、核算实际发生的成本。对各种变更,要及时做好增减账,及时落实业主签证,及时结算工程款。通过偏差分析和未完工工程预测,可发现一些潜在的问题引起未完工程施工成本增加,对这些问题应以主动控制为出发点,及时采取预防措施。由此可见,经济措施的运用绝不仅仅是财务人员的事情。
4.合同措施
采用合同措施控制施工成本,应贯穿整个合同周期,包括从合同谈判开始到合同终结的全过程。首先是选用合适的合同结构,对各种合同结构模式进行分析、比较,在合同谈判时,要争取选用适合于工程规模、性质和特点的合同结构模式。其次,在合同的条款中应仔细考虑一切影响成本和效益的因素,特别是潜在的风险因素。通过对引起成本变动的风险因素的识别和分析,采取必要的风险对策,如通过合理的方式,增加承担风险的个体数量,降低损失发生的比例,并最终使这些策略反映在合同的具体条款中。在合同执行期间,合同管理的措施既要密切注视对方合同执行的情况,以寻求合同索赔的机会;同时也要密切关注自己履行合同的情况,以防止被对方索赔。
