【摘要】:施工时,按照从左岸至右岸的顺序,依次“Ⅰ段→Ⅱ段→Ⅲ段→Ⅳ段”组织施工。表4-15坝体工程各施工段施工过程的流水节拍情况表(三)计算流水步距鉴于本坝体工程每个施工过程在施工段上的多数流水节拍不全相同,可按照潘特考夫斯基法计算流水步距,再将相邻两个专业班组最大限度地搭接起来,从而保证非节奏流水施工连续、流畅施工。

坝体施工流水方案优化

(一)划分施工段

根据本工程所处地形特点和水利施工的特点,依据施工缝设置位置将整个坝体施工范围划分为Ⅰ、Ⅱ、Ⅲ、Ⅳ4个施工段,需要说明的是由于受地形限制,Ⅳ段的工程数量略大于其他三段。因此,施工段数m=4。

施工时,按照从左岸至右岸的顺序,依次“Ⅰ段→Ⅱ段→Ⅲ段→Ⅳ段”组织施工。

(二)计算施工过程数

根据钢筋混凝土坝体施工的工艺特点,每个施工段均包括“基础和垫层施工(A)→坝体钢筋工程(B)→坝体模板工程(C)→坝体混凝土工程(D)→养护和分层拆模(E)”。因此,坝体主体结构的施工过程数n=5,对每个施工过程组织专业班组。

根据本工程施工前排定的材料和劳动力供应计划表,拟定坝体结构各施工段的各施工过程流水节拍情况,见表4-15。

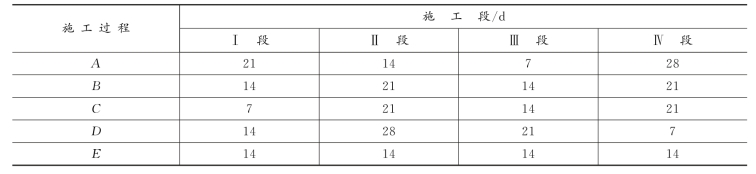

表4-15 坝体工程各施工段施工过程的流水节拍情况表

(三)计算流水步距

鉴于本坝体工程每个施工过程在施工段上的多数流水节拍不全相同,可按照潘特考夫斯基法计算流水步距,再将相邻两个专业班组最大限度地搭接起来,从而保证非节奏流水施工连续、流畅施工。

流水步距计算过程如下:

(1)计算KA—B

因此,(www.daowen.com)

KA—B=3

(2)同理,可计算得到KB—C=4,KC—D=2,KD—E=5。

(四)组织搭接施工和计算总工期

1.计算流水工期

TL=∑Ki,i+1+Tn

式中 TL——计算工期;

∑Ki,i+1——所有流水节拍的和;

Tn——最后一个专业班组在各个施工段上的流水节拍的和。

因此,

TL=(3+4+2+5)+(2+2+2+2)=22(周)=154(d)

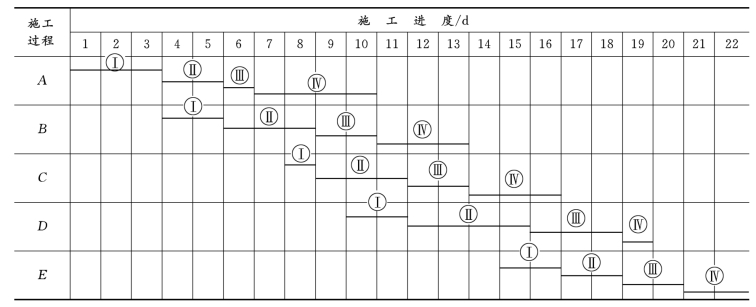

2.绘制流水施工进度图(表4-16)

表4-16 流水施工进度图
