理论教育 无节奏流水施工组织及其工期规划

无节奏流水施工组织及其工期规划

时间:2023-07-01 理论教育 版权反馈
【摘要】:根据流水施工节拍特征的不同,常用的专业流水施工方式有等节拍专业流水、异节拍专业流水和无节奏专业流水等几种方式。试求各施工过程之间的流水步距及该工程的工期,并绘制流水施工进度表。试组织这6幢住宅楼基础工程的流水施工。(三)无节奏流水施工无节奏流水施工是指在组织流水施工时,全部或部分施工过程在各个施工段上的流水节拍不相等的流水施工。相邻施工过程的流水步距不全相等,且差异很大。

无节奏流水施工组织及其工期规划

根据流水施工节拍特征的不同,常用的专业流水施工方式有等节拍专业流水、异节拍专业流水和无节奏专业流水等几种方式。

(一)等节拍流水施工

等节拍流水施工是指各个施工过程的流水节拍均为常数的一种流水施工方式,即同一施工过程在各施工段上的流水节拍都相等,并且不同施工过程之间的流水节拍也相等的一种流水方式。它有以下几种基本特点。

(1)如有n个施工过程,流水节拍彼此相等。

(2)流水步距彼此相等,而且等于流水节拍。

(3)每个专业工作队都能够连续施工,施工段没有空闲。

(4)专业工作队数(n1)等于施工过程数(n)。

工期可按式(4-18)进行计算:

式中 T——流水施工总工期;

m——施工段数;

n——施工过程数;

k——流水步距。

j——施工过程编号,1≤j≤n;

Zj,j+1——j与j+1两施工过程间的技术间歇时间;

Gj,j+1——j与j+1两施工过程间的组织间歇时间;

Cj,j+1——j与j+1两施工过程间的平行搭接时间。

【例4-6】 某基础工程包括3个单元,各分项工程的工程量为:挖土187m3/单元;扎筋2.53t/单元;浇混凝土50m3/单元;砌基础墙90m3/单元;回填土130m3/单元,混凝土完工后应留3d的养护期,工种产量表见表4-9,请组织等节拍流水施工,并绘进度计划表。

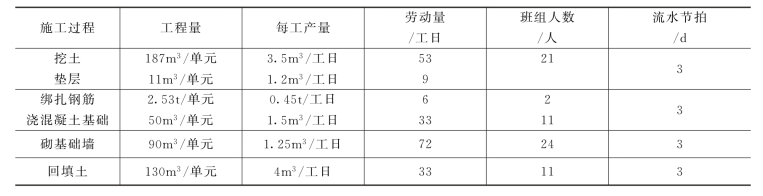

表4-9 工种产量表

【解】:

(1)划分施工过程。

挖土及垫层相邻工序,且垫层劳动量相对较小,故合并成挖土垫层一道工序;绑扎钢筋与浇混凝土基础为相邻工序,且绑扎钢筋劳动量相对较小,故合并成钢筋混凝土基础一道工序,即总工序由6个合并成4个,即n=4。

(2)确定主要施工过程施工人数并计算流水节拍。

各施工过程分别按劳动定额参考班组人数一一计算出各施工时间,取最长的时间为流水节拍,此过程略去,最后由挖土垫层过程的时间为最长,即流水节拍为:

(3)确定其他各施工过程班组人数。进行反算,以混凝土基础为例:

扎筋:

浇混凝土:

其他标于表上,略。

(4)计算工期:

T=(m+n-1)×k+∑Zj,j+1+∑Gj,j+1-∑Cj,j+1

=(4+3-1)×3+3+0-0=21(d)

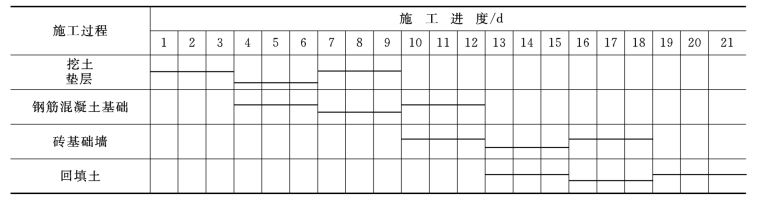

(5)绘制进度表,见表4-10所示。

表4-10 施工进度表

(二)异节拍流水施工

异节拍流水施工是指同一施工过程在各施工段上的流水节拍都相等,不同施工过程之间的流水节拍不全相等的一种流水方式。

异节拍流水可分为:异步距异节拍流水和等步距异节拍流水两种。

1.异步距异节拍流水施工

异步距异节拍流水施工有以下几个特点。

(1)同一施工过程流水节拍相等,不同施工过程之间的流水节拍不一定相等。

(2)各个施工过程之间的流水步距不一定相等。

(3)各施工班组能够在施工段上连续作业,但有的施工段之间可能有空闲。

(4)专业工作队数等于施工过程数,即n1=n。

异步距异节拍流水施工主要参数的确定:

(1)确定流水步距:

a.当tj≤tj+1时:

Kj,j+1=tj

b.当tj>tj+1时:

Kj,j+1=mtj-(m-1)tj+1

(2)计算工期:

式中 tn——最后一个施工过程的流水节拍。

【例4-7】 某工程划分为A、B、C、D4个过程,分3个施工段组织施工,各施工过程的流水节拍分别为tA=3d,tB=4d,tC=5d,tD=3d;施工过程B完成后有2d技术间歇时间,施工过程D与C搭接1d。试求各施工过程之间的流水步距及该工程的工期,并绘制流水施工进度表。

【解】:

根据上述条件,按照流水步距的计算公式,分别求各流水步距:

KA,B =tA =3(d)

KB,C =tB =4(d)

KC,D=mtC-(m-1)tD=3×5-(3-1)×3=9(d)

根据上述结果,代入工期计算公式得:

T=∑Kj,j+1+mtn+∑Zj,j+1-∑Cj,j+1=(3+4+9)+3×3+2-1=26(d)

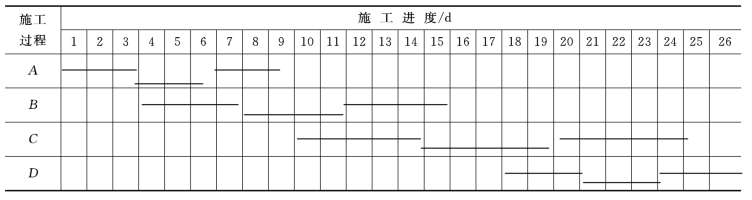

据此绘出施工进度表,见表4-11。

表4-11 施工进度表

(www.daowen.com)

2.等步距异节拍(即成倍节拍流水)流水施工

等步距异节拍流水施工有以下特点。

(1)同一施工过程在各施工段上的流水节拍彼此相等。

(2)不同施工过程在同一施工段上的流水节拍彼此不等,但互为倍数关系。

(3)流水步距彼此相等,且等于各流水节拍的最大公约数,即:K=最大公约数{t1,t2,…,tn}。

(4)各专业工作队都能保证连续施工,施工段没有空闲。

(5)专业工作队数大于施工过程数,即n1>n。

等步距异节拍流水施工主要参数的确定:

(1)确定流水节拍。

(2)确定流水步距;Kb=最大公约数{tj}。

(3)专业工作队数目的确定。

式中 bj——某施工过程的专业工作队数目;

Kb——成倍节拍流水的流水步距;

n1——专业工作队总数,n1=

(4)确定计划总工期。

【例4-8】 某住宅小区共有6幢同类型的住宅楼基础工程施工,其基础施工划分为挖基槽、做垫层、砌筑砖基础、回填土等4个施工过程,它们的作业时间分别为:t1=4d,t2=2d,t3=4d,t4=2d。试组织这6幢住宅楼基础工程的流水施工。

【解】:

(1)确定流水步距。

K=最大公约数{4,2,4,2}=2(d)

(2)确定工作队数。

(3)计算总工期。

T=(m+n1-1)Kb-∑Cj,j+1+∑Zj,j+1

T=(6+6-1)×2-0+0=22(d)

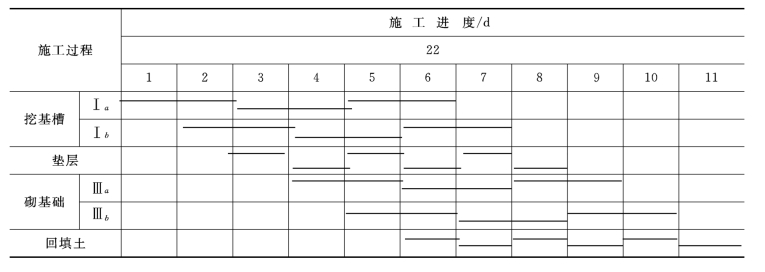

(4)绘制流水施工进度图表,见表4-12。

(三)无节奏流水施工

无节奏流水施工是指在组织流水施工时,全部或部分施工过程在各个施工段上的流水节拍不相等的流水施工。这种施工是流水施工中最常见的一种。

表4-12 施工进度表

1.无节奏流水施工的特点

(1)各施工过程在各施工段的流水节拍不全相等。

(2)相邻施工过程的流水步距不全相等,且差异很大。

(3)专业工作队数等于施工过程数,即n1=n。

(4)各专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间。

2.流水步距的确定

在无节奏流水施工中,通常采用累加数列错位相减求最大差法计算流水步距。由于这种方法是由潘特考夫斯基(译音)首先提出的,故又称为潘特考夫斯基法。这种方法简捷、准确,便于掌握。

累加数列错位相减取最大差法有以下基本步骤。

(1)对每一个施工过程在各施工段上的流水节拍依次累加,求得各施工过程流水节拍的累加数列。

(2)将相邻施工过程流水节拍累加数列中的后者错后一位,相减后求得一个差数列。

(3)在差数列中取最大值,即为这两个相邻施工过程的流水步距。

3.无节奏流水施工工期的计算

式中 T——流水施工总工期;

∑Kj,j+1——各施工过程(或专业工作队)之间流水步距之和;

∑tn——最后一个施工过程(或专业工作队)在各施工段流水节拍之和;

j——施工过程编号,1≤j≤n;

Zj,j+1——j与j+1两施工过程间的技术间歇时间;

Gj,j+1——j与j+1两施工过程间的组织间歇时间;

Cj,j+1——j与j+1两施工过程间的平行搭接时间。

【例4-9】 某工程由3个施工过程组成,分为4个施工段进行流水施工,其流水节拍(d)见表4-13,试确定流水步距。

【解】:

(1)求各施工过程流水节拍的累加数列。

施工过程Ⅰ:2,5,7,8

施工过程Ⅱ:3,5,9,11

施工过程Ⅲ:3,7,9,11

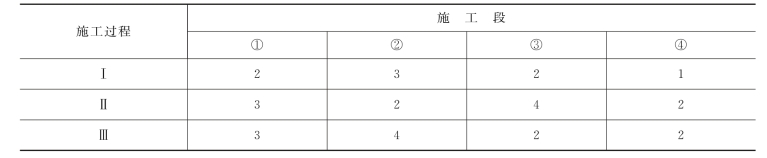

表4-13 某工程流水节拍表

(2)错位相减求得差数列。

(3)在差数列中取最大值求得流水步距。

施工过程Ⅰ与Ⅱ之间的流水步距:K1,2=max{2,2,2,-1,-11}=2(d)。

施工过程Ⅱ与Ⅲ之间的流水步距:K2,3=max{2,2,2,-1,-11}=2(d)。

(4)流水施工工期的确定。

由于本例中没有组织间歇、工艺间歇及提前插入,根据式(4-21),则其流水施工工期为:

T=(2+3)+(3+4+2+2)=16(d)

免责声明:以上内容源自网络,版权归原作者所有,如有侵犯您的原创版权请告知,我们将尽快删除相关内容。

我要反馈
