水利工程施工中可以采用“流水施工”组织作业的方式,这种方式能使施工过程连续、均衡,从而降低工程成本、提高施工单位经济效益。

一个工程项目可以分解为若干个施工对象,一个施工对象又可以分解为若干个施工过程,这些施工对象和它们施工过程的先后顺序和平行搭接施工,则形成了不同的施工组织方式。考虑工程项目的施工特点、工艺流程、资源利用、平面或空间布置等要求,施工组织方式可以采用依次、平行、流水等方式。

1.依次施工

依次施工方式是将拟建工程项目中的每一个施工对象分解为若干个施工过程,按施工工艺要求依次完成每一个施工过程;当一个施工对象完成后,再按同样的顺序完成下一个施工对象,依次类推,直至完成所有施工对象。依次施工方式具有以下几个特点。

(1)没有充分地利用工作面进行施工,工期长。

(2)如果按专业成立工作队,则各专业队不能连续作业,有时间间歇,劳动力及施工机具等资源无法均衡使用。

(3)如果由一个工作队完成全部施工任务,则不能实现专业化施工,不利于提高劳动生产率和工程质量。

(4)单位时间内投入的劳动力、施工机具、材料等资源量较少,有利于资源供应的组织。

(5)施工现场的组织、管理比较简单。

2.平行施工

平行施工方式是组织几个劳动组织相同的工作队,在同一时间、不同的空间,按施工工艺要求完成各施工对象。平行施工方式具有以下几个特点。

(1)充分地利用工作面进行施工,工期短。

(2)如果每一个施工对象均按专业成立工作队,则各专业队不能连续作业,劳动力及施工机具等资源无法均衡使用。(www.daowen.com)

(3)如果由一个工作队完成一个施工对象的全部施工任务,则不能实现专业化施工,不利于提高劳动生产率和工程质量。

(4)单位时间内投入的劳动力、施工机具、材料等资源量成倍地增加,不利于资源供应的组织。

(5)施工现场的组织、管理比较复杂。

3.流水施工

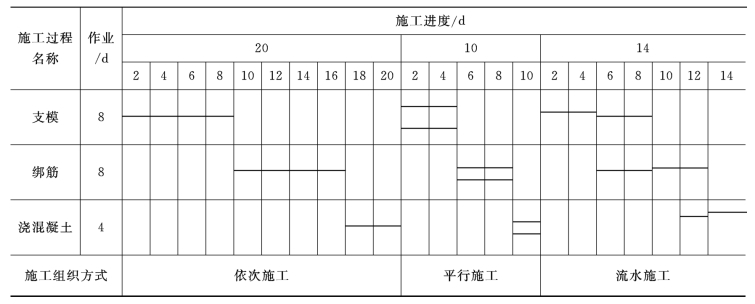

流水施工方式是将拟建工程项目中的每一个施工对象分解为若干个施工过程,并按照施工过程成立相应的专业工作队,各专业队按照施工顺序依次完成各个施工对象的施工过程,同时保证施工在时间和空间上连续、均衡和有节奏地进行,使相邻两专业队能最大限度地搭接作业。施工方式比较,见表4-8。流水施工方式具有以下几个特点。

(1)尽可能地利用工作面进行施工,工期比较短。

(2)各工作队实现了专业化施工,有利于提高技术水平和劳动生产率,也有利于提高工程质量。

(3)专业工作队能够连续施工,同时使相邻专业队的开工时间能够最大限度地搭接。

(4)单位时间内投入的劳动力、施工机具、材料等资源量较为均衡,有利于资源供应的组织。

(5)为施工现场的文明施工和科学管理创造了有利条件。
