【摘要】:节点最迟时间,即以该节点为结束节点的各项工序的最迟必须完成时间,以某节点结束的若干项工序的最迟必须完成时间一定是一相同的数值。图4-18双代号网络计划时间参数的计算结果节点时间参数计算方法和步骤:节点最早时间TE的计算。起点节点的最早时间等于零,即TE(始)=0其余节点的最早时间计算公式:节点最迟时间TL的计算。
节点时间参数只有两个,即节点最早时间和节点最迟时间,比较简单,所以在计算中特别是使用电子计算机进行时间参数计算时,经常是先计算节点时间参数,然后利用节点时间参数再进行其他时间参数的计算。
节点最早时间,即是以该节点为开始节点的各项工序的最早可能开始时间,从某一节点出发的若干项工序的最早可能开始时间一定是一相同的数值。节点最迟时间,即以该节点为结束节点的各项工序的最迟必须完成时间,以某节点结束的若干项工序的最迟必须完成时间一定是一相同的数值。

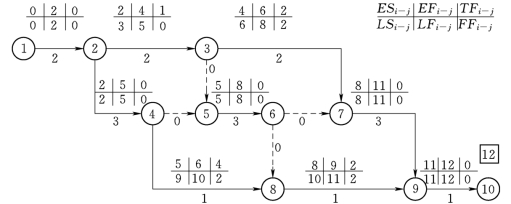

图4-18 双代号网络计划时间参数的计算结果
节点时间参数计算方法和步骤:
(1)节点最早时间TE的计算。计算从网络图的起点节点开始顺着箭头方向直至终点节点。
起点节点的最早时间等于零,即TE(始)=0
其余节点的最早时间计算公式:(www.daowen.com)
(2)节点最迟时间TL的计算。计算从网络图的终点节点开始,逆着箭头方向直到起点节点。
终点节点的最迟时间等于该节点的最早时间。
其余节点的最迟时间计算公式:
(3)计算出节点的最早时间和最迟时间,就相当于计算出网络图中各项工序的最早开始时间及最迟完成时间,由于TE(i)=ES(i—j)、TL(i)=LF(i—j),利用前面的有关公式可计算出各工序的EF(i—j)、LS(i—j),也可以用下列公式直接求出工序总时差及工序自由时差。
