【摘要】:(一)设计者对一期围堰混凝土的技术要求根据沙湾电站一期围堰的工作条件,对防渗墙混凝土提出如表7-38所示的要求。表7-39混凝土施工配合比注配料时,砂石骨料均以饱和面干状态控制。(三)围堰混凝土施工配合比物理力学试验结果见表7-40。试验结果弹性模量偏高,从而使模强比偏大较多,对防渗墙的安全是不利的。
(一)设计者对一期围堰混凝土的技术要求
根据沙湾电站一期围堰的工作条件,对防渗墙混凝土提出如表7-38所示的要求。
表7-38 一期围堰防渗墙混凝土技术要求
(二)一期围堰防渗墙混凝土配合比
围堰防渗墙混凝土配合比如表7-39所示。
表7-39 混凝土施工配合比
注 配料时,砂石骨料均以饱和面干状态控制。
(三)围堰混凝土施工配合比物理力学试验结果见表7-40。(www.daowen.com)
表7-40 混凝土施工配合比性能试验检测结果表
注 1.标准养护。
2.抗弯、抗渗试件的龄期为28d。
3.带*号数据为成都勘测设计研究院测试。
4.90d龄期,模强比为1470。
(四)围堰防渗墙混凝土钻孔取芯样试验
防渗墙新施工完成后,于2006年12月3日进行了现场钻孔取芯样,野外编号为BQ—J—01、BQ—J—0.6、BQ—J—08和BQ—J—10,并分别进行了抗压强度、变形模量和抗渗试验,试验结果见表7-41。

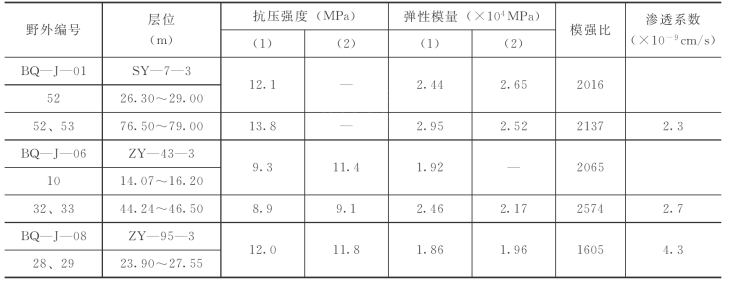

表7-41 混凝土钻孔芯样抗压、弹性数量试验检测结果表
注 1.试件均为非标准件(芯样直径11.5cm)。
2.取样日期:2006年12月3日。
3.弹性模量:40%破坏荷载所对应的弹性模量。
试验结果弹性模量偏高,从而使模强比偏大较多,对防渗墙的安全是不利的。
