【摘要】:对旧轴瓦重新挂瓦后,应对其进行加工。首先是将上、下轴瓦的接合面以轴瓦的瓦胎结合面找正,并在同一平面上,在铣床或刨床上加工该结合面上的合金浇口与瓦胎焊材齐平,若瓦胎的结合面因加热后轻微变形,应同时精修整该平面。较长的轴瓦,可用两只卡箍。装合并的轴瓦于车床,并且旋转轴瓦找正上、下轴瓦的结合面,通过机床主轴的旋转中心,按照图纸要求加工轴瓦内孔及端面。

轴瓦挂瓦后的加工的分析介绍

(1)对旧轴瓦重新挂瓦后,应对其进行加工。首先是将上、下轴瓦的接合面以轴瓦的瓦胎结合面找正,并在同一平面上,在铣床或刨床上加工该结合面上的合金浇口与瓦胎焊材齐平,若瓦胎的结合面因加热后轻微变形,应同时精修整该平面。

(2)上下轴瓦结合面合并时必须检查接合面是否全部贴合,若贴合不好,应采用刮研方法来消除加工误差。

(3)将上下轴瓦合并用定位销固定。若无定位销时,将上下轴瓦结合面对齐后,其合并方法有下列几种:

1)焊接。将上、下两个半瓦以精加工出的结合面相贴合后焊接(点焊),点焊时可先用卡箍紧固,点焊部位一般为轴瓦的两端面。

2)夹具。即用卡箍将上、下轴瓦合并固定。卡箍用扁钢或薄钢板制成,按照轴瓦外圆弯曲成形并钻孔,使用时螺栓紧固。较长的轴瓦,可用两只卡箍。

3)黏接。利用无机黏接剂合并半瓦,可代替上述两种方法,工艺简单。第一种:502胶,室温固化。第二种:202胶,甲、乙两组按1∶5调和,在160℃保温150min固化。第三种:聚氨酯(101),甲、乙两组按100∶(10~50)调和,室温固化。

(4)装合并的轴瓦于车床,并且旋转轴瓦找正上、下轴瓦的结合面,通过机床主轴的旋转中心,按照图纸要求加工轴瓦内孔及端面。

注意加工内孔时,内孔在直径方向上应留0.1~0.15mm的刮削余量。(www.daowen.com)

(5)按照图纸要求加工各油楔或孔(即余下加工面)。

轴瓦无图样或油槽没有明确尺寸时,开油槽的尺寸可参考见表7-7。

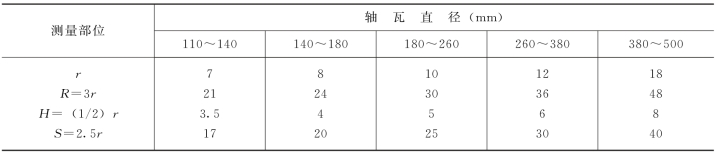

表7-7 轴瓦油沟尺寸

注 轴瓦油沟形状及尺寸,如图7-10所示。

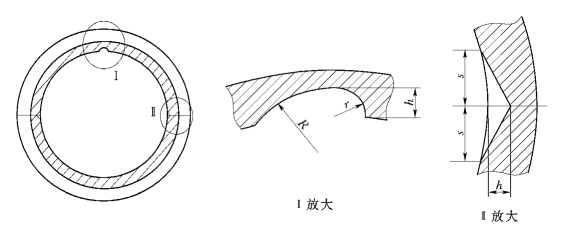

图7-10 轴瓦油沟形状及尺寸

在开油槽时,要注意在下轴瓦受力部位不许开油槽,同时轴瓦内的油槽不可通过轴瓦,以免产生漏油,降低轴瓦的润滑效果和冷却效果。
