【摘要】:在导水机构进行预装时,可同时进行转动部分装配工作。连接丝扣部分,底孔应用面团、白布等进行彻底清洁,并对丝扣部分用什锦锉等进行仔细修磨,且涂二硫化钼或黄油进行预装配。如果这两部分是分开的,则在转轮法兰连接完成后必须安装上下部转动止漏环,并且进行测圆工作。

导水机构转动部分装配技巧

在导水机构进行预装时,可同时进行转动部分装配工作。

(一)主轴与转轮的连接

在主轴与转轮连接前,应先对主轴、转轮、连轴螺栓螺母等进行彻底清扫,检查各加工面有无毛刺或凹凸不平之处。

1.加工面清扫修磨

对于转轮和水机主轴法兰结合面、止口部分,要用细油石,进行精细修磨,除去高点、毛刺和尖角。修磨完后用手感检查一遍,然后用酒精擦洗法兰结合面和止口部分。同时注意防尘工作。

2.对连轴螺栓、螺母、螺栓底孔进行预装配

中小型混流式水轮机中主轴和转轮的连接一般是将螺柱底孔直接设置在转轮法兰面,因此在连轴之前,先对螺栓和螺栓底孔、螺母底进行预装配,以免正式安装时发生“咬死”现象。连接丝扣部分,底孔应用面团、白布等进行彻底清洁,并对丝扣部分用什锦锉等进行仔细修磨,且涂二硫化钼或黄油进行预装配。螺栓拧进底孔应无晃动,灵活轻便进退自如,螺母和螺栓的配合应能灵活进退。

3.主轴与转轮连接

由于不需要从转轮下面穿螺栓,因此连轴时,可将转轮直接置于放有橡胶板或薄木板的地面上进行连轴工作,先在两个螺孔中拧进两颗主轴螺栓作导向用,然后用绸布、酒精彻底打扫主轴和转轮的法兰面,将主轴吊起,对准转轮徐徐下落,待主轴快要落进螺孔时,转动主轴,对正安装标记,在导向螺栓导向下将主轴落进转轮止口。到位后在螺栓丝扣部分涂上润滑脂,目的是减少摩擦力,防止螺纹生锈,以利于下次检修拆卸。最后按编号穿上所有的连接螺栓,并将所有螺栓拧到位。

在互相对称方向初步拧紧4个螺母,再拧紧其他螺母,然后对螺栓进行打紧工作,目前主要用的方法是游击锤法和力矩扳手法。应该注意的是在打紧时要按对称方向逐一打紧,直到螺栓伸长值达到给定值或规定值。所有螺栓拧紧后,应用0.03mm的塞尺检查法兰合缝间隙,应不能通过,否则必须查明原因,重新进行连接工作。在组合缝间隙和螺栓伸长值符合条件的情况下,用电焊将螺母点焊固定在上法兰面上,防止螺母松脱造成事故。(www.daowen.com)

(二)其他零部件的安装

1.保护罩安装

在安装法兰保护罩之前,对保护罩要进行彻底的清洗工作,并将法兰保护罩涂上防锈漆。然后将法兰保护罩在法兰上方组合成整体后落在法兰上,用沉头螺钉固定在各连接螺栓的上端螺孔内,并在两侧面点焊加固,以免被水流冲击损坏。

2.泄水锥安装

将已组装好的主轴和转轮吊在三角支撑架上,如图3-25所示,然后通过减压孔利用钢绳将泄水锥吊起,小型泄水锥也可在底面直接提起,然后用螺栓将其固定在上冠上,螺栓要拧紧,组合缝要严密,安装好后一般将螺丝电焊固定或用锁片固定。再将螺栓孔用环氧树脂填平或用小铁片封堵,保证水流流畅。

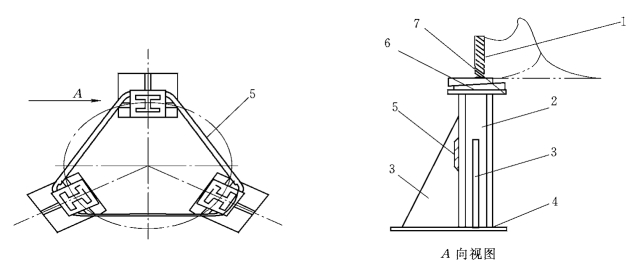

图3-25 泄水锥安装三角支承架

1—转轮下环;2—工字钢;3—加强筋;4—底板;5—联结条;6—楔子板;7—支板

3.其他部件的安装

中小型机组的转动部分,一般不用减压环,上下转动止漏环直接加工制造在转轮上下环上。如果这两部分是分开的,则在转轮法兰连接完成后必须安装上下部转动止漏环,并且进行测圆工作。止漏环安装完毕后才能进行法兰保护罩安装。在装有轴心补气装置的电站则还要进行轴心补气装置的安装。这部分装置的工作原理是,当尾水管真空度达到一定值时,轴心吸力空气阀自动开启,将气补进转轮腔内。吸力阀安装在上冠下端面上,吸力阀的安装工作要在泄水锥未安装时先行安装才方便施工,并且吸力阀安装前还要进行试验,以保证当真空值达一定值到时能准确开启补气。
