如何计算暴雨时程分配的设计方案

时间:2023-06-28 理论教育 版权反馈
【摘要】:如暴雨核心部分出现在后期,形成洪水的洪峰出现较迟,对水库安全影响较大。对暴雨核心部分24h暴雨的时程分配,时段划分视流域大小及汇流计算所用的时段而定,一般取1h、3h、6h、12h、24h控制。表7-2暴雨日程分配最大24h设计及典型暴雨的时程分配见表7-3。表7-3面设计暴雨量大24h的时程分配

如何计算暴雨时程分配的设计方案

一般采用典型暴雨同频率控制缩放。

1.典型暴雨的选择和概化

典型暴雨过程应在暴雨特性一致的气候区内选择有代表性的面雨量过程,若资料不足也可由点暴雨量过程来代替。所谓有代表性是指典型暴雨特征能够反映设计地区情况,符合设计要求,如该类型出现次数较多,分配形式接近多年平均和常遇情况,雨量大,强度也大,且对工程安全较不利的暴雨过程。如暴雨核心部分出现在后期,形成洪水洪峰出现较迟,对水库安全影响较大。在缺乏资料时,可以引用各省份水文手册中按地区综合概化的典型雨型(一般以百分数表示)。

2.缩放典型过程,计算设计暴雨的时程分配

选定了典型暴雨过程后,就可用同频率设计暴雨量控制方法,对典型暴雨分段进行缩放。不同时段控制放大时,控制时段划分不宜过细,一般以1d、3d、7d控制。对暴雨核心部分24h暴雨的时程分配,时段划分视流域大小及汇流计算所用的时段而定,一般取1h、3h、6h、12h、24h控制。

【例7-1】

解(1)某流域百年一遇各种时段设计暴雨量见表7-1。

表7-1 各时段设计暴雨量(www.daowen.com)

(2)选定的典型暴雨日程分配和设计暴雨日程分配计算见表7-2。

表7-2 暴雨日程分配(同频率法)

(3)最大24h设计及典型暴雨的时程分配见表7-3。

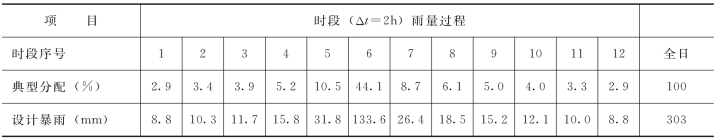

表7-3 面设计暴雨量大24h的时程分配(同倍比法)
