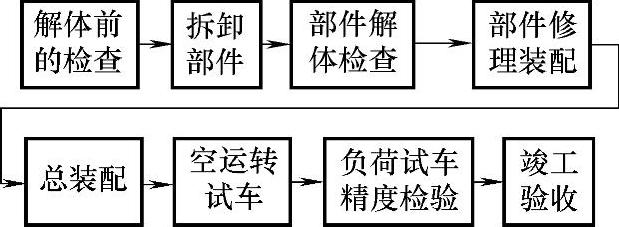

图6-3 风力机大修理作业程序
1.解体检查
风力机解体后,以设备管理部门主修技术人员为主,与现场修理技术人员和修理人员密切配合,及时检查零部件的磨损、失效情况,特别要注意在修前未发现或未预测到的问题,并尽快发出以下技术文件和图样。
1)修理技术任务书的局部修改与补充,包括修改、补充的修换件明细表及材料明细表。
2)按修理装配先后顺序的需要,尽快发出临时制造配件的图样和重要修复图样。修理单位计划调度员和修理工(组)长根据解体检查的结果及修改补充的修理技术文件,及时修改和调整修理作业计划。修改后的总停歇天数,原则上不得超过原计划的停歇天数。作业计划应张贴在施工现场,便于参加修理的人员随时了解施工进度要求。
3)临时配件制造。修复件和临时配件的修造进度,往往是影响修理工作不能按计划进度完成的主要因素。应按修理装配先后顺序的要求,对关键件逐件安排加工工序作业计划,采取有力措施,保证满足修理进度要求。
2.修理调度
修理工(组)长必须每日了解各部件的修理作业实际进度,并在作业计划上做出实际完成进度的标志。对发现的问题,凡现场能解决的应及时采取措施解决。如发现某项作业进度延迟,可根据网络计划中的时差,调动修理工人增加力量,把进度赶上去。对现场不能解决的问题,应及时向计划调度人员汇报。(www.daowen.com)
计划调度人员应每日检查作业计划的完成情况,特别要注意关键路线上的作业进度,并到现场实际观察检查,听取修理工人的意见和要求。对工(组)长提出的问题,要主动与技术人员联系商讨,从技术上和组织管理上采取措施及时解决。计划调度人员还应重视各工种作业衔接。利用班前、班后召开各工种负责人参加的简短会议,这是解决各工种作业衔接问题的好办法。
3.质量检查
修理人员在每道作业工序完毕经自检合格后,须经质量检查员检验确认合格后方可转入下道作业工序。对重要工序(如导轨磨削),质量检查员应在零部件上做出“检验合格”的标志,避免以后发生漏检质量问题时引起麻烦。
4.设备修理技术文件
1)风力机修理用技术文件的用途:一是修前准备材料、备件的依据;二是制定工时定额和费用预算的依据;三是编制修理作业计划的依据;四是指导修理作业;五是检查和验收修理质量的标准。
2)风力机大修理常用的修理技术文件包括:修理技术任务书、修换件明细表、材料明细表、修理工艺规程及修理质量标准。对于风力机项修,可按修理内容繁简,把上述各种修理技术文件的内容适当合并简化。
3)修理技术文件的正确性和先进性是衡量企业设备修理技术水平的主要标准之一。正确性是指能全面准确地反映设备修前的技术状况,制订切实有效的修理方案;先进性是指所采用的修理工艺不但先进适用,而且经济效益良好(停修时间短,修理费用低)。企业的设备管理部门不但要组织编制好修理技术文件,而且要组织认真执行,风力机修理解体检查后如发现磨损情况与事先预测的情况有出入,应对修理技术文件作必要的修正。风力机修理竣工验收后,应将修理技术文件随竣工验收报告单归档。积累这些材料既可供以后参考使用,又可据以分析了解设备的磨损规律,从而更有效地进行设备修理。
