电(动)化学注浆法施工工艺与流程优化

时间:2023-06-26 理论教育 版权反馈
【摘要】:图4.10电(动)化学注浆工艺流程框图硅化加固用的水玻璃应符合下列规定。采用压力及电动双液硅化法时,灌注溶液应根据地下水的流速按下列规定进行。3)当地下水流速大于3m/d时,应先将水玻璃与氯化钙溶液同时注入,然后轮流将水玻璃与氯化溶液注入。通电时间不得超过36小时。4)灌注溶液与通电工作须连续进行,不得中断。用硅化法形成的防渗帷幕,应在帷幕本身上作压水试验检查不透水性,单位吸水率不得大于设计要求的25%。

电(动)化学注浆法施工工艺与流程优化

(1)电(动)化学注浆工艺流程,如图4.10所示。

图4.10 电(动)化学注浆工艺流程框图

(2)硅化加固用的水玻璃应符合下列规定。

1)用于防渗加固的水玻璃模数不宜小于2.2,用于地基加固的水玻璃模数宜为2.5~3.3。

2)不溶于水的杂质含量不得超过2%。

(3)氯化钙溶液中的杂质在每一升溶液中不得超过60g,而悬浮颗粒不得超过1%,溶液中的p H值宜为5.5。

(4)硅化加固所需化学溶液的总用量,可参照下式计算:

式中 Q——溶液总用量,L;

V——硅化土的体积,m3

n——土的孔隙率

K——经验系数。

软土、粘性土、细砂K=0.3~0.5。

中砂、粗砂K=0.5~0.7。

砾砂K=0.7~1.0。

湿陷性黄土K=0.5~0.8[3]

(5)硅化用的化学溶液,应按照表4.3的规定选用。

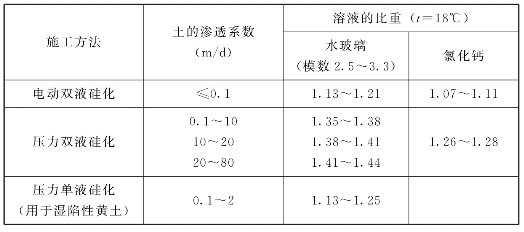

表4.3 硅化用的化学溶液

(6)注液管宜采用钢管,其内径为20~38mm。如用钢筋作为电极时,其直径不得小于22mm。

(7)压力硅化用的泵或空气压缩机,应能在6kg/cm2(表压)的压力以内,向每个注液管供应5~10L/min的溶液。

(8)管路系统的附件和设备,以及检验仪器(压力计)应符合规定的压力。

(9)设置注液管和电极棒宜采用打入法。如土层较深,宜事先钻孔至所需加固区域顶面以上2~3m,然后再采用打入法。钻孔的孔径应小于注液管和电极棒的外径。

(10)需加固的土层之上,应有不小于1m厚度的土层,否则应采取措施防止溶液上冒。

(11)打(钻)入注液管及电极棒,应采用导向装置。注液管底端间距的偏差不得超过20%,超过时应打补充注液管或拔出重打。(www.daowen.com)

(12)注液管打至设计标高并清理管中泥砂后,应及时向土中灌注溶液。

(13)硅化加固程序,应根据土的渗透性按下列顺序进行。

1)加固渗透系数相同的土层,应自上而下进行。

2)如土的渗透系数随深度而增大,应自下而上进行。

3)如相邻土层的土质不同,应首先进行加固渗透系数较大的土层。当加固的土层不厚时,应采用有孔部分较短的注液管。

(14)采用压力及电动双液硅化法时,灌注溶液应根据地下水的流速按下列规定进行。

1)当地下水流速小于1m/d时,先自上而下的灌注水玻璃,然后自下而上的灌注氯化钙溶液。

2)当地下水流速为1~3m/d时,轮流将水玻璃和氯化钙溶液注入。

3)当地下水流速大于3m/d时,应先将水玻璃与氯化钙溶液同时注入,然后轮流将水玻璃与氯化溶液注入。

(15)采用电动硅化法时,应符合下列规定。

1)直流电源的电压梯度宜为0.5~0.75V/cm。

2)对不需加固土层的注液管段应涂沥青绝缘,加固地区的地表水,应予疏干。

3)通电由注液开始,延续到溶液灌完后电流曲线下降趋于平衡时为止。通电时间不得超过36小时。

4)灌注溶液与通电工作须连续进行,不得中断。

5)灌注溶液的压力,一般不超过3kg/cm2(表压)。

(16)拔出注液管后,留下的孔洞,应用水泥砂浆或土料填塞。

(17)硅化地基的验收,砂土和黄土应在施工完毕15天以后进行,粘性土应在60天以后进行。

(18)砂土硅化后的强度,应取试块作无侧限抗压试验,其值不得低于设计强度的90%。粘性土硅化后,应按加固前后沉降观测的变化,或使用触探法探测加固前后土中阻力的变化,以确定其质量。黄土硅化后的质量,可视具体情况,采用上述两种方法之一进行检验。地基硅化后的整体性和外形,均可采用触探法检验。

(19)用硅化法形成的防渗帷幕,应在帷幕本身上作压水试验检查不透水性,单位吸水率不得大于设计要求的25%。

(20)硅化地基验收时,应提交下列资料。

1)施工记录(见附录A表A.18~表A.20)。

2)材料试验记录。

3)试块试验记录。

4)防渗帷幕的渗透观测和水位变化记录。

5)触探法测定阻力变化记录。

6)竣工剖面图和钻孔位置平面图
