理论教育 海上风电发电机组工程原理与施工过程介绍

海上风电发电机组工程原理与施工过程介绍

时间:2023-06-26 理论教育 版权反馈
【摘要】:目前国内海上风力发电机主要有5 k W、6 k W、7 kW,海上风电机组如图2-49所示。图2-47GustoMSC 2500 t自升式风电平台图2-48“龙源振华贰号”800 t自升式风电平台图2-49海上风电机组风机。图2-50风电安装船施工2)自升式风电平台施工过程介绍现场定位。图2-51沉桩施工图2-52沉桩运输船二次定位。如图2-54所示,组装好吊梁和索具,并挂于机舱和轮毂上,起吊兔耳组件与上塔筒进行安装,然后安装高强度螺栓并打好力矩。

海上风电发电机组工程原理与施工过程介绍

1)海上风电机组介绍

一个完整的海上风电场是由一定规模数量的单个风电机组和海底输电设备构成。单个的风电机组包括叶片、风机、塔身和基础部分。目前国内海上风力发电机主要有5 k W、6 k W、7 kW,海上风电机组如图2-49所示。

(1)叶片。通常海上风电机组上安装有三个叶片,而叶片的尺寸大小直接决定了海上风力发电机功率大小。

图2-47 GustoMSC 2500 t自升式风电平台

图2-48 “龙源振华贰号”800 t自升式风电平台

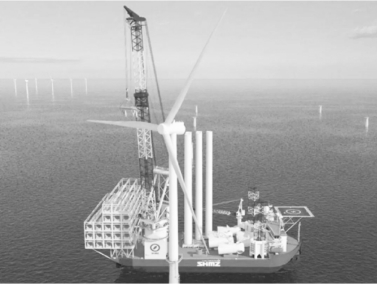

图2-49 海上风电机组

(2)风机。为风力发电的核心部分,主要由转子、风速计、控制器、发电机、变速器等部分组成。

(3)塔身。一般由空心的管状钢材制成,设计主要考虑在各种风况下的刚性和稳性,根据安装地点的风况、水况和风轮半径条件决定塔身的高度,使风叶片处于风力资源最丰富的高度。

(4)基础。由于海上风电机组的基础位于海上,增加了许多额外载荷和不确定因素,其设计较为复杂,结构形式也由于不同的海况而多样化,因而基础设计成为海上风电场设计的关键技术之一。

风电安装船在海上进行风电施工时(图2-50),需要克服恶劣的海洋自然条件,适应复杂的水下地质条件,符合艰巨的远程运输条件,还要具有综合的专业协作能力。

图2-50 风电安装船施工(www.daowen.com)

2)自升式风电平台施工过程介绍

(1)现场定位。保证机位中心在抱桩器中心处,以及图纸要求塔筒门方向进行定位。

(2)运输船定位。将运输船靠近平台,然后运输船抛锚,抛锚后通过绞锚,保证起吊单管桩的纵向中心与平台纵向中心在同一直线上,并且将运输船与平台船艉距离控制在一定范围内。

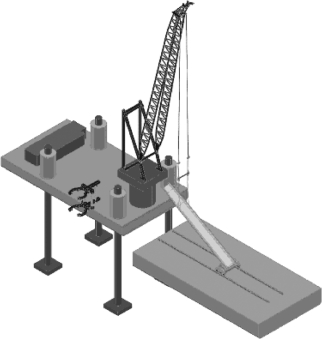

(3)沉桩施工。将索具组装好后挂于吊机钩头,再套入单桩吊耳上,然后通过滑道工装缓慢竖立单桩,如图2-51所示。

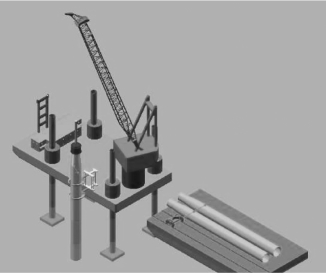

(4)沉桩。如图2-52所示,单桩竖立后旋转起重机臂架,将单桩套入抱装器,然后自沉打桩,再将索具松脱放置在平台上,再起吊打桩锤并套入单桩上端,接着进行压锤沉桩,直至设计标高,最后安装附属件。

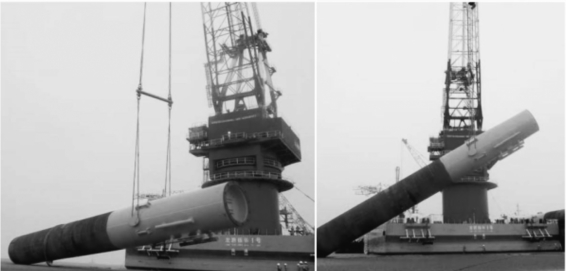

图2-51 沉桩施工

图2-52 沉桩

(5)运输船二次定位。将运输调整到与平台垂直位置,然后抛锚定位。

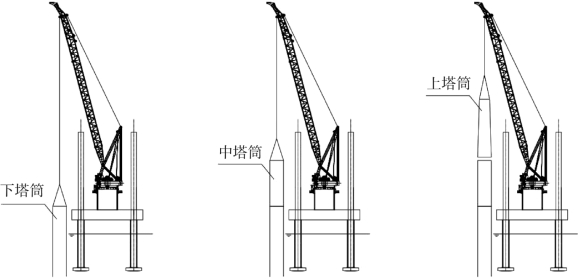

(6)塔筒吊装。如图2-53所示,挂好索具后按图依次吊装下塔筒、中塔筒和上塔筒,并依次安装高强度螺栓,打好力矩

图2-53 塔筒吊装

(7)兔耳组件吊装。如图2-54所示,组装好吊梁和索具,并挂于机舱和轮毂上,起吊兔耳组件与上塔筒进行安装,然后安装高强度螺栓并打好力矩。

(8)第三个叶片安装。利用专用工装吊起第三个叶片,然后旋转竖立,再将其与轮毂进行安装,最后安装高强度螺母并打好力矩。
