理论教育 优化钢厚壁管对接焊的方法——5.8.245管焊接技巧

优化钢厚壁管对接焊的方法——5.8.245管焊接技巧

时间:2023-06-23 理论教育 版权反馈
【摘要】:由两名焊工对称同步焊接。焊接电流:第2~5层,φ3.2mm焊条,I=115~130A,U=20~22V,直流反接。预热及层间温度不低于200℃。焊后热处理 焊后进行×4h消除应力处理。焊后检查100%超声波检测,合格后作1.5倍工作压力的水压试验。图5-12 45钢高压厚壁管对接环缝坡口形状及尺寸

优化钢厚壁管对接焊的方法——5.8.245管焊接技巧

1.管道规格和工作参数

某工程高压管道采用45钢厚壁管,规格为φ328mm×45mm,工作压力250MPa,试验压力310MPa。接头数量101个。焊接位置:管子水平固定,5G位置。

2.焊接工艺方法

封底层:手工氩弧焊

填充盖面层:焊条电弧焊

3.焊接工艺细则

(1)坡口准备及组装 厚壁管环缝为U形坡口,坡口尺寸示于图5-12。环缝组装用4块拉紧板均布,定位焊固定。

(2)焊前预热温度 焊前200℃以上预热。

(3)封底焊的焊接参数 手工氩弧焊,钨极直径φ2.5mm;填充丝H08Mn2SiA,φ2mm。焊接电流I=55~65A,U=11~12V,直流正接。Ar气流量5L/min。由两名焊工对称同步焊接。(www.daowen.com)

(4)填充盖面层焊接参数 焊条电弧焊,焊条型号E5015。焊接电流:第2~5层,φ3.2mm焊条,I=115~130A,U=20~22V,直流反接。第6~15层,φ4mm焊条,I=145~165A,U=21~23V。

预热及层间温度不低于200℃。

焊后缓冷(用石棉布包扎环缝,宽度不小于500mm)。

(5)焊后热处理 焊后进行(680℃±20℃)×4h消除应力处理。升温/降温速度不大于150℃/h,保温结束后,随炉冷却至300℃后空冷。

(6)焊后检查100%超声波检测,合格后作1.5倍工作压力的水压试验

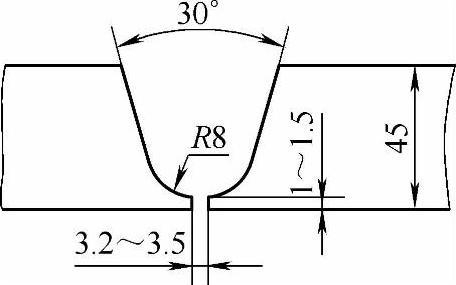

图5-12 45钢高压厚壁管对接环缝坡口形状及尺寸
