变态混凝土施工技巧:龙滩工程采用平铺法

变态混凝土主要用于大坝上下游面、止水埋设处、廊道周边、电梯井和其他孔口周边以及振动碾碾压不到的地方等。经过对多个工程变态混凝土铺浆工艺的研究,龙滩工程采用平铺法。使用这种铺浆方法,浆体容易渗透到混凝土中,振实时间较短,劳动强度不大,对保证变态混凝土的质量有较好的作用。

(1)铺料。采用平仓机辅以人工分两次摊铺平整,顶面低于碾压混凝土面3~5cm。

(2)浆液生产、输送。浆液采取集中拌制,按配合比拌制的水泥煤灰净浆,通过输浆泵、管道从制浆站输送至仓面搅拌储浆车。仓面加浆系统由1个3m3 的储浆桶、慢速搅拌机及出浆管路、水泥粉煤灰净浆仓面储浆车等组成,详见图3-1-8。

(www.daowen.com)

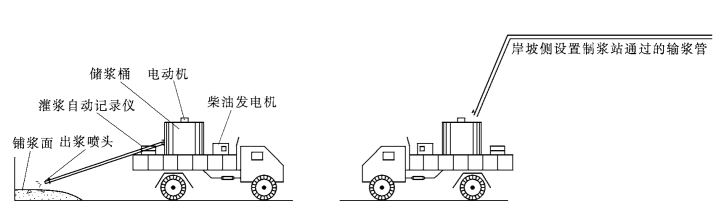

图3-1-8 仓面铺浆系统示意图

(3)加浆。变态混凝土加浆是一道极其关键施工工艺,直接关系到变态混凝土的质量。加浆方式主要采用平铺法和抽槽法两种,应保证加浆的均匀性,使平面洒浆和立面浆液渗透均匀;采用“容器法”人工定量加浆。

(4)振捣。水泥煤灰净浆掺入碾压混凝土10~15min后,采用大功率的插入式振捣器将碾压混凝土和浆液的混合物振捣均匀、密实。从加浆到振捣完毕,控制在40min以内。层面连续上升时,要求浇筑上层混凝土时振捣器应深入下层变态混凝土内5~10cm,振捣器拔出时,混凝土表面不得留有孔洞。
