紧线与松锚的协调作业注意事项

紧线卡线器分为单牵式(U形拉环式)和双牵式(机翼拉板式)两类,主要受力零件材料采用LC4铝合金制造。

1.外观及尺寸

铝合金紧线卡线器的主要零件表面应光滑,无尖边毛刺、缺口裂纹等缺陷。各部件连接应紧密可靠,开合夹口方便灵活,整体性能好。所有零件表面均应进行防蚀处理。各部尺寸应符合相关标准要求。

2.机械试验

(1)试验周期:24个月。(www.daowen.com)

(2)试验项目:静态负荷试验、动态负荷试验。

(3)要求。所有紧线卡线器应按其适用规格的导线安装好,分别进行动、静状态下的整体抗拉试验。试验应在液压拉力试验机(台)上进行。动态负荷试验按卡线器实际工作状态进行三次操作,操作应灵活可靠。静态负荷试验在其相应负荷作用下,持续5min后卸载,试件各组成部分应无永久变形或损伤。机械性能应符合表7-3-4的要求。

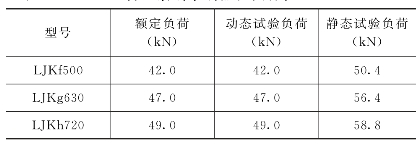

表7-3-4 各型紧线卡线器机械特性
