1.施工准备
(1)合成绝缘子进行出厂检验。±800kV特高压直流辆电线路采用了合成绝缘子。
(2)运输道路经过调查和修筑。
(3)运输车辆手续齐全,状态良好。
2.资源配置

(1)人员配置见表3-2-4。
表3-2-4 人员配置表

(2)设备及工器具见表3-2-5。
表3-2-5 设备及工器具

(3)专用支撑架见图3-2-47,用角钢加工。∠70mm×6mm×8mm主角钢两根,∠70mm×6mm×1m角钢5根,∠70mm×6mm支撑角钢1.5m、1m各2根(注:支撑角钢长度以实际量取长度为准)。
图3-2-47 支撑架加工图
(4)工效。每次可运输4根合成绝缘子。设定汽车运距为10km,人力运距为200m,一个工作日可完成6次运输。
尼龙捆绑带见图3-2-48。
图3-2-48 尼龙捆绑带
3.运输装卸流程
运输装卸流程图见图3-2-49。
图3-2-49 运输流程图(www.daowen.com)
4.操作步骤
(1)人工装车。
1)在汽车上安装好支撑架。
2)由技工指挥,6人(设1人机动)将合成绝缘子装到支撑架上。
(2)绑扎与固定。装1根合成绝缘子就用尼龙绳绑扎固定在支撑架上,直至4根合成绝缘子都装好,将合成绝缘子连同支撑架用尼龙捆绑带一并固定在汽车前架以及车厢后挂钩上(见图3-2-50)。最后,在合成绝缘子的头尾悬挂明显的红色超长警示标志。

图3-2-50 合成绝缘子装车完毕
(3)汽车运输。运输过程中注意控制车速,观察道路情况。遇到电力线、通信线等障碍物时,采取必要的措施,以保证运输车辆通过。当遇到转弯半径不够时,可由施工人员临时将绝缘子卸车,运输车开到合适的地方等待,再由施工人员将合成绝缘子抬到运输车处,重新装车绑扎好。
(4)人工卸车。由技工统一指挥,由6人(设1人机动)接力将合成绝缘子搬运到车下,将其放置在平整的场地上。
(5)人力运输。合成绝缘子小运时必须连同绝缘子外包装一起运输。地形较好时,可以均布5人将合成绝缘子运输的目的地。当小运道路弯曲半径较小,或无法均布抬运时,采用补强铁补强后(见图3-2-51),由前后两副抬扛4人抬运,运输到目的地后将其放置在平整的场地上。

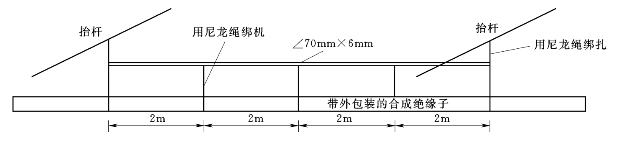

图3-2-51 人力运输架示意图
5.安全环保措施
(1)运输车辆必须证照齐全,车况良好。
(2)运输时,应在合成绝缘子头尾悬挂超长警示标志,严格控制车速。遇到较低电力线、通信线等障碍物时,采取必要的措施,以保证运输车辆通过。
(3)装卸车及小运要统一指挥,步调一致。
(4)严禁运输车辆的车厢内乘坐施工人员。
6.质量控制要点
(1)合成绝缘子出库装车前,应逐支仔细检查包装的完好性,如有损坏应进行加固。
(2)运输过程中,严禁拆开包装。
(3)在采取人力运输时应保持原包装,直至悬挂前拆开。
