大吨位导线线盘的装卸与运输

时间:2023-06-20 理论教育 版权反馈
【摘要】:表3-2-2人员配置表表3-2-3设备工具表3.工艺流程工艺流程图见图3-2-44。图3-2-44导线装卸及运输工艺流程图4.操作要点线盘装卸时必须使用专用吊架,如图3-2-45所示,放置线盘时其滚动方向与车辆前进方向相垂直,如图3-2-46所示。每辆车装载线盘的数量视车辆的额定载重和车厢的尺寸而定,运输过程中禁止超重、超高。

大吨位导线线盘的装卸与运输

1.施工准备

(1)编制导线装卸及运输施工作业指导书,对施工人员进行安全技术交底。向家坝—上海±800kV特高压直流输电线路工程中首次采用了全钢瓦楞结构导线钢线盘,导线单盘长度3500m、盘外径2.6m、毛重9.8t,必须专门制订装卸运输方案。

(2)准备导线运输入装卸所用的工器具、车辆及起重设备,并进行检验,检验合格方可使用。

(3)对装卸场地、道路、桥梁进行调查,不满足运输条件的道路和桥梁进行修整或加固。

2.资源配置

(1)人员配置见表3-2-2。

(2)设备工具见表3-2-3。

(3)工效:依运距10km计,5辆运输车一天可运约100t。

表3-2-2 人员配置表

表3-2-3 设备工具表

3.工艺流程

工艺流程图见图3-2-44。

图3-2-44 导线装卸及运输工艺流程图

4.操作要点

(1)线盘装卸时必须使用专用吊架,如图3-2-45所示,放置线盘时其滚动方向与车辆前进方向相垂直,如图3-2-46所示。

(www.daowen.com)

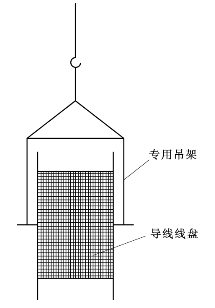

图3-2-45 导线装卸示意图

(2)导线装卸时应设专人指挥,指挥员、起重工及配合人员应统一指挥信号,指挥人员在指挥过程中要使用旗语或口哨进行指挥。

(3)导线线盘两侧分别用两个3t手扳葫芦与车身进行固定,并在线盘底部可滚动方向用枕木掩固,以防止运输过程中线盘在车厢内滚动,如图3-2-46所示。

(4)每辆车装载线盘的数量视车辆的额定载重和车厢的尺寸而定,运输过程中禁止超重、超高。

(5)装卸及运输导线时,要轻装轻放,不得挤压、碰撞,损坏轴套轴幅,保持护板的完好。

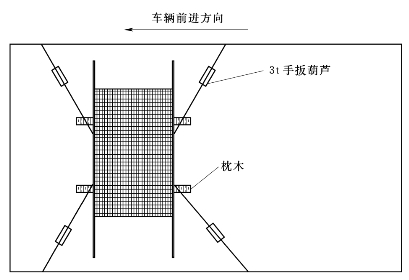

图3-2-46 导线线盘固定示意图

(6)在运输过程中车速不可快,且加速和减速要缓慢,以防线盘前后滑移或滚动。

5.安全环保措施

(1)线轴运输时应立放在车厢内并绑扎牢固,底部用枕木掩固,侧面用手扳葫芦打紧,运输过程中不得在车厢内滚动。

(2)起重机应选在地形平坦且坚硬的位置支撑,以防止起吊过程中起重机发生倾斜。

(3)起重机检测合格证和检测报告齐全并有效,驾驶员应持证上岗。

(4)装卸现场应设临时围栏等安全设施,严禁非施工人员进入装卸现场。

(5)运输过程中需每辆车配一名监护人员,随车监护,在行驶过程中遇有道路狭窄地段监护人员应下车监护车辆通行;车辆通过涵洞、低压线、弱电线路等需要限高的设施路段时要减速观察,必要时采取措施后再通过。

6.质量控制要点

(1)导线装卸前检查外包装,若有损坏现象,应拆开包装检查导线是否受损;线盘运至现场后应再次对外包装进行检查。

(2)线盘在运输和保管的过程中应立放,严禁平放。

(3)导线存放的地面应平整、无积水和凸起石块。

(4)轴线滚动时的方向要与导线卷绕方向相同,防止线层松散。

免责声明:以上内容源自网络,版权归原作者所有,如有侵犯您的原创版权请告知,我们将尽快删除相关内容。
