1.验收内容
(1)隐蔽工程质量验收。
(2)基础工程质量验评。
(3)铁塔及接地工程质量验评。
(4)架线工程质量验评。
(5)工程竣工预验收。
(6)工程竣工验收。
2.验收组织
(1)施工承包商负责对工程质量实行三级质检。

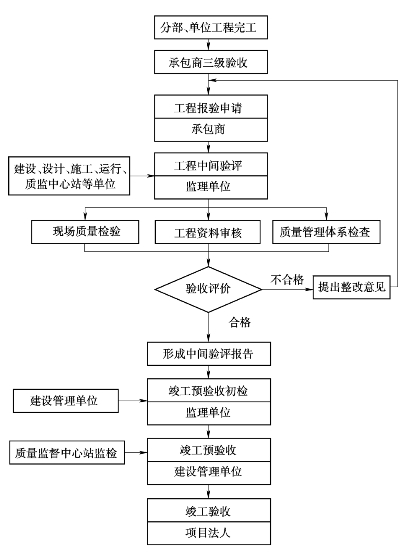

图2-8-1 验收程序
(2)监理单位负责对隐蔽工程、分项工程、分部工程、关键工序进行质量检查和验收;竣工预验收前进行初检。
(3)项目建设管理单位单位负责组织竣工预验收。
(4)项目法人组织竣工验收。
3.验收办法
(1)隐蔽工程验收。
1)工程开工前,进一步明确本工程隐蔽工程验收范围。
2)隐蔽工程完工后,施工承包商提出验收申请,监理单位负责进行隐蔽工程验收。
3)隐蔽工程验收执行国家现行规程规范和设计文件规定。
(2)分部工程质量验评。
1)施工承包商在分部工程完工并经三级质检合格、确认具备验评条件后,向项目监理部书面申请验评。申请验评的基本条件是:
a.工程已经施工完毕。
b.工程已经施工承包商三级质检合格。
c.工程应提交的所有资料齐全。(www.daowen.com)
2)项目监理部收到工程验评申请后,及时做出组织验评与否的决定,如不具备验评条件,由施工承包商负责整改;如同意验评,则组织专业人员进行验评,重点为:
a.资料检查。工程资料应齐全、真实、规范,符合工程完工后的实际状态;满足国家标准、有关规程规范、合同、设计、档案管理等方面的要求。
b.现场检查。施工质量满足国家标准、有关规程规范、合同、设计等方面的要求。
c.监理验评应形成《质量验评报告》和《质量检查记录》,发现的问题应提出整改通知单,督促施工承包商针对问题制定整改措施并实施;整改完毕后,监理进行复查,确认合格后签证。
(3)工程预验收。
1)施工承包商在工程完工并经三级质检合格、确认具备验收条件后,向项目监理部书面申请验收。申请验收的基本条件是:
a.工程已经施工完毕。
b.工程已经施工承包商三级自检合格。
c.工程应提交的所有资料齐全。
项目监理部收到工程验收申请后,及时做出组织验收与否的决定,如不具备验收条件,由施工承包商负责整改;如同意验收,则组织专业人员进行验收,重点为:
a.资料检查。工程资料应齐全、真实、规范,符合工程完工后的实际状态;满足国家标准、有关规程规范、合同、设计、档案管理等方面的要求。
b.现场检查。施工质量满足国家标准、有关规程规范、合同、设计等方面的要求。
c.监理初检发现的问题应提出整改通知单,督促施工承包商制定整改措施并实施;整改完毕后,监理进行复查,确认合格后签证,并提出监理初检报告,上报建设管理单位,申请工程竣工预验收。
2)项目监理部提前一个月编制完成《工程竣工预验收实施细则》,并提交建设管理单位审查批准。
3)编写竣工预验收方案并组织实施。
4)参加竣工预验收,监督消缺并验收。
5)竣工预验收由建设管理单位组织。
(4)竣工验收。
1)竣工验收由项目法人组织并主持。
2)竣工验收依据项目法人的验收方案进行。
3)积极参加工程竣工验收,监督消缺并验收。
4)参加环保验收、水保验收等各种专业验收。
(5)工程质量评定。分项、分部、单位工程质量等级由施工承包商三级质检组织初步评级;监理组织验评后,核定分项、分部、单位工程的质量等级,并形成验评报告。
