1.工程概况
云南至广东±800kV直流输电工程是南方电网“十一五”西电东送的主要输电通道,汇集云南小湾、金安桥等水电站的电力输送广东。该工程是世界上最高高压等级的直流输电工程,也是我国特高压直流示范工程。
云南至广东±800kV直流线路工程起于云南禄丰楚雄换流站,至于广州市增城换流站,途经云南、广西、广东,总长约1417km,共分为39个线路施工标段。本施工组织设计适用于第31、32标段施工。
2.标段特点
(1)标段基本情况。
本工程第31标段线路起于桂粤交界A1塔(广西境内,距两省交界线200m),止于肇庆市封开县莲都镇杜村A62塔,线路长度32.9km,铁塔63基;第32标段线路起于广东省肇庆市封开县莲都镇杜村A62塔,止于怀集县诗洞镇东坑村A125塔(不含A125塔的基础、铁塔及跳线安装),线路长度33.069km,铁塔62基。两标段合计线路长度65.969km,铁塔共计125基。见表1-4-1。
表1-4-1 标段基本情况
本标段路径大致东西方向走线,沿线地形多为山地和高大山岭,最高海拔678.85m,最低海拔63.81m。该段树木茂密,部分区段途经风景区边缘。线路附近村庄较少,距离主干公路较远,乡村道路较少,交通较为困难。
交叉跨越:主要跨越电力线有500kV线路1次、110kV线路2次、35kV线路3次、通航河流2次。
(2)工程设计特点。
本工程线路电压等级±800kV。本标段均为正负双极共塔输电线路,最大档距为A91~A92(档距1048m,高差-46.33m),最大高差为A98~A99(档距985m,高差-144.55m)。
全段平均档距528km,平均耐张段长度为6.597km。
设计气候条件:最大风速27m/s,覆冰0mm。
导线型号:导线采用6×LGJ—630/45型钢芯铝绞线,呈正六边形排列。
地线型号:LBGJ-180-20AC型铝包钢绞线,两根。
基础型式:共2种,分别为:斜柱柔性基础、人工挖孔桩基础、重力式基础和复合基础;基础和铁塔连接采用地脚螺栓式;一般基础型式混凝土采用C20,保护帽采用C10混凝土。铁塔基础设计上采用了全方位不等高基础。
铁塔型式:全段均为正负双极共塔。直线塔有Z27—11、Z27—21、Z27—31、Z27—41、Z27—51、Z27—61、Z30—71,共109基。
直线小转角塔有ZJ27—11、ZJ27—21,共6基。
耐张塔有J27—1、J27—2、J27—3,共10基。
3.主要工程量

主要工程量见表1-4-2。
表1-4-2 主要工程量表
4.承包方承包工程范围内的主要工作内容
承包方承包的工作内容为包括但不限于该标段范围内的以下工作:
(1)工程全部本体施工。
(2)受甲方委托,直接与设计院联系,完成线路交接桩工作。
(3)受甲方委托,参与甲供材料在采购过程中的管理和驻厂质量监督,负责甲供材料在交货地点的卸货、清点、外观验收,以及从交货地点至工地材料站和施工现场的装卸、运输及现场保管。
(4)甲供材料以外的其他材料的采购、运输、保管。
(5)塔基永久性征地,民房及35kV以下线路等障碍物拆迁赔偿(不含沙场、石场、砖厂、瓦厂、风景区及工业厂房的搬迁);青苗赔偿、树木砍伐(含植被恢复、林地使用等费用);跨越江河、铁路、公路、电力线路、航道等措施费;水土保持、环境保护、通信干扰处理拆迁(一、二级通信线外)、施工临时占地等费用,以及为了正常施工所需办理的一切手续。
(6)塔号牌、相序标志及警示牌、通航江河航道标示等。
(7)余土外运工作等。
(8)挖填面及弃土表面的绿化。
(9)竣工验收、工程移交。
(10)施工验收后至投产期间的线路维护保管。
(11)配合系统调试,保证线路畅通。
(12)竣工后质量保证期内的免费保修。
(13)配合环保、水保验收工作。
(14)配合工程质检及达标投产、评优工作。
(15)设计图纸与现场的复核。
(16)由甲方负责赔偿项目(风景区、沙场、石场、砖厂、瓦厂、工业厂房),承包方有义务配合甲方谈判工作。
4.建设地点
本标段位于广东省的封开县和怀集县境内。
5.自然环境
(1)气候条件。
本标段属南亚热带季风湿润型气候地区,雨水充沛,阳光充足,气候温和,年平均气温为22.10℃,因而冬不见雪,夏不见酷,雨量充沛,地形地貌以山地和高山大岭为主。
(2)地形、地貌条件。
31标段地处广东省的封开县境内,路径大致东西方向走线,途经封开县的大洲镇、都平镇、白垢镇、渔涝镇、河儿口镇和莲都镇,共计六个乡镇。32标段地处广东省的封开县和怀集县境内,路径大致东西方向走线,途经封开县的莲都镇和怀集县的诗洞镇、木格镇,共计三个乡镇。(www.daowen.com)
本标段均在山地和高山大岭间走线,最高海拔678.85m,最低海拔63.81m。施工地形:高山大岭占25%、山地占70%、丘陵占5%、平地占1%。
该区段沿线植被较好,树木茂密、树冠较高,部分区段途经风景区边缘,林木主要以松树和杂树为主,塔位附近树木砍伐量较大。
(3)地质条件。
该段沿线地质较为复杂,塔位基坑岩石爆破工作量较大。施工地质:普土30%、坚土30%、松沙石占20%、岩石占20%。
(4)交通运输情况。
第32标段线路有省道S266、省道S265公路分别位于线路两端,有河儿口—莫村公路,并有莲都—三加、诗洞—坪岗乡村土路可以利用,交通运输基本可以满足施工需要,但A85—A95区间仅有林区小路可以利用,交通运输比较困难。第31标段A19—A40线路在东安江与贺江夹缝间走线,主要运输道路位于贺江南侧,需要分段利用船只倒运渡江,加之全段没有主干公路与线路交叉,施工道路多为乡村土公路,运输距离较远,道路狭窄、路况较差,运输条件相对困难。并且A70~A75间、A90~A110间仅有的一条施工道路由于当地政府正在修路,交通彻底中断,并且修路工作量大、周期长、修路进度相当缓慢,经了解2008年内此段公路无法使用,可能影响工程施工正常进度。施工过程中应做好交通运输道路的调查、拓宽或修整工作。
(5)自然条件分析。
1)气候条件:本标段属南亚热带季风湿润型气候地区,雨水充沛,气候温和,冬不见雪,夏不见酷。
2)地形、地貌条件:本段线路地形以山地和高山大岭为主,植被发育很好。地面附着物主要为树木。当地土地资源丰富,但施工中仍要合理布置,最小限度地占用耕地。对临时占用的场地,施工完毕后应及时进行清理,要恢复原有植被或采取复耕措施。跨越林区,应按照设计要求砍伐通道、运行通道,架线施工应采用导引绳悬空展放,减少树木砍伐。塔基施工过程中,尽量少砍树木。
3)地质条件:本标段地质多为普通土、松砂石、岩石,开挖出的多余弃土应定置堆放,应做好相应的措施,山顶上基础开挖多余弃土采用档土墙保护、或外运,防止水土流失。
4)当地交通运输条件:沿线交通运输相对困难。部分区段需拓宽、加固、平整道路,以确保路基稳定。施工前应对当地路况进行详细调查与分析,并充分征求当地村民意见,充分考虑运输的安全合理及经济效益性,制定运输方案,不损坏“政府村村通公路工程”的成果,让当地百姓满意。材料的运输要考虑自然条件的影响,留有充足的时间裕度。冬季路面的交通安全问题应高度重视。
5)施工及生活用水、用电条件:由于本工程基础施工大部分施工现场离村庄较远,因此施工用水我们将采用自备的运水车和储水罐来解决;消防用水将采用驻地或现场设置专用消防设备储水来予以保障。施工用电要根据具体情况具体安排。为防止出现附近电源停电及其他情况引起的停电,我公司将配备专用发电机来保障施工用电。
6.施工条件分析
(1)线路复测条件分析。由于本工程跨越成片的林木,多数区段不具备通视条件,因此,组成技术过硬的技术和测量人员利用“GPS”等先进的测量仪器进行复测,特别注意桩位的固定与保护,以防止桩位丢失或移位。
(2)材料运输条件分析。线路远离主干公路,沿线仅有省道S266和省道S265与线路垂直交叉,其余多为乡村土公路,路面狭窄,路况较差,施工运输相对困难;小运(人力运输和马匹运输)条件较差,小运道路必须拓宽或新建小运道路,施工前应经过详细的现场调查,充分降低施工成本和减少环境破坏。
(3)土石方及基础施工条件分析。本工程基础型式有斜柱柔性基础和人工挖孔桩基础两种。施工方法与一般常规500kV、750kV线路工程类似。但在施工中应重点重视以下问题:
1)土石方开挖期间应注意塔基附近植被的保护。对降基后形成的坡面,注意基面散水坡的修饰,防止基面汇水而引起地基湿陷或不均匀下沉。施工完毕后要根据情况进行植树种草进行绿化防护。
2)本工程基础有部分岩石,爆破施工应高度重视,必须重点抓好爆炸物品的管理和现场施工安全的监管力度,确保施工安全。
3)由于大量采用全方位长短腿,线路工程的土石方量大大减少,但是难以避免高陡边坡的出现,因此基础施工前必须对塔位基础长短腿的配置进行仔细校核,确保设计配置准确;另外由于长短腿基础的大量使用,塔位自然边坡不足的问题难以回避,加之基础开挖的余土处理困难,往往也会堆积成一定高度的弃土边坡,这些边坡如果有一定高度或面积时,就必须加以保护处理,因此必须严格按照设计要求采取合理有效的护坡方式,既是塔位安全稳定的保证,也能减少对塔基环境的破坏。
4)由于林木密集、地势陡峭,环境保护要求高,施工过程中多余的弃土要合理堆放,不得影响环境,设计对弃土方案未作要求的,认为可以在塔基附近堆放的塔位,采取袋装集中堆放,确保安全;设计要求外运处理的,必须严格按照设计要求执行,对威胁塔基稳定、线路运行安全的塔位的弃土,必须运输至可安全堆放、不影响植被、地貌的地方,必要时砌护坡,确保不留后遗症;对于实际施工中,个别隐患严重,设计方案依然不能满足塔基稳定,线路安全运行的塔位,根据实际情况制定可行方案,并报监理和设计审批后予以处理;对于道路修筑产生弃土的处理,也要采取选择合理位置集中堆放,以满足安全文明施工和环境保护工作的要求。
5)混凝土浇筑时,应注意模板的支模工艺,重点加强立柱模板的支护。个别斜柱基础斜率较大,基础支模、浇制过程中及拆模回填过程中必须采取有效的成品保护措施。基础施工必须采取机械搅拌和机械振捣。
(4)铁塔组立施工条件分析。±800kV直流输电工程,直线塔塔型主要采用T字形塔,见图1-4-1(a)及(b)。全线所有铁塔按全方位长短腿设计。

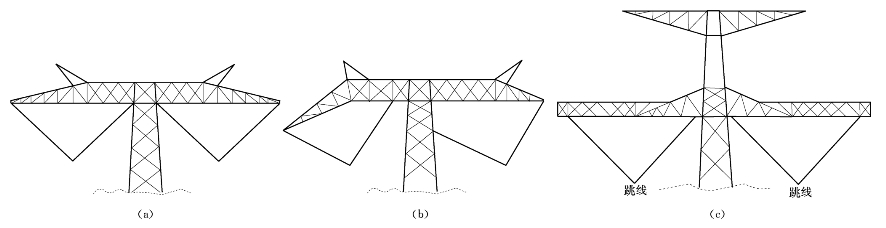

图1-4-1 铁塔结构示意图
(a)一般直线塔结构;(b)直线转角塔结构;(c)“干”字形耐张塔结构
本标段直线塔导线横担长度约40~46m,铁塔重量大约27~91t;直线转角塔导线横担长度约45~48m,铁塔重量大约58~77t;耐张塔为干字形铁塔,导线横担宽度约为45m左右,铁塔重量大约59~91t,见图1-4-1(c)。轻冰区直线塔横担分段重量约2~3t,转角塔5~6t,重冰区直线塔横担分段重量约5~6t。
根据本工程铁塔结构和地形特点,铁塔组立主要采用700mm×700mm断面内悬浮外拉线钢质抱杆分解组塔,本方案适用于外拉线可以搭设的塔位的铁塔施工;对于个别塔位地形较差,拉线搭设确有困难的塔位,采用700mm×700mm断面内悬浮内拉线抱杆辅助外拉线分解组塔。
(5)张力架线施工条件分析。±800kV直流输电工程属于特高压线路工程,用于远距离大功率输送电能,对施工质量要求高,特别是对导线施工质量要求更高,要尽可能地减小导线损伤,降低运行后的电晕损失和对环境的影响。
本工程导线采用6×LGJ—630/45型,地线采用LBGJ—180—23AC型铝包钢绞线。经过计算,导线采用“一牵(4+2)”张力展放同极6根子导线施工方案。地线采用一牵一张力放线方案。
(1)土地征用、赔偿及政策性处理:本工程跨部分林区,工程的征地、林木砍伐、青苗赔偿及通道清理可能会有一定难度。为此项目部组建专门的政策处理与协调机构,配备专职人员和车辆,积极主动的做好上述工作。施工过程中把群众的利益放在重要位置,积极主动的和当地群众搞好关系,加强与地方政府的沟通,取得地方政府对工程的支持和政策倾斜,为施工创造良好的外围环境,为构建和谐社会尽一份力量。
(2)现场周围环境:做好现场的文明施工、环境保护工作。加强管理,制定相应的技术措施,严格按照安全文明及环境保护的要求进行施工。土石方开挖严格按设计要求进行,注意环保,严禁随地弃土,尽量减少植被的破坏和不必要的树木砍伐;施工中多余的弃土妥善处置,不得就地倾倒。对临时占用的场地,施工完毕后及时进行清理。施工废弃物应妥善处理,以免对环境造成危害。
(3)卫生条件:本工程经过地区经济相对落后、医疗卫生条件较差。为保证参建本工程全部人员的身心健康,项目部设立专门的医务室,配备专业的医护人员常住现场,采购常规的医疗器械和常用药物。项目部制定应急预案,并与当地县级的专业医疗机构建立通畅的通信联系。
8.项目管理的特点
(1)本工程施工承包的方式:采用包工、部分包料,采用总价承包与单价承包相结合的方式。施工中应加强计划经营管理工作,合理组织施工用工。
(2)工程所用的导线、架空地线、铁塔(不含插入角钢)、绝缘子、架线金具由发包方统一组织招标采购,向承包方供应实物。施工中应加强发包方供应材料的管理和质量检验,确保材料质量,降低材料的损耗,节约工程成本。
(3)除发包方供应的材料外,其他所需的材料均由承包方自行采购。
(4)本工程的管理将严格执行公司项目制管理的要求,项目部对公司直接负责,按照项目制管理的要求,严格控制施工质量、安全、环境保护、进度及成本。
(5)根据本工程的设计特点、施工现场实际情况和要求,积极开展有针对性的QC小组活动,从基础、组塔、架线施工等方面入手,完善施工工艺方法,提高施工质量。
9.项目管理的总体要求
总体要求:全面掌握±800kV直流输电工程施工的关键技术。满足设计文件和现行国家施工验收规范要求,实现达标投产目标,达到南网优质工程标准,创国家优质工程“金奖”。
(1)安全、环保目标。工程建设中坚持文明施工,落实环保方案,并采取积极的安全措施,不发生重伤事故和人身死亡事故,轻伤负伤率≤5‰,不发生重大施工机械设备损坏事故,不发生重大火灾事故,不发生负主要责任的重大交通事故,不发生环境污染事故和重大垮(坍)塌事故,不发生因工程建设而造成的电网意外停电或电网解裂事故。创建南方电网公司安全文明施工典范工程。
采取有效措施,全面落实环境保护和水土保持的要求,建设资源节约型、环境友好型的绿色和谐工程。
严格按照南方电网公司《电网建设安全健康与环境管理办法实施细则》及《电网建设工程安全和环境管理设施规范应用手册》的要求,在本工程施工现场落实各级安全责任制,建立健全安全风险机制,实行安全、文明施工。
(2)质量目标。满足设计文件和现行国家施工验收规范要求,实现分项工程优良率100%,分部工程优良率100%;杜绝质量事故和质量管理事故的发生,实现达标投产目标,达到南网优质工程标准,创国家优质工程“金奖”。
(3)进度目标。确保工程开、竣工时间和工程各阶段性里程碑进度计划的按时完成。2007年12月开工;2009年1月底竣工验收完毕,2月底具备带电条件。
(4)档案管理目标。严格按照南方电网公司的档案管理要求进行,将档案管理纳入整个现场管理程序,坚持归档与工程同步进行。确保实现:档案归档率100%,资料准确率100%,案卷合格率100%,保证档案资料的齐全、准确、系统;同时保证在合同规定的时间移交竣工档案。
(5)投资控制配合。在建设过程中本着高度负责的主人翁意识和责任感,积极配合施工图设计优化工作,及时主动反映有可能对工程投资造成影响的任何事宜。
