施工现场管理机构的设置和职能优化方案

1.现场管理组织机构设置及关系图

送电线路施工现场管理机构,是根据线路长短、工程量大小、技术繁杂程度、交通状况等实际情况而拟订设置的。从各地情况来看,现场管理机构设置大同小异,有繁有简;机构设置应以“精简”为好。送电线路的一般工程施工现场管理机构设置项目经理部,其内部组织机构采用“三部一办”形式,“三部”即工程部、经营部、供应部。“一办”即办公室。下属施工队、材料站、汽车队等。如图1-2-1所示。

2.项目经理部职责

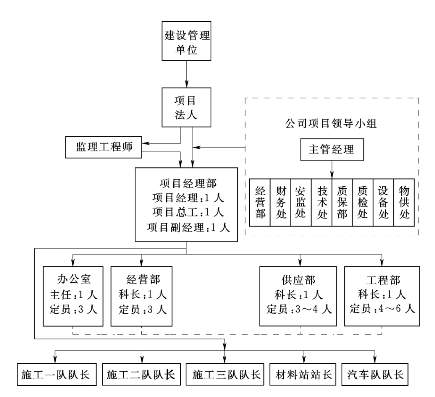

图1-2-1 组织机构关系图

注:实线表示直接领导关系,虚线表示业务上的指导、监督关系。

项目经理部是送变电工程公司的派出机构,由施工单位经理授权,全权代表公司组织指挥施工和处理与工程有关的事宜,在安全、质量、工期、文明施工、经济上对工程全面负责,搞好对外联络,协调对外关系,实行科学管理,确保工程安全、优质、低耗、按期完成任务。主要职责如下:

(1)传达贯彻上级及公司的指示,定期向上级、公司、发包单位、监理单位及其他有关单位汇报工程进度情况。

(2)接受建设单位和监理单位的监督、检查和技术指导。

(3)进行本工程的质量策划,制定质量保证计划,在工程施工中有效地实施本公司的质量体系及其形成文件的程序,进行采购和对招标方提供产品的控制、过程控制、检验和试验控制、不合格品控制等质量控制和质量保证手段。

(4)负责组织编制施工工艺标准或工艺手册、施工技术措施和安全技术措施,审定重要施工方案,督促做好各级技术交底,解决施工中的技术问题。

(5)领导组织本工程的安全施工,将安全施工列为首要的议事日程,做到安全工作“五同时”。

(6)编制施工网络计划,并经常调整和修正网络计划,确保按施工网络计划组织供应及施工。

(7)根据工程项目本身的动态过程,对工程实行动态管理,合理调度施工力量、机械设备、材料和资金。

(8)加强经营管理,负责处理好本工程一切经济事务,协助各施工部门认真贯彻实施各项经济责任制。

3.项目经理职责

(1)受公司总经理委托,代表公司处理与本工程有关的外部关系,决策本工程的重大事项,对工程全面负责。

(2)认真贯彻国家和上级有关方针、政策、法规和承包合同的要求。接受项目法人和监理工程师有关工程的各项指令,确保项目法人要求的安全、质量和进度目标全面实现。

(3)按照ISO9001标准和公司的有关质保体系要求,建立本工程的质保体系,明确各部门的质量职责,审批项目部的各种管理制度。

(4)科学组织和合理调配参加工程施工的人、财、物等资源,保证工程协调有序进展。确保工程按计划竣工,实现达标投产。

(5)对本工程的安全负责,贯彻上级有关安全的法规、条例,组织制定和执行保障施工安全的措施。

(6)维护项目法人、企业和职工的合法权益,完善企业经营机制,确保项目法人的要求和公司下达的各项经济技术指标全面完成。

4.项目总工职责

(1)执行国家有关施工技术政策和上级颁发的有关技术规程、规范和各项技术管理制度,以及项目法人对本工程的具体技术要求。

(2)认真贯彻上级关于工程质量的有关法规和制度,贯彻ISO9001标准和公司质保体系的程序文件。对工程质量和安全在技术上负全责。

(3)审批施工组织设计、施工技术方案,主持技术会议,解决施工中的技术问题。

(4)组织编制并落实本工程《国家电网公司输变电工程达标投产考核办法(2011版)》实施细则,确保工程“达标投产”,满足项目法人的要求。组织编写和审核预防安全事故及质量事故的措施。

(5)负责向项目法人、监理工程师和设计工代反映施工过程发生的有关技术和质量问题,并跟踪落实。

(6)负责组织各施工队的劳动竞赛和QC小组活动。

5.项目副经理职责

项目副经理在项目经理领导下,协助项目经理工作,具体负责本工程的安全、质量、进度的管理工作。

6.工程部职责

(1)工程设计要完整,施工技术资料要成套,负责编制、审核及分发到各分工程施工单位,并及时准确传达设计及有关技术变更。负责新工艺、新施工方法试点的组织与推广,负责进行特殊工种培训,负责竣工图编制和移交资料的汇总。

(2)编制施工组织设计、各种施工技术措施以及质量管理和安全管理制度,解决施工中出现的技术问题。预测影响工程质量、安全薄弱环节,并制定相应的预防措施。

(3)制定各工序、各分部工程的质量检查细则,建立完善的工程质量保证体系。完善三级管理分级责任制,深入施工现场掌握质量动态,负责组织分部工程的检查、验收及竣工验收工作,对隐蔽工程做好记录,并组织有关人员现场验收。

(4)建立安全管理体系,制定安全工作细则,负责全工程的安全教育、考核、检查,狠抓事故苗头,确保在施工中杜绝死亡及重大事故的发生;实现公司制定的安全目标,组织并参与各类事故的调查、分析、处理;并按业主及公司的要求,及时填报安全、质量报表。

(5)负责与设计代表、监理工程师的日常工作联系,配合监理工程师做好阶段性验评工作。

7.经营部职责

(1)负责与工程有关的合同管理,编制调整施工图预算,根据工程施工计划报表向业主结算,收取工程进度款。(www.daowen.com)

(2)负责编制施工综合进度、网络计划,安排报月、季、年计划进度,并下达贯彻、检查完成情况,按期汇总填报各类报表,积累施工过程中有关人工、材料、机械等方面的资料。

(3)负责财务管理成本核算,及时准确处理工程来往凭证、单据等,总结分析分部工程成本核算情况,控制工程成本。

(4)负责劳资管理及劳力配置。

8.供应部职责

(1)负责业主供料的接收、检验和管理及自购材料的加工、订货、发运、催交、驻厂监督等事宜,负责材料、设备运输及到货清点、缺件催交,收集装置性材料、设备的出厂合格证,并负责原材料及加工成品的质量验收。

(2)负责材料、设备清理及发放,并做到及时准确。建立健全工程材料、机械设备的各项管理制度,加强材料、设备管理,做好防火、防盗安全保卫工作。

(3)按照质量体系文件要求,编制材料、设备购置计划。材料、设备购置时,一般应“货比三家”,价格合理购置。

(4)做好材料及加工的成本核算、结算,编报材料、物资统计及三材核销报表。

9.办公室职责

(1)负责项目经理部的日常事务及办公、生活用品的管理。

(2)负责与当地政府联系,办理工程施工所有手续,取得当地政府的支持。负责对外关系协调,处理青苗赔偿、临时及永久占地,障碍物拆迁及林木砍伐中的手续办理。

(3)负责组织职工的业余文化生活,做好防火防盗、安全保卫工作,为文明施工创造条件。

10.施工队职责

(1)按计划工期规定完成项目经理部下达的各项施工任务。

(2)施工质量必须达到验收规范和达标投产的要求。

(3)施工过程中必须保证施工安全,不得发生责任事故。

(4)保护环境、文明施工,施工完毕后注意恢复地貌和植被。

11.汽车队职责

(1)负责工程设备材料的工地运输。

(2)确保行车安全,不得发生交通责任事故。

12.中心材料站职责

(1)负责工程设备材料的接收、保管和检验。

(2)负责工程设备材料的验收、配套和分供。

13.公司对施工现场的保障作用

现场项目经理部是送变电工程公司法人委托的派出机构,在公司内部设有公司项目主管经理和项目领导小组,而该领导小组对公司八个职能部门具有指导的作用。因此公司对现场项目经理部的领导,不但可直接领导,而且公司职能部门对现场项目经理部的职能部门可“对口”进行业务指导和监督。工程施工任务完成与公司有重要关系。公司对施工现场的保障作用如下:

(1)提供满足工程施工需要的人力资源。

(2)提供满足工程施工需要的机械、车辆、设备等。

(3)提供满足工程施工需要的材料、资金。

(4)配备满足工程施工需要的有经验的管理、技术、生产人员。

(5)做好后勤保障工作,为现场提供业余文化生活用品、用具,创造良好的现场生活、施工环境。

14.工程项目经理部负责人简历

工程项目经理部主要负责人及部门负责人简历介绍,如表1-2-4所示。

表1-2-4 项目经理简历

一、主要资历、经验及承担的主要工程项目:

毕业于_________学校,先后任_________。熟练掌握了500kV及以下输电线路工程的施工技术、施工管理,有丰富的现场施工管理经验,已取得壹级项目经理证书。主要承担的项目有:

二、担任项目经理时完成工程的安全、质量和施工成本情况及获得的荣誉:

_________同志担任项目经理时完成工程,未发生任何安全和质量事故,工程质量优良,施工成本合理,注重现场文明施工,服务意识较强,得到了业主的高度评价。其中_________送电线路工程获“________年度国家优质工程”,1000kV________送电线路工程被________评为“达标投产”工程,并在全线施工质量评比中被________评为“质量优胜奖”,500kV________送变电线路工程已通过“达标投产”复评,500kV________送电线路工程优良品率达_________%。_________年_________月,被_________评为“_________基建工作先进个人”。

免责声明:以上内容源自网络,版权归原作者所有,如有侵犯您的原创版权请告知,我们将尽快删除相关内容。

我要反馈
