理论教育 输电线路工程施工组织设计的分类和主要内容

输电线路工程施工组织设计的分类和主要内容

时间:2023-06-20 理论教育 版权反馈
【摘要】:后者又可分为三种,即施工组织总设计、分段施工组织设计和单项施工组织设计。当工程规模较小或计划安排要求紧迫,视具体情况,可对施工组织设计纲要、施工组织总设计和施工组织专业设计这三个部分内容进行适当调整与合并。

输电线路工程施工组织设计的分类和主要内容

1.施工组织设计分类

电力工程建设施工组织设计通常分为三个部分,即施工组织设计纲要、施工组织总设计和施工组织专业设计。

目前输变电工程施工组织设计按阶段和编制对象不同,一般可以划分为两类:一类是为工程投标编制的施工组织设计,简称为标前设计;另一类是为签订工程施工承包合同而编制的施工组织设计,简称标后设计。后者又可分为三种,即施工组织总设计、分段(按线路长度分若干段)施工组织设计和单项施工组织设计。

标前设计是为了满足编制投标书和签订工程承包合同的需要而编制的,标后设计是为了满足施工准备和施工的需要而编制的。输变电工程施工单位为了使投标书具有竞争力,以实现中标,必须编制标前设计,对投标书的内容进行规划决策,这是投标文件的重要内容之一。施工组织设计标前设计的水平既是能否中标的关键因素,又是总包单位招标和分包单位编制投标书的重要依据。同时,标前设计也是承包单位进行合同谈判、提出要约和进行承诺的依据,亦是拟订合同文件中相关条款的基础资料。这两类施工组织设计的特点,如表1-1-1所示。

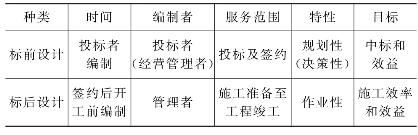

表1-1-1 两类施工组织设计的特点

从表1-1-1中可以看出,输变电工程施工组织设计无论是标前设计、还是标后设计,工程实际建设中都是需要的。标前设计为达到中标和签约,取得工程承包权;而标后设计是为了指导工程施工,取得高效率和良好的经济效益。

施工组织总设计是以整个建设项目或单项(分段)工程为对象编制的,是整个建设项目或单项(分段)工程的全局性、指导性文件。

单项工程施工组织设计是施工组织总设计的具体化,用于指导单项工程的施工准备和施工,也是输变电工程施工单位编制月、旬作业计划的基础。

对于输变电工程施工难度大、技术复杂的单项工程,在编制单项工程施工组织设计时,要突出难度大工程的解决方案,提出合适的施工计划和保证安全的技术措施。

本书是以标后设计为准进行编制的,对于其他施工组织设计(包括标前设计)的编制仅供参考。

当工程规模较小或计划安排要求紧迫,视具体情况,可对施工组织设计纲要、施工组织总设计和施工组织专业设计这三个部分内容进行适当调整与合并。

2.输变电工程施工组织设计纲要的内容

施工组织设计纲要依据初步设计和招标文件编制,为施工布局作出总体安排,适应投标的需要,并指导编制总设计和专业设计。

(1)编制依据。

(2)工程概况。

(3)工程特点及估算工程量

(4)施工组织机构和人力资源计划。

(5)主要施工方案及措施的初步选择。

(6)总平面布置方案及占地面积。

(7)主要工程项目控制进度。

(8)施工准备工作安排。

(9)力能供应的需求和规划安排。

(10)大型机械设备和布置方案及工厂化、机械化施工方案。

(11)工程项目施工范围划分。

(12)临建数量及采用结构标准的规划。

(13)施工质量规划、目标和主要保证措施。

(14)施工安全、环境保护的规划、目标和保证措施。

(15)满足标书要求的其他内容。

3.输变电工程施工组织总设计的内容

施工组织总设计依据初步设计、主要施工图、施工合同和施工组织设计纲要编制,对项目工程作出全面安排。

(1)编制依据。

(2)工程概况。(www.daowen.com)

(3)工程规模和施工项目划分及主要工程量。

(4)施工组织机构设置和人力资源计划。

(5)施工综合进度计划。

(6)施工总平面布置图及其文字说明。

(7)主要大型机械配备和布置以及主要施工机具配备清册。

(8)力能供应方式及系统布置(包括水、电源、气、汽等)。

(9)主要施工方案和重大施工技术措施(包括主要交叉配合施工方案、重大起吊运输方案、关键性和季节性施工措施)。

(10)外委加工配制量与工厂化加工量划分及现场加工规模的确定。

(11)技术和物资供应计划,其中包括:

1)施工图纸交付进度。

2)物资供应计划(包括设备、原材料、半成品、加工及配制品)。

3)力能供应计划。

4)机械及主要工器具配备计划。

5)运输计划。

6)技术检验计划。

7)施工质量规划、目标和保证措施。

8)生产和生活临建设施的安排。

9)安全文明施工和职业健康及环境保护目标和管理。

10)降低成本和推广应用“四新”等主要计划和措施。

11)技术培训计划。

12)竣工后完成的技术总结初步清单。

4.输变电工程施工组织专业设计的内容

施工组织专业设计依据总设计、技术合同、有关专业施工图和设备技术说明编制,指导专业施工项目的施工。

专业设计一般分以下专业进行编写:线路施工(基础施工、杆塔组立、线路架设)、变电施工(土建施工、电气安装、保护及系统调试)等。凡总设计中已经明确并足以指导施工的内容,可不必重新编写。专业设计的内容一般包括:

(1)编制依据。

(2)工程概况。

1)专业施工项目规模、工程量(包括分包和外委加工量)。

2)专业施工项目设备及设计特点。

3)专业施工项目的主要施工工艺说明等。

(3)施工组织和人力资源计划。

(4)施工平面布置(总平面布置中有关部分的具体布置)和临时建筑布置。

(5)主要施工方案(措施)。

免责声明:以上内容源自网络,版权归原作者所有,如有侵犯您的原创版权请告知,我们将尽快删除相关内容。
