【摘要】:图4-2是一个挤出生产线布置的参考图,图中表示了生产线和墙壁之间要有一定的间距,如果是多条生产线,应该考虑有安全的运输通道。图4-1 拆卸螺杆专用工具a)螺杆的装入 b)螺杆的拆卸设备平面布置设计时,要充分考虑生产线安装以及以后的使用过程中,是否需要起重吊装设备,并且尽量利用车间原有的吊装设备。如果使用400号的硅酸盐膨胀水泥,配比应该是水泥1∶水0.41∶沙子1.24∶石子3.2。设备基础的尺寸和位置误差要求见表4-1。

生产线安装前的必要准备工作

挤出生产线在安装之前必须要做的三件事情是:

1)首先要求设备制造商提供生产线安装图,安装图应该是完整安装图,要包括:主机(挤出机)以及各个辅机的外形尺寸(长×宽×高),地脚的位置尺寸和规格;辅机布置的位置,各辅机之间的合理间距,生产线总长度(包括各辅机间的间距);各电缆接口的位置和容量;给水口、排水口、压缩空气接口的位置和设计口径等。然后在车间平面图上作出设备平面布置图,要注意留好原料和成品的堆放面积和空间,以及设备操作和维护修理的空间,特别是挤出机的后面要留有足够的位置,以能够使用顶出螺杆的专用工具拆卸螺杆,如图4-1所示。图4-2是一个挤出生产线布置的参考图,图中表示了生产线和墙壁之间要有一定的间距,如果是多条生产线,应该考虑有安全的运输通道。

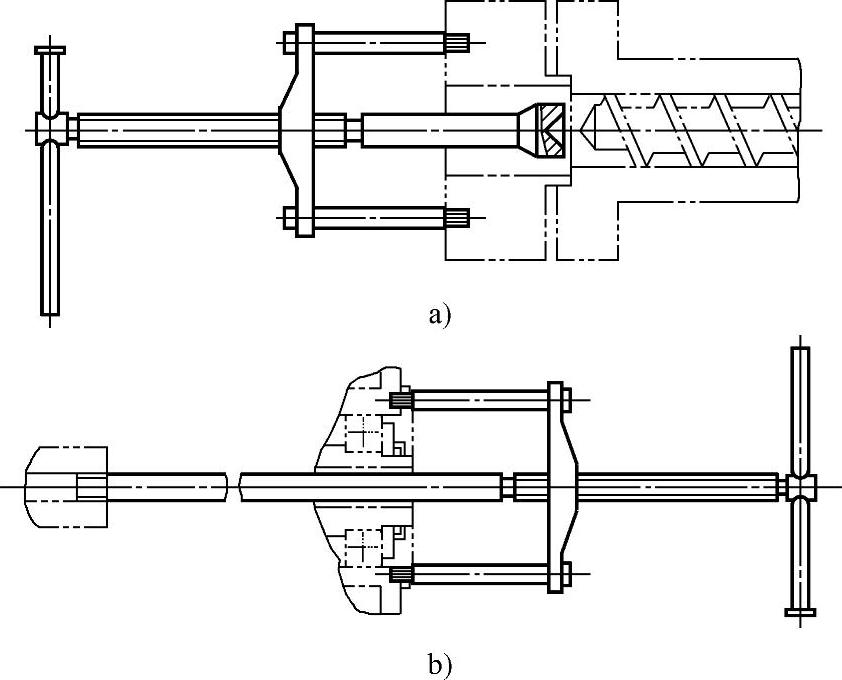

图4-1 拆卸螺杆专用工具

a)螺杆的装入 b)螺杆的拆卸

设备平面布置设计时,要充分考虑生产线安装以及以后的使用过程中,是否需要起重吊装设备,并且尽量利用车间原有的吊装设备。如果要新增加吊装设备,必须由建筑结构专业人员对厂房结构进行核算。

2)检查车间配电、供水、压缩空气容量是否够用,技术指标是否合格。出于节水的要求,制品加工厂一般需要修建有容量足够的循环水池,并配套有冷却塔。一些对冷却水水温有特殊要求的生产线,还需要配备制冷机组。制冷机组不仅占用车间面积比较大,而且能耗(电、水)也比较大,要有预先的统一规划。一般的塑料制品车间需要有排风设备,特别对聚氯乙烯制品厂,排风设备是必须配备的。所有这些公用工程方面的问题,都要尽早妥善安排解决。

3)根据设备平面布置图进行施工。内容包括:作好设备基础,并留好地脚螺栓孔;从生产车间的配电盘到生产线主控制柜,要作电缆沟,将所要求规格的电缆铺设到主控制柜指定的位置;给、排水管和压缩空气管最好也铺设在地沟中,按照要求的口径引到指定位置;排水可以采用修设排水沟的方式,各台单机的排水,通过排水沟(排水管)流入循环水池,经过滤、冷却后,再循环使用。

基础的施工包括:挖基坑,压实基坑底层,做模板,铺设钢筋,安装地脚螺栓和其他预留孔的木模,浇灌混凝土,养护,拆除模板等。

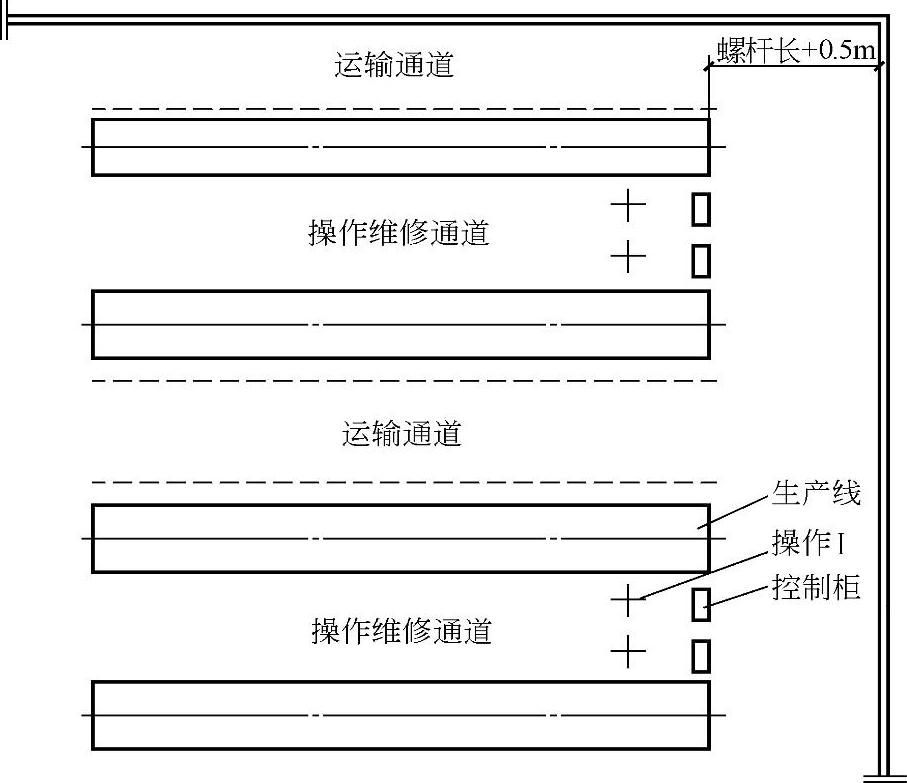

图4-2 有安全运输通道的多条挤出生产线布置参考图

混凝土由水泥、沙子、石子和水混合搅拌而成。一般挤出机基础选择300号混凝土。如果使用400号的硅酸盐膨胀水泥,配比应该是水泥1∶水0.41∶沙子1.24∶石子3.2。

水泥有许多种类和标号,通常用于设备基础的是300~400号的硅酸盐膨胀水泥,但是不能用于有硫酸盐侵蚀的环境中。沙子和石子除去对粒径有要求外,还要求杂质含量不能大于5%。搅拌混凝土的水中不能含有油类等杂质。

浇灌混凝土后要进行养护。养护对混凝土基础非常重要,在室温5~20℃时,混凝土浇灌24h后,每天浇水两次,如果室温较低,还需要用草席覆盖保温。在北方,冬季施工有时还需要在混凝土中加入防冻剂,防冻剂有不同的种类适用于不同的低温条件,或者用蒸汽保温。经7~14天后,混凝土基础强度达到预定强度的50%以上,就可以拆除模板,继续养护至21天左右,混凝土基础才算最后完成。

在设备安装之前,为了防止基础因为设备工作时的载荷和振动而发生下沉,可以对基础进行预加压试验,加压的载荷是设备重量的1.5倍,时间为3~5天,然后才能开始安装设备。设备安装好后,应该过15~20天才能开动设备运转。

设备基础的尺寸和位置误差要求见表4-1。

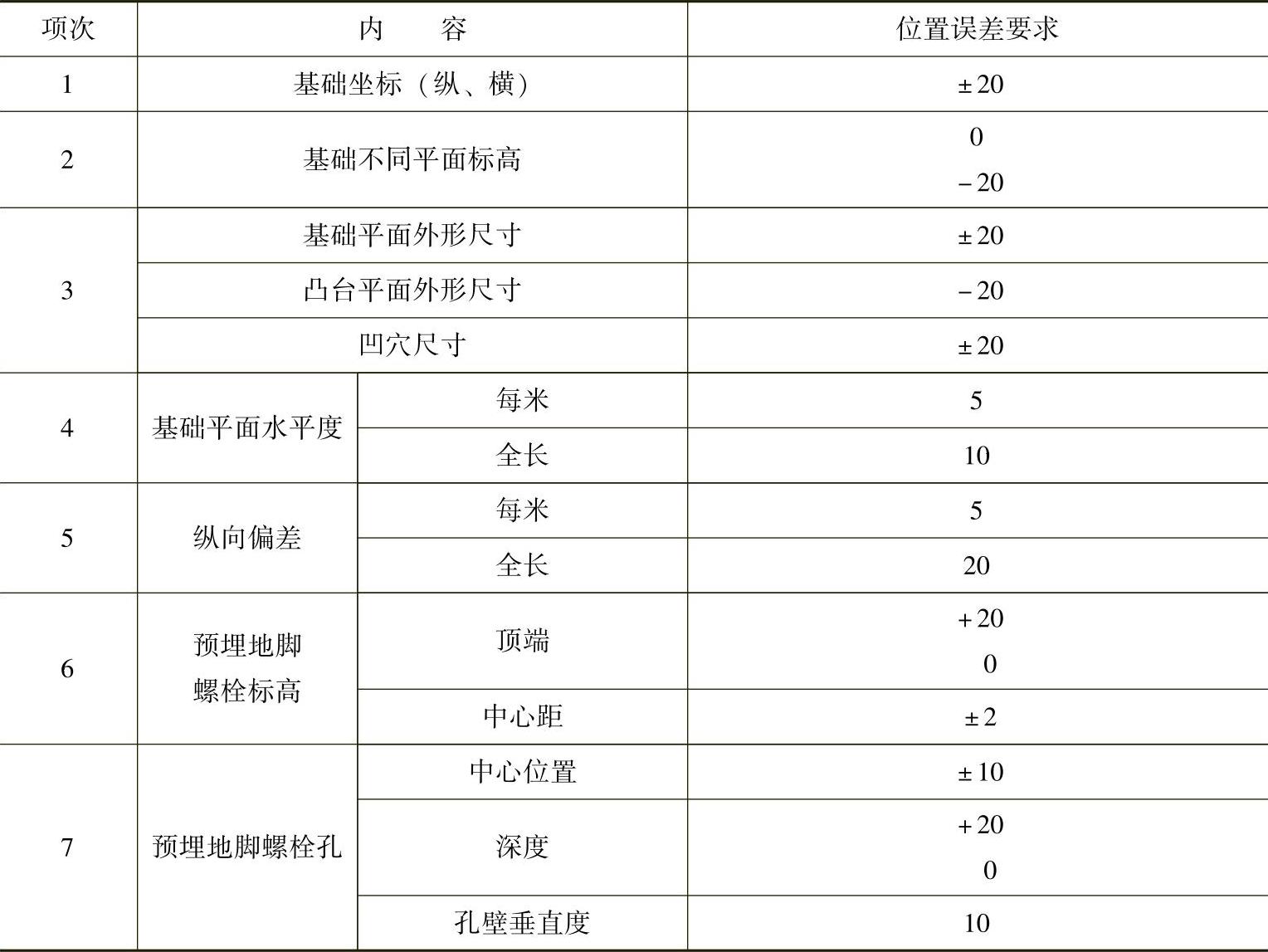

表4-1 设备基础的尺寸和位置误差要求 (单位:mm)
