除尘设备地脚螺栓的安装要求及钢构件的处理方法

1.总则

除尘设备安装,应按设计规定,坚持“先安装除尘器、烟气预处理器和通(引)风机,后安装管道、除尘阀门、管道支架和附属设施”的程序,科学组织安装工程。空载试车合格后,再进行涂装和保温工程。

2.设备基础验收

1)除尘设备基础验收应符合表3-17规定。

表3-17 设备基础尺寸和位置的允许偏差 (单位:mm)

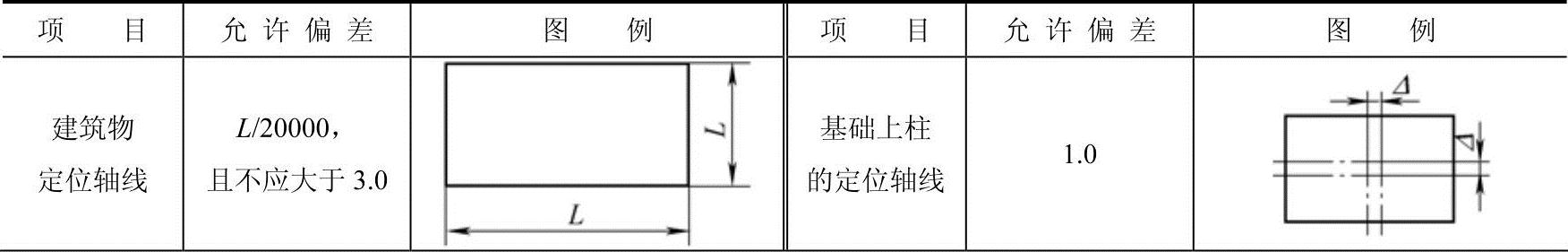

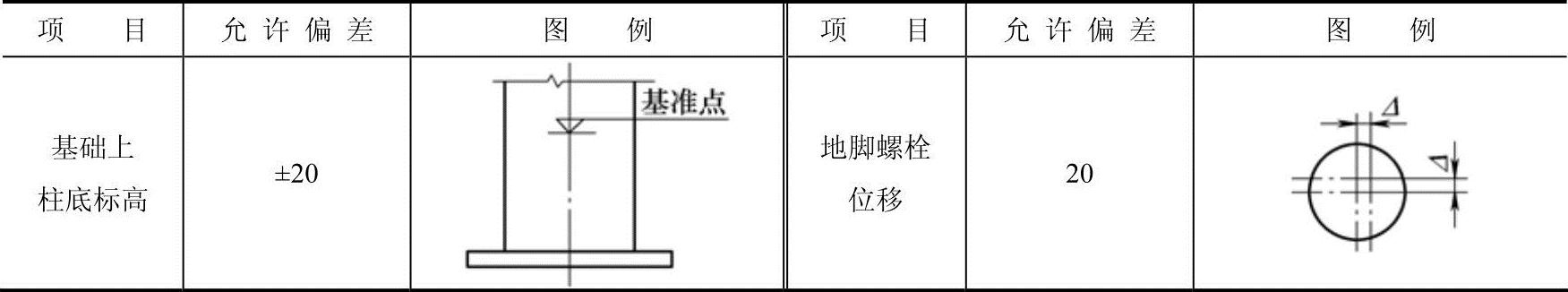

2)除尘设备的定位轴线、基础上柱的定位轴线和标高、地脚螺栓的规格和位置、地脚螺栓的允许偏差应符合设计要求。当设计无要求时,应符合表3-18的规定。

表3-18 除尘设备定位轴线、基础上柱的定位轴线和标高、地脚螺栓的允许偏差 (单位:mm)


(续)


3)高层钢结构以基础顶面直接作为柱的支承面,或以基础顶面预埋钢板或支座作为柱的支承面时,其支承面、地脚螺栓位置的允许偏差应符合表3-19的规定。

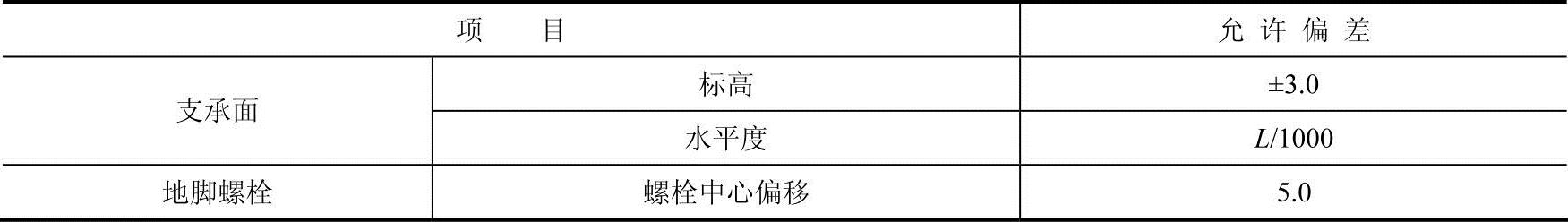

表3-19 支承面、地脚螺栓位置的允许偏差 (单位:mm)


4)高层钢结构采用坐浆垫板时,坐浆垫板的允许偏差应符合表3-20的规定。

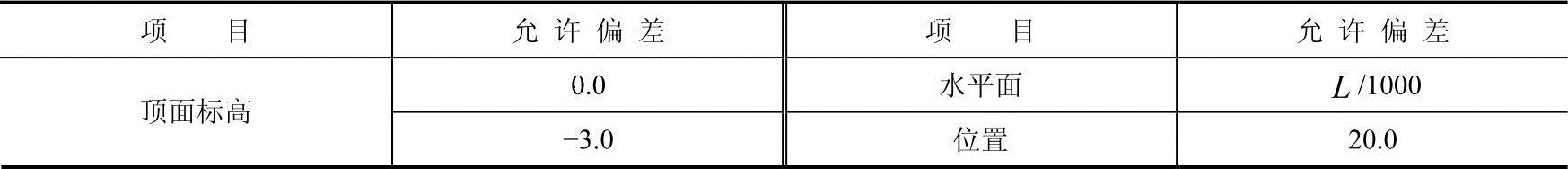

表3-20 坐浆垫板的允许偏差 (单位:mm)


5)当采用杯口基础时,杯口尺寸的允许偏差应符合表3-21的规定。

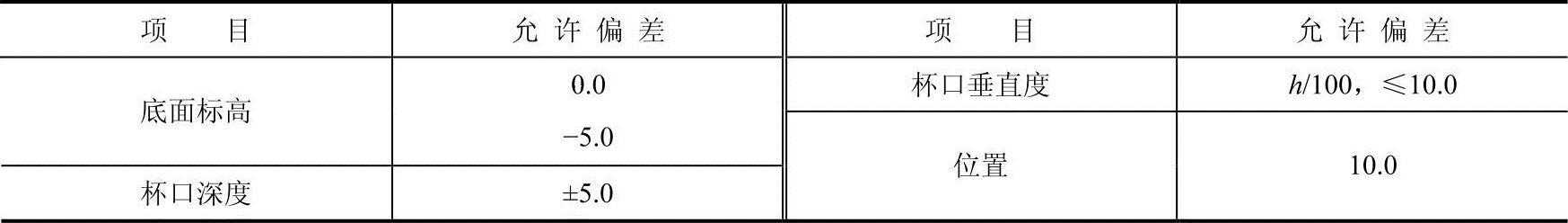

表3-21 杯口尺寸的允许偏差 (单位:mm)


注:h为垂直高度。

6)地脚螺栓尺寸的允许偏差应符合表3-22的规定。地脚螺栓的螺纹应受到保护。

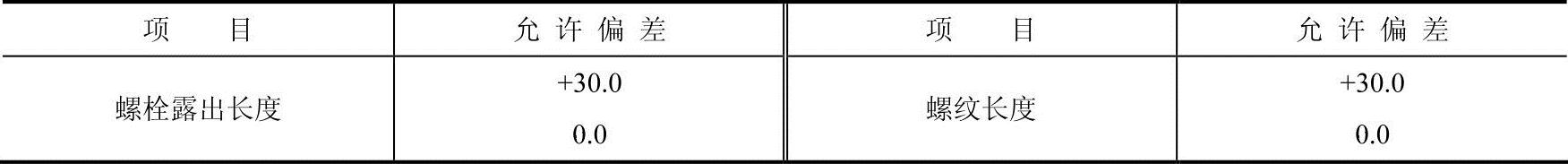

表3-22 地脚螺栓尺寸的允许偏差 (单位:mm)


3.钢构件应符合设计规定

运输、堆放和吊装等造成的钢构件变形及涂层脱落,应进行矫正和修补。
